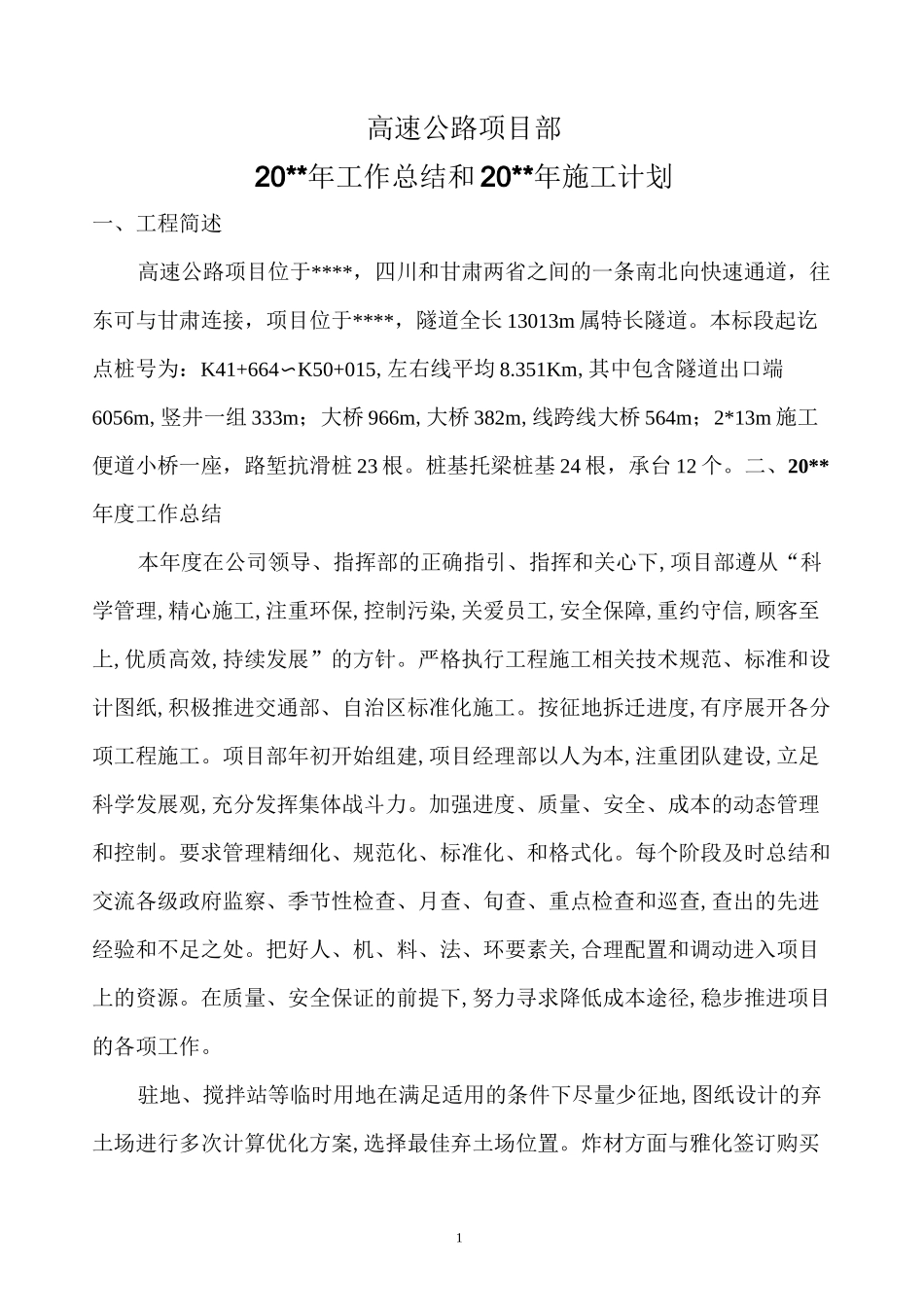

1高速公路项目部20**年工作总结和 20**年施工计划一、工程简述高速公路项目位于****,四川和甘肃两省之间的一条南北向快速通道,往东可与甘肃连接,项目位于****,隧道全长 13013m 属特长隧道
本标段起讫点桩号为:K41+664〜K50+015,左右线平均 8
351Km,其中包含隧道出口端6056m,竖井一组 333m;大桥 966m,大桥 382m,线跨线大桥 564m;2*13m 施工便道小桥一座,路堑抗滑桩 23 根

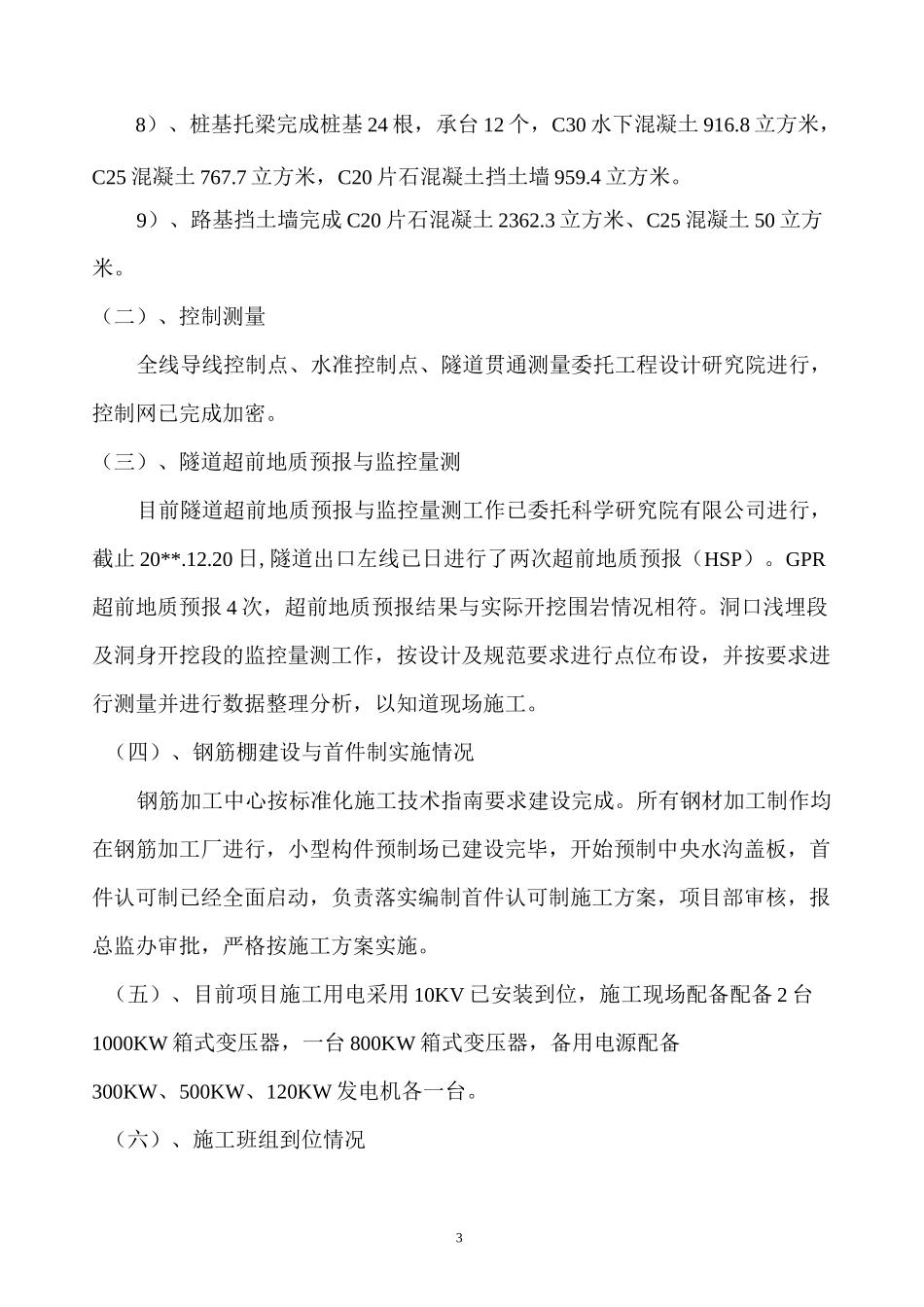

桩基托梁桩基 24 根,承台 12 个
二、20**年度工作总结本年度在公司领导、指挥部的正确指引、指挥和关心下,项目部遵从“科学管理,精心施工,注重环保,控制污染,关爱员工,安全保障,重约守信,顾客至上,优质高效,持续发展”的方针
严格执行工程施工相关技术规范、标准和设计图纸,积极推进交通部、自治区标准化施工
按征地拆迁进度,有序展开各分项工程施工
项目部年初开始组建,项目经理部以人为本,注重团队建设,立足科学发展观,充分发挥集体战斗力
加强进度、质量、安全、成本的动态管理和控制
要求管理精细化、规范化、标准化、和格式化
每个阶段及时总结和交流各级政府监察、季节性检查、月查、旬查、重点检查和巡查,查出的先进经验和不足之处
把好人、机、料、法、环要素关,合理配置和调动进入项目上的资源
在质量、安全保证的前提下,努力寻求降低成本途径,稳步推进项目的各项工作
驻地、搅拌站等临时用地在满足适用的条件下尽量少征地,图纸设计的弃土场进行多次计算优化方案,选择最佳弃土场位置
炸材方面与雅化签订购买2合同,由雅化运输炸材到隧道口,减少建设炸药库房的建设费用及管理费用
地材采用自行生产,减少地材外购的成本
充分利用机械设备、活动板房、炸药柜、模板和办公设备等,重复利用节省资金
驻地采用太阳能配合空气能供暖节约成本
工程科:(一)、20**年产值完成情况截止
