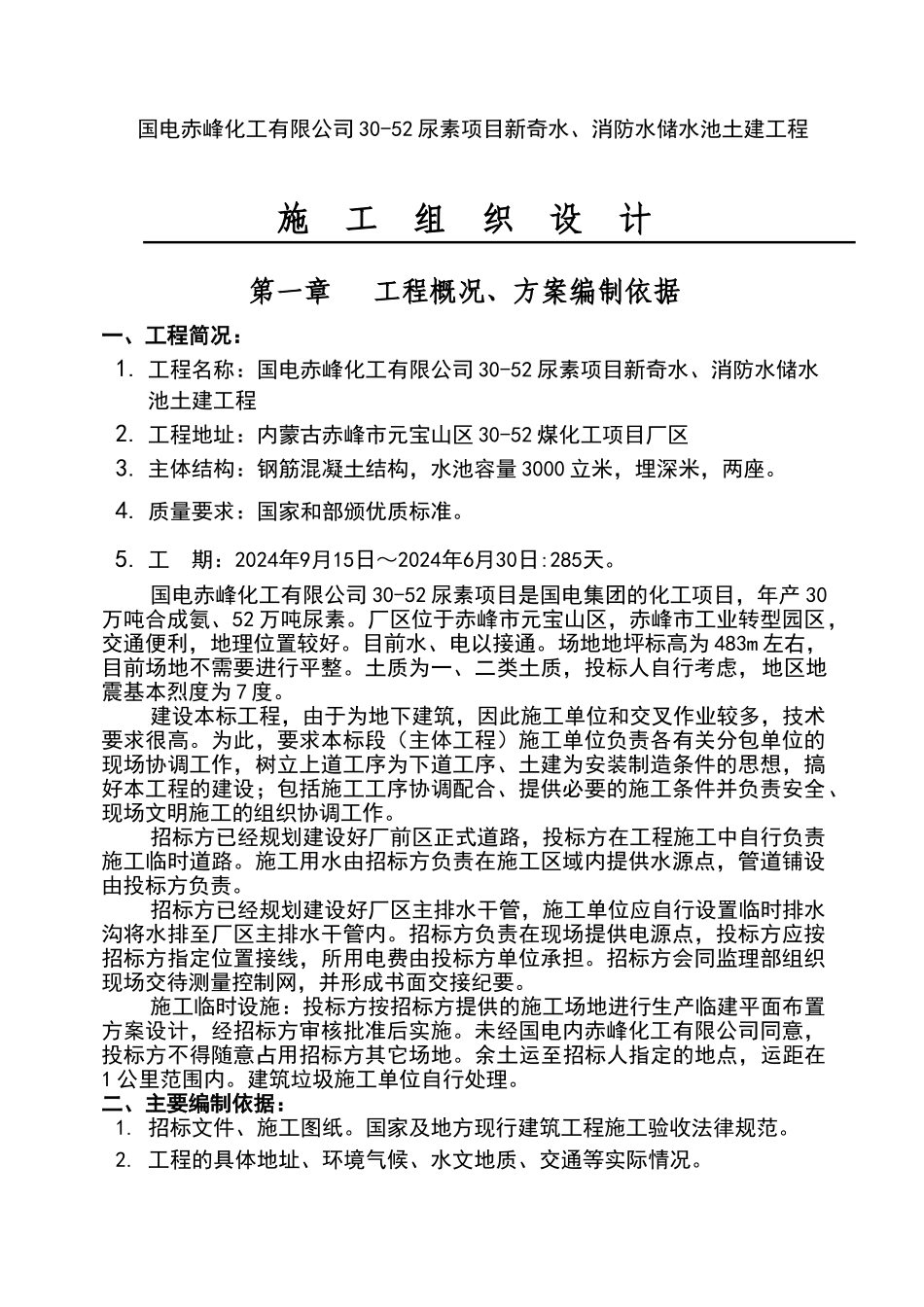

国电赤峰化工有限公司 30-52 尿素项目新奇水、消防水储水池土建工程施 工 组 织 设 计第一章 工程概况、方案编制依据一、工程简况:1

工程名称:国电赤峰化工有限公司 30-52 尿素项目新奇水、消防水储水池土建工程2

工程地址:内蒙古赤峰市元宝山区 30-52 煤化工项目厂区3
主体结构:钢筋混凝土结构,水池容量 3000 立米,埋深米,两座
质量要求:国家和部颁优质标准
工 期:2024年9月15日~2024年6月30日:285天
国电赤峰化工有限公司 30-52 尿素项目是国电集团的化工项目,年产 30万吨合成氨、52 万吨尿素
厂区位于赤峰市元宝山区,赤峰市工业转型园区,交通便利,地理位置较好
目前水、电以接通
场地地坪标高为 483m 左右,目前场地不需要进行平整
土质为一、二类土质,投标人自行考虑,地区地震基本烈度为 7 度
建设本标工程,由于为地下建筑,因此施工单位和交叉作业较多,技术要求很高
为此,要求本标段(主体工程)施工单位负责各有关分包单位的现场协调工作,树立上道工序为下道工序、土建为安装制造条件的思想,搞好本工程的建设;包括施工工序协调配合、提供必要的施工条件并负责安全、现场文明施工的组织协调工作
招标方已经规划建设好厂前区正式道路,投标方在工程施工中自行负责施工临时道路
施工用水由招标方负责在施工区域内提供水源点,管道铺设由投标方负责
招标方已经规划建设好厂区主排水干管,施工单位应自行设置临时排水沟将水排至厂区主排水干管内
招标方负责在现场提供电源点,投标方应按招标方指定位置接线,所用电费由投标方单位承担
招标方会同监理部组织现场交待测量控制网,并形成书面交接纪要
施工临时设施:投标方按招标方提供的施工场地进行生产临建平面布置方案设计,经招标方审核批准后实施
未经国电内赤峰化工有限公司同意,投标方不得随意占用招标方其它场地
