电机维修作业标准KKS编码设备名称高压沟通电动机作业名称解体大修使用工器具、500V 兆欧表、双臂电桥、钳形万用表2
螺旋千斤顶、专用靠背轮拉马、拉杆3
塞尺、游标卡尺、外径千分尺及细保险丝4
枕木、帆布、检修用橡皮垫5
电动葫芦、手拉葫芦、钢丝绳、尼龙吊带、卸扣、假轴等6
电动清洗枪、空气压缩机、电源架7
重型套筒扳手、烘烤灯具、常用电工用具、内六角、手电钻等电动工具作业条件1
将设备退出运行,安全措施已做好
起吊、运输工器具已准备好4
参加检修工作人员进行安全教育和技术培训,达到上岗条件
准备好整套检修记录卡
检修工器具、备品备件及使用材料已准备齐全7
试验应在良好的天气下进行,且空气湿度一般不大于 80%,试验时应同时测量环境温度和湿作业安全注意事项1
维修前必须办理工作票2
检修现场必须装设安全围栏3
检修作业须佩戴防护用品4
需两人以上在一起工作5
工作前进行安全教育和交代安全措施6
进 行 高 压 试 验时,要用围栏将试验区域隔离,并指派专人进行现场监护;7
施工现场要保证有足够的照明;8
检修工作场地配备足够的消防器材

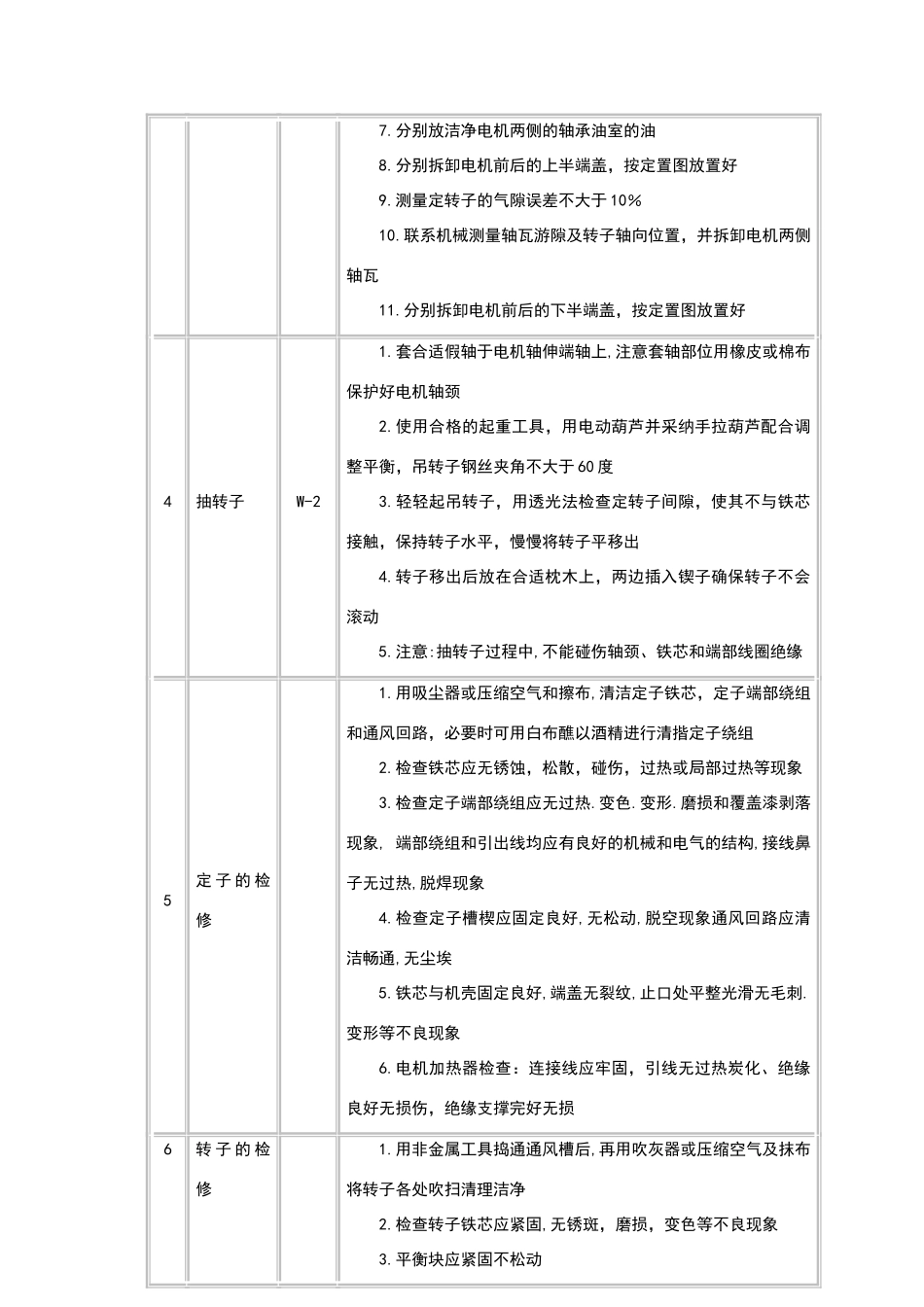

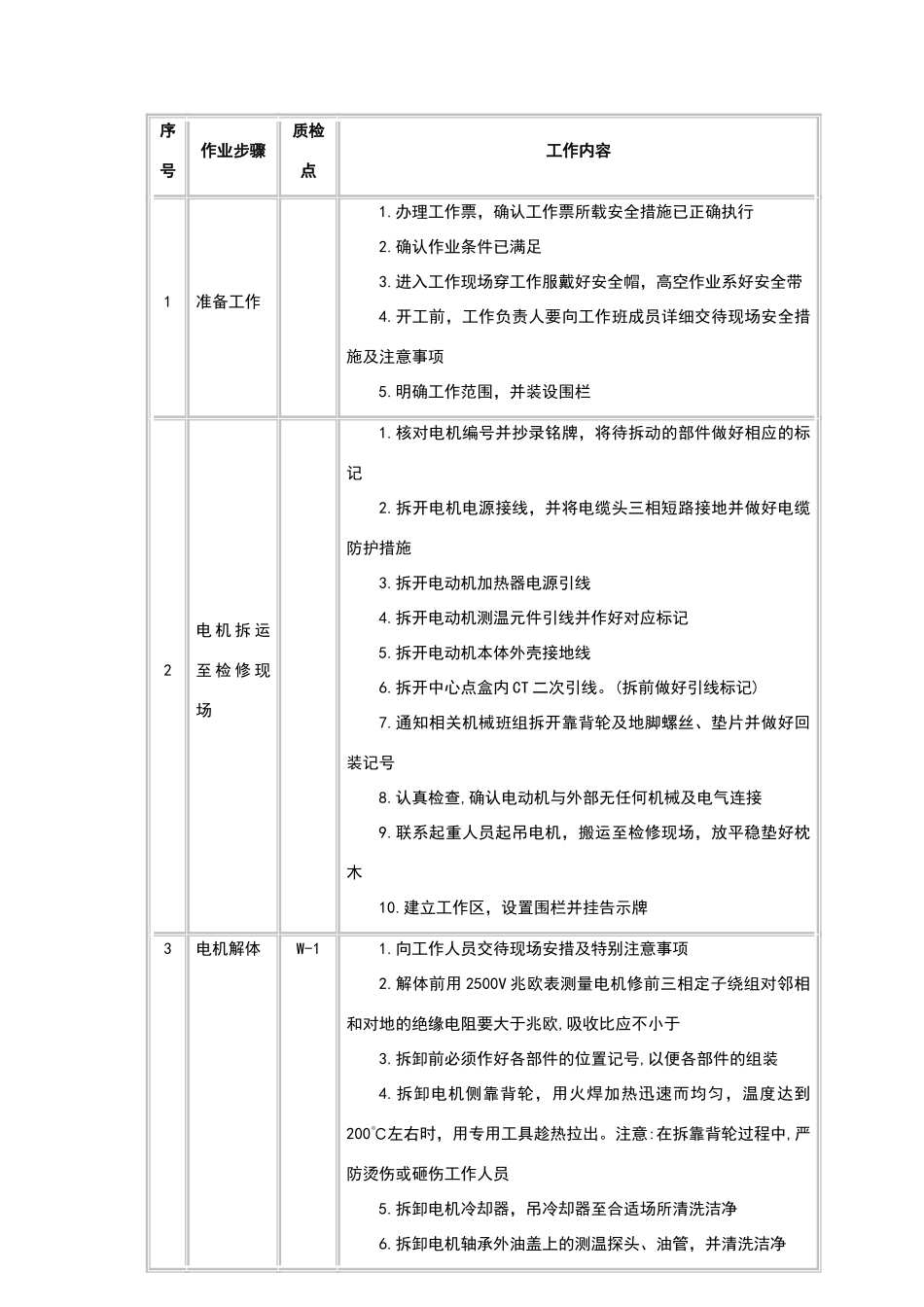

工艺流程准备工作(备品配件、材料)—→解体—→抽转子—→清理检查测量—→预防性试验—→组装—→试转—→结束工作设备维修作业标准KKS编码设备名称高压压沟通电动机作业名称解体大修序号作业步骤质检点工作内容1准备工作1
办理工作票,确认工作票所载安全措施已正确执行2
确认作业条件已满足3
进入工作现场穿工作服戴好安全帽,高空作业系好安全带4
开工前,工作负责人要向工作班成员详细交待现场安全措施及注意事项5
明确工作范围,并装设围栏2电 机 拆 运至 检 修 现场1
核对电机编号并抄录铭牌,将待拆动的部件做好相应的标记2
拆开电机电源接线,并将电缆头三相短路接地并做好电缆防护措施3
拆开电动机加热器电源引线4
