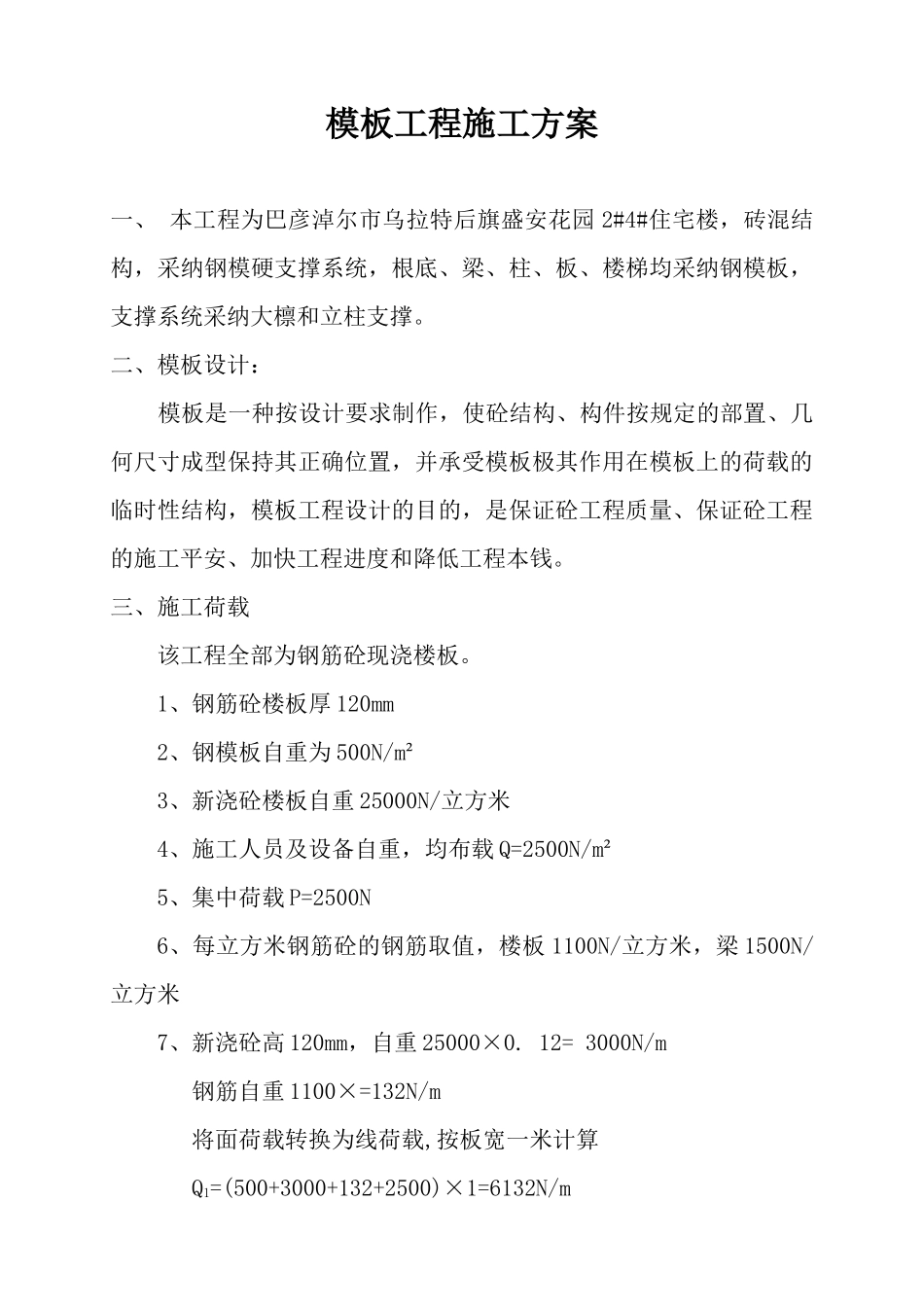

模板工程施工方案一、 本工程为巴彦淖尔市乌拉特后旗盛安花园 2#4#住宅楼,砖混结构,采纳钢模硬支撑系统,根底、梁、柱、板、楼梯均采纳钢模板,支撑系统采纳大檩和立柱支撑
二、模板设计: 模板是一种按设计要求制作,使砼结构、构件按规定的部置、几何尺寸成型保持其正确位置,并承受模板极其作用在模板上的荷载的临时性结构,模板工程设计的目的,是保证砼工程质量、保证砼工程的施工平安、加快工程进度和降低工程本钱
三、施工荷载该工程全部为钢筋砼现浇楼板
1、钢筋砼楼板厚 120mm2、钢模板自重为 500N/m²3、新浇砼楼板自重 25000N/立方米4、施工人员及设备自重,均布载 Q=2500N/m²5、集中荷载 P=2500N6、每立方米钢筋砼的钢筋取值,楼板 1100N/立方米,梁 1500N/立方米7、新浇砼高 120mm,自重 25000×0

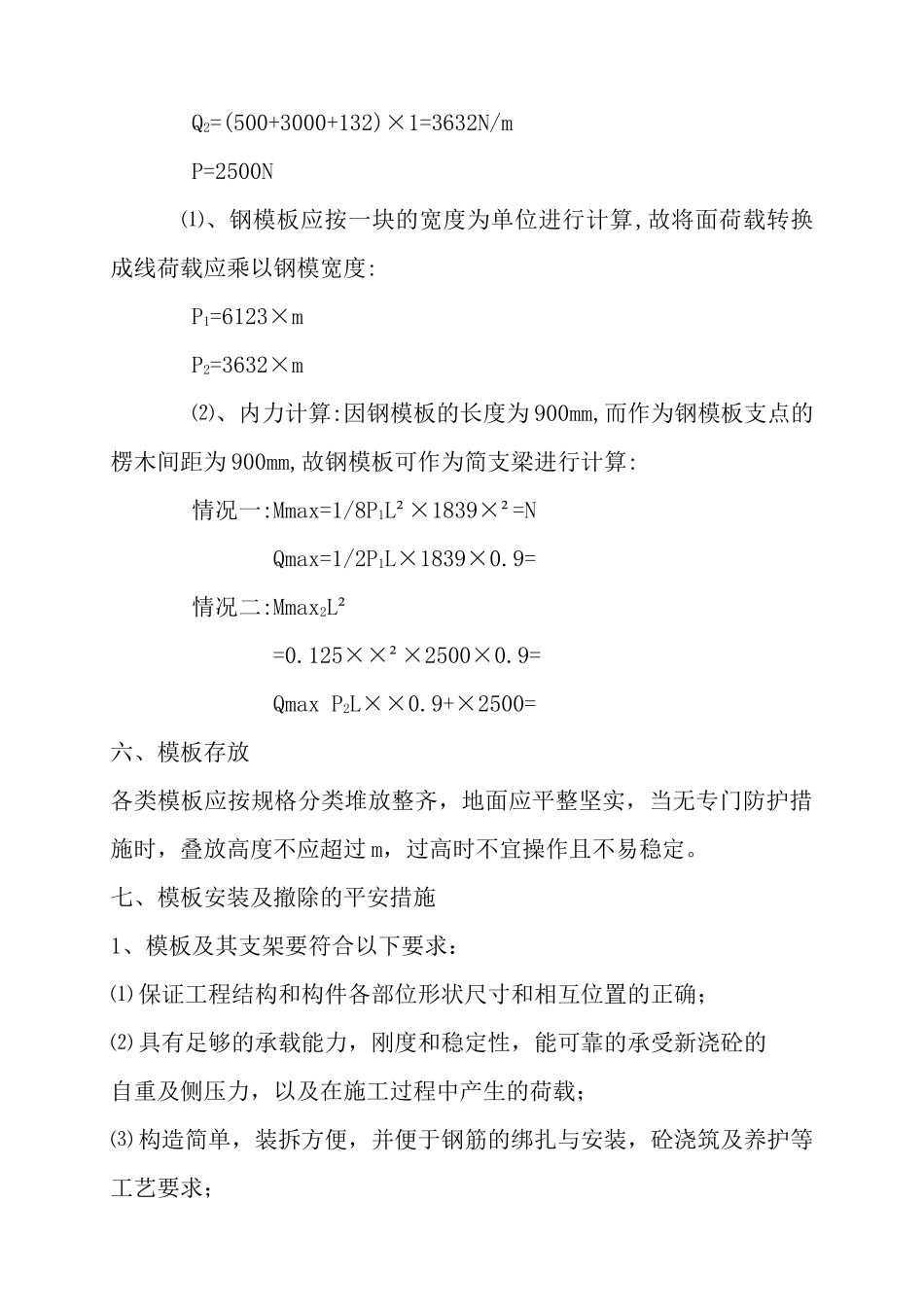

12= 3000N/m 钢筋自重 1100×=132N/m 将面荷载转换为线荷载,按板宽一米计算 Q1=(500+3000+132+2500)×1=6132N/mQ2=(500+3000+132)×1=3632N/m P=2500N ⑴、钢模板应按一块的宽度为单位进行计算,故将面荷载转换成线荷载应乘以钢模宽度: P1=6123×mP2=3632×m⑵、内力计算:因钢模板的长度为 900mm,而作为钢模板支点的楞木间距为 900mm,故钢模板可作为简支梁进行计算:情况一:Mmax=1/8P1L²×1839ײ=N Qmax=1/2P1L×1839×0
9=情况二:Mmax2L²=0
125×ײ×2500×0
9=Qmax P2L××0

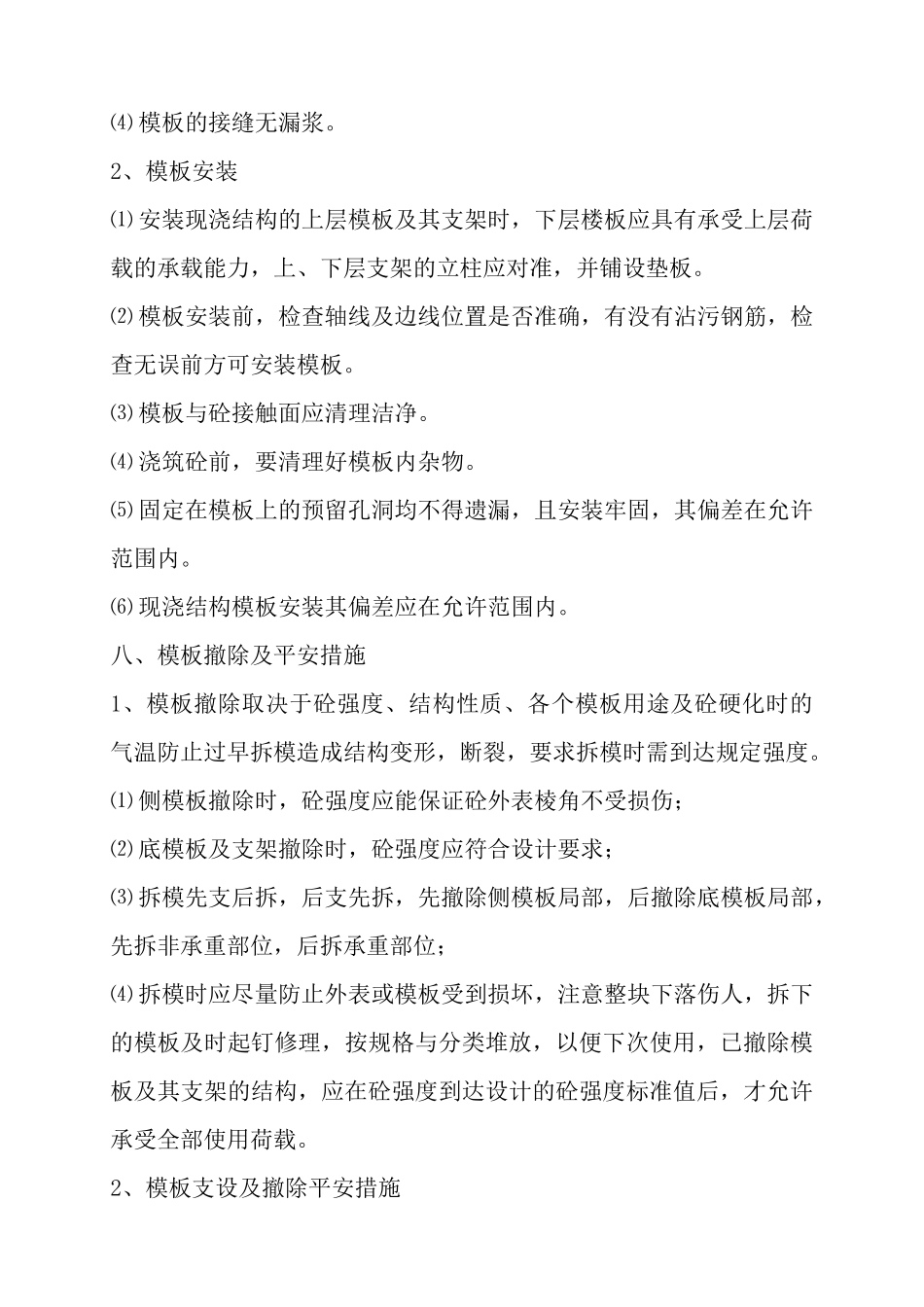

9+×2500=六、模板存放各类模板应按规格分类堆放整齐,地面应平整坚实,当无专门防护措施时,叠放高度不应超过 m,过高时不宜操作且不易稳定
七、模板安装及撤除的平安措施1、模板及其支架要符合以下要求:⑴
