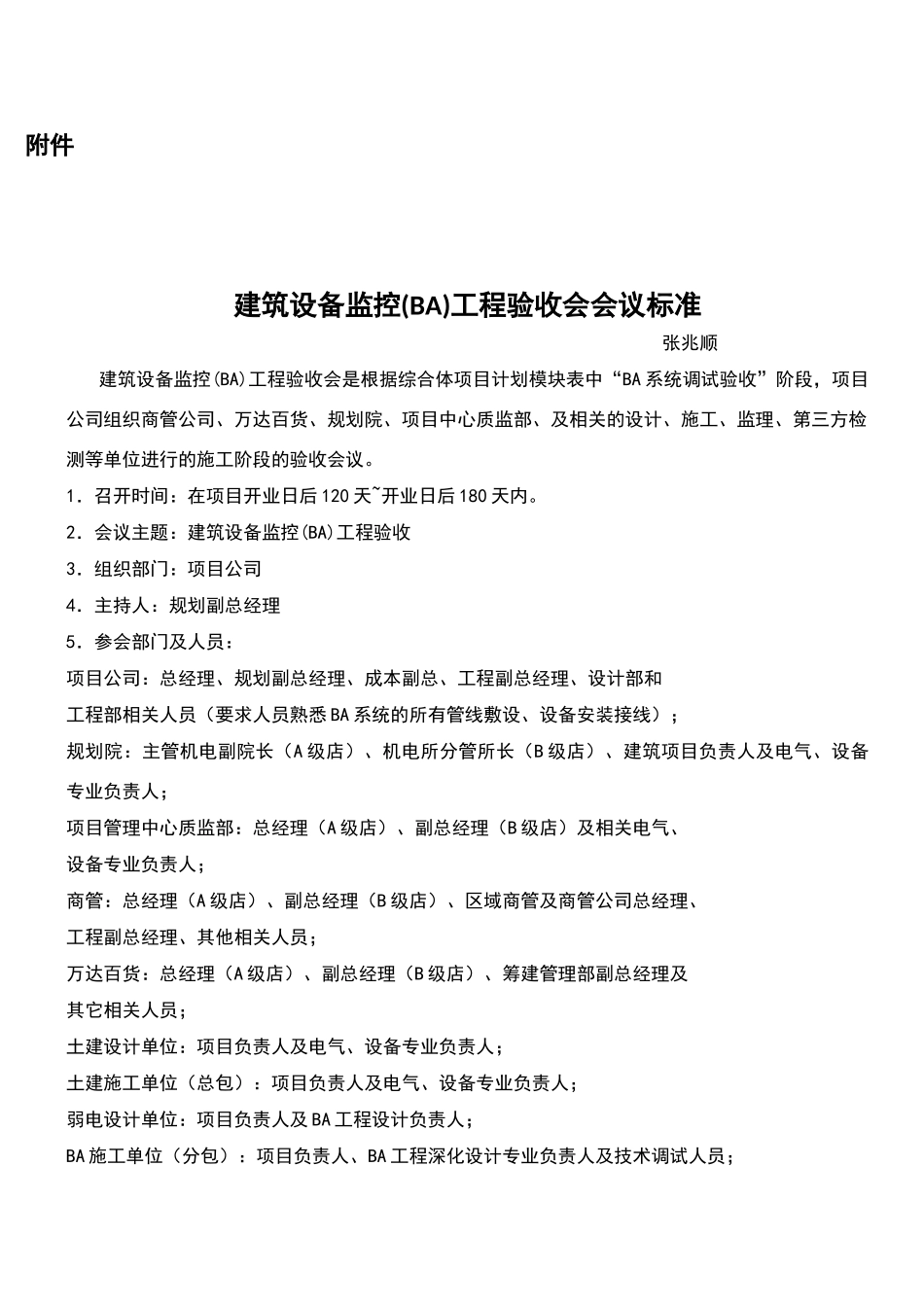

附件建筑设备监控(BA)工程验收会会议标准 张兆顺建筑设备监控(BA)工程验收会是根据综合体项目计划模块表中“BA 系统调试验收”阶段,项目公司组织商管公司、万达百货、规划院、项目中心质监部、及相关的设计、施工、监理、第三方检测等单位进行的施工阶段的验收会议
1.召开时间:在项目开业日后 120 天~开业日后 180 天内
2.会议主题:建筑设备监控(BA)工程验收3.组织部门:项目公司4.主持人:规划副总经理5.参会部门及人员:项目公司:总经理、规划副总经理、成本副总、工程副总经理、设计部和工程部相关人员(要求人员熟悉 BA 系统的所有管线敷设、设备安装接线);规划院:主管机电副院长(A 级店)、机电所分管所长(B 级店)、建筑项目负责人及电气、设备专业负责人;项目管理中心质监部:总经理(A 级店)、副总经理(B 级店)及相关电气、设备专业负责人;商管:总经理(A 级店)、副总经理(B 级店)、区域商管及商管公司总经理、工程副总经理、其他相关人员;万达百货:总经理(A 级店)、副总经理(B 级店)、筹建管理部副总经理及其它相关人员;土建设计单位:项目负责人及电气、设备专业负责人;土建施工单位(总包):项目负责人及电气、设备专业负责人;弱电设计单位:项目负责人及 BA 工程设计负责人;BA 施工单位(分包):项目负责人、BA 工程深化设计专业负责人及技术调试人员;BA 第三方检测单位:项目负责人及相关检测人员;监理单位:项目总监及专业监理工程师;各机电分包单位:项目经理及相关人员

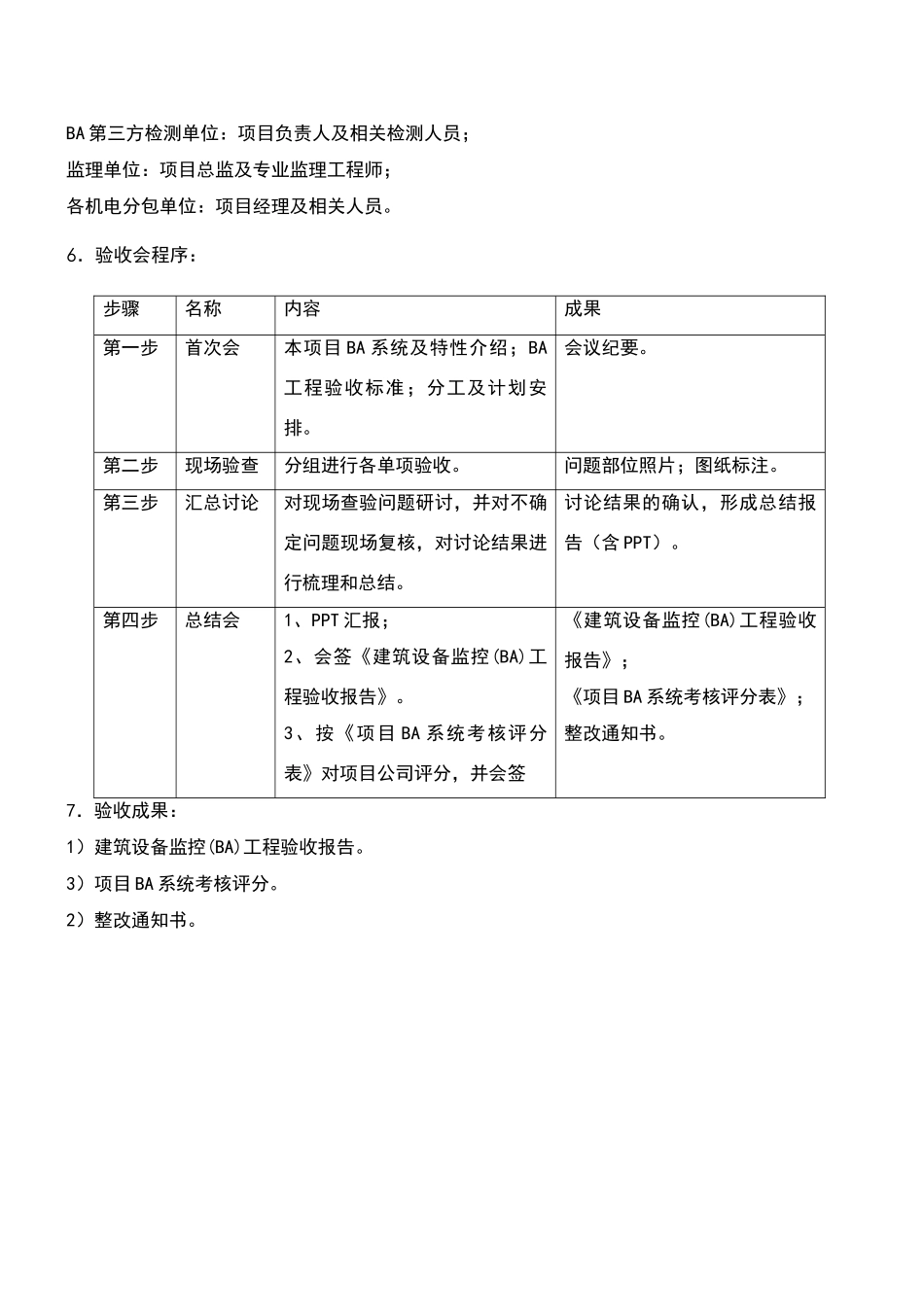

6.验收会程序: 步骤名称内容成果第一步首次会本项目 BA 系统及特性介绍;BA工程验收标准;分工及计划安排
第二步现场验查分组进行各单项验收
问题部位照片;图纸标注
第三步汇总讨论对现场查验问题研讨,并对不确定问题现场复核,对讨论结果进行梳理和总结

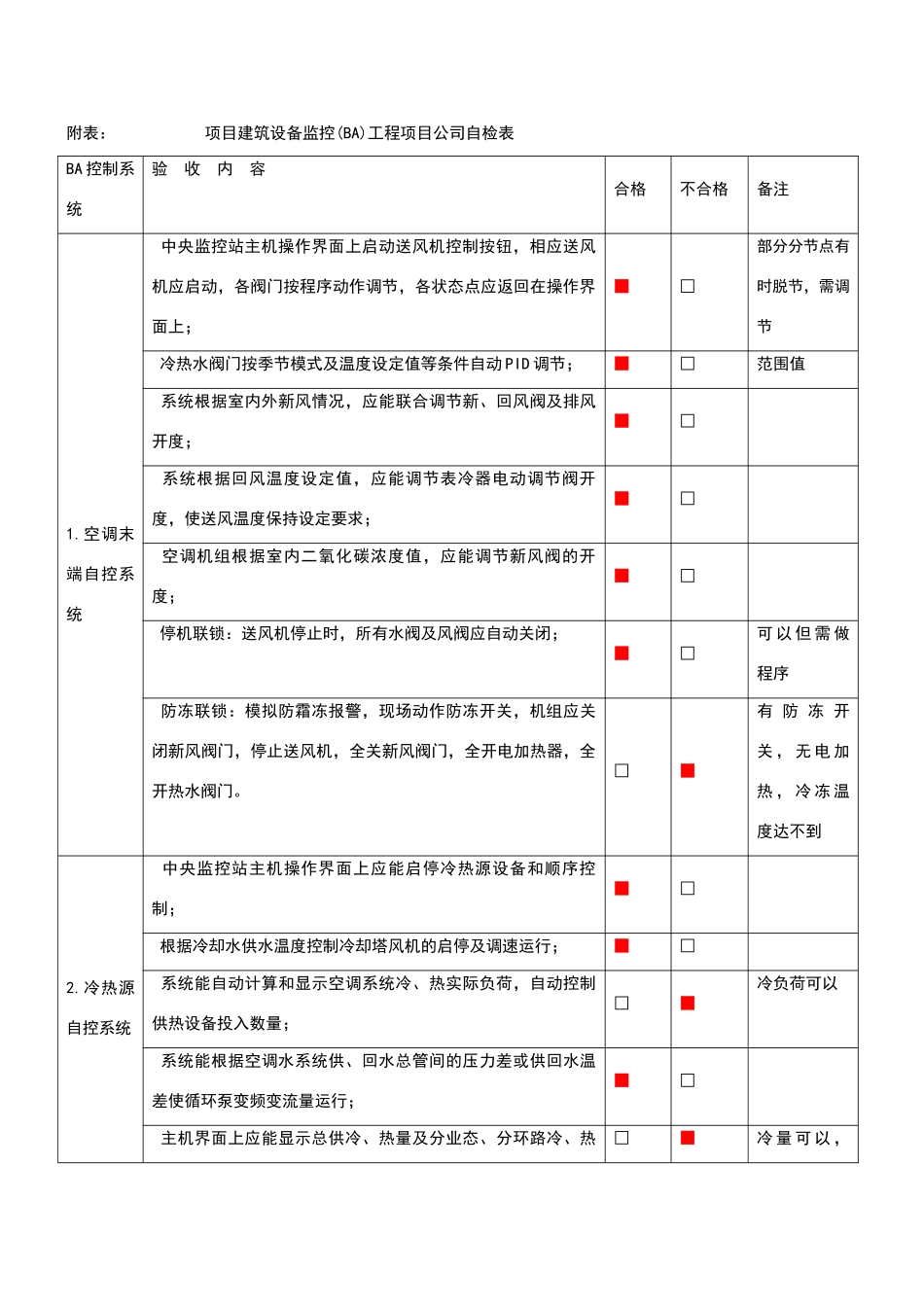

讨论结果的确认,形成总结报告(含 P
