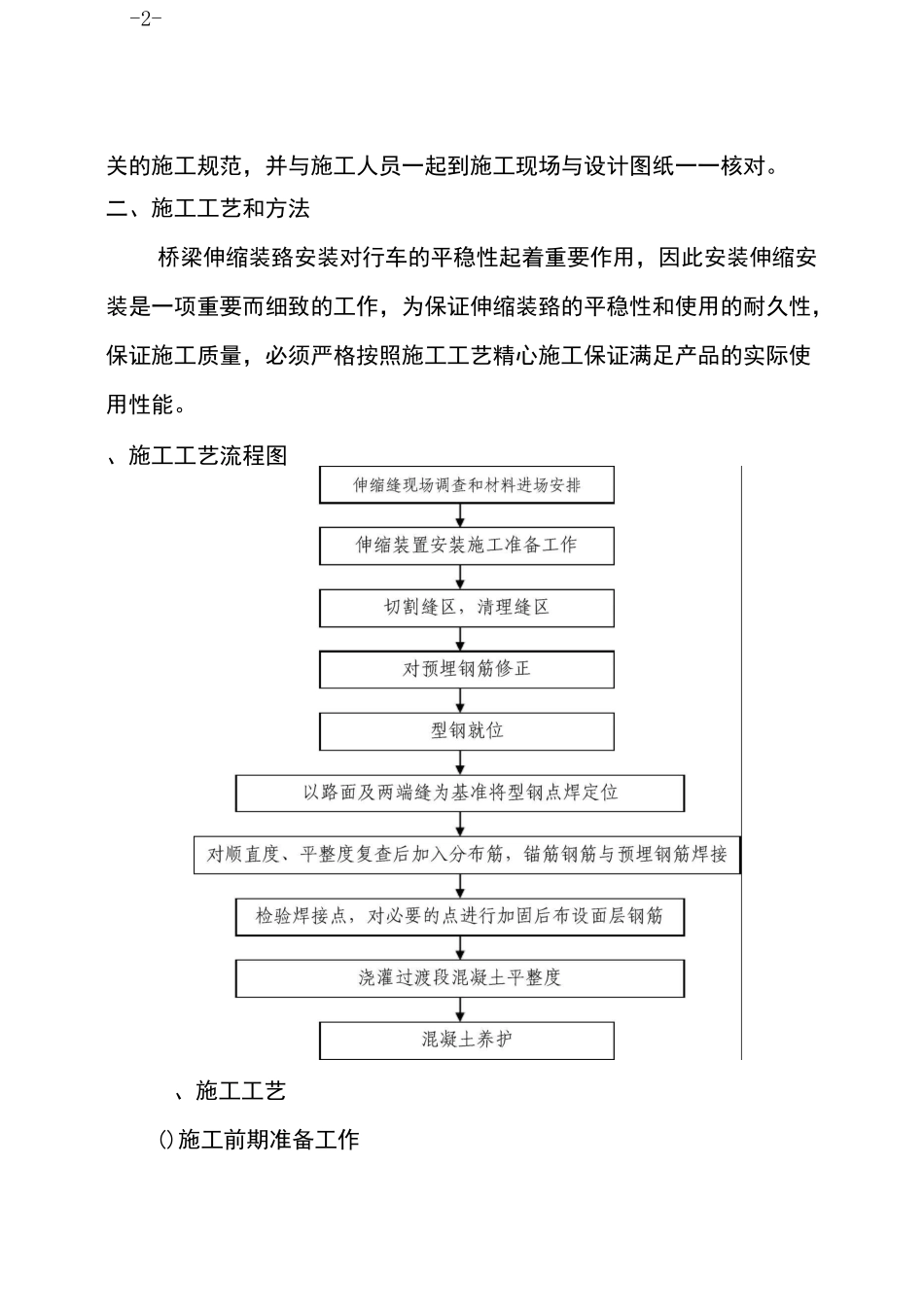

-1-□□□□□□□□□□□□a二合同项目经理部:为充分保证本项目桥梁伸缩缝的施工质量,圆满完成桥梁工程建设任务,现将桥梁伸缩缝施工监理工作提示下发给你们,望你部高度重视,严格执行。一、施工准备、伸缩缝的进场与存放()按照设计图纸提出的型号、长度、密封橡胶件的类别及安装时的宽度等要求进行伸缩装置的购置和装配。()伸缩装置预先在工厂组装好,由专门的设备包装后运送工地(附出厂证明和批次、产品检测合格证)。装配好的伸缩装置在出厂前,生产厂家按图纸要求的安装尺寸,用夹具固定,以便保持图纸需要的宽度并分别标出重量、吊点位置。()伸缩装置运到工地存放时垫设高度距地面至少,并用彩条布覆盖好,避免阳光直接暴晒和雨淋雨浸,确保其不受损坏、变形,构件外观应光洁、平整,不允许变形扭曲。、纤维混凝土采用纤维混凝土浇筑,其配合比使用前经总监办验证合格后方可使用。、施工开始前,施工技术人员熟悉、理解设计图纸以及相-2-关的施工规范,并与施工人员一起到施工现场与设计图纸一一核对。二、施工工艺和方法桥梁伸缩装臵安装对行车的平稳性起着重要作用,因此安装伸缩安装是一项重要而细致的工作,为保证伸缩装臵的平稳性和使用的耐久性,保证施工质量,必须严格按照施工工艺精心施工保证满足产品的实际使用性能。、施工工艺流程图、施工工艺()施工前期准备工作-3-① 熟悉施工设计图纸和安装操作规程。② 机械设备、小型机具配备齐全。③ 配齐备足防止污染路面的塑料布、胶带等材料及养护用的塑料薄膜、浇水工具等。()开槽① 在桥面沥青砼铺装层施工完成后,根据伸缩缝施工设计图的要求进行准确放样以及确定开槽宽度,打上线以后用切割机切缝,切缝线以外的沥青砼路面必须仔细用塑料布覆盖并用胶带纸封好,以防切缝时产生的石粉污染沥青路面。切缝应整齐、顺直并注意把沥青砼切透,以免开槽时缝外沥青砼松动。② 用风镐开槽。开槽时要将槽内的沥青砼、松动的水泥砼凿除干净,应凿毛至坚硬层并清除浮尘和杂物。开槽后禁止车辆通行,严禁施工人员踩踏槽两侧边缘,以免槽两侧沥青砼受损。③ 梁端间隙内的杂物,尤其是砼块必须清理干净,然后用泡沫塑料填塞密实。④ 理顺、调整槽内预埋筋,对于预埋筋过短,必须按照原设计标准加长,对漏埋或折断的预埋筋应进行修复,统一采用植筋胶进行钢筋补植,补植深度不小于,补植后的钢筋须请业主代表、监理人员共同验看。⑤开槽后产生的所有弃料必须及时清理干净,确保施工...
