太阳能路灯详细安装流程欧姆光能科技是一家专业从事新能源技术研究开发和市场推广应用的企业,公司位于市高新技术开发区
公司以研发为主,市场应用推广为重,并与国知名的相关科研院所长期进行技术合作,在太阳能、风能、生物质能及其他新能源方面开展研究工作,尤其是在太阳能结合工业方面的应用技术、太阳能照明集成技术、太阳能光电转换高效材料技术等方面拥有丰富的研发资源
下面,欧姆光能小编为大家介绍一下太阳能路灯详细安装流程:1、确定立灯位置;勘察地质情况,如果地表 1 米 2 皆是松软土质,那么开挖深度应加深;同时要确认开挖位置以下没有其他设施(如电缆、管道等),路灯顶部没有长时间遮阳物体,否则要适当更换位置
2、在立灯具的位置预留(开挖)符合标准的坑(根据灯杆高度设计深度);进行予埋件定位浇筑

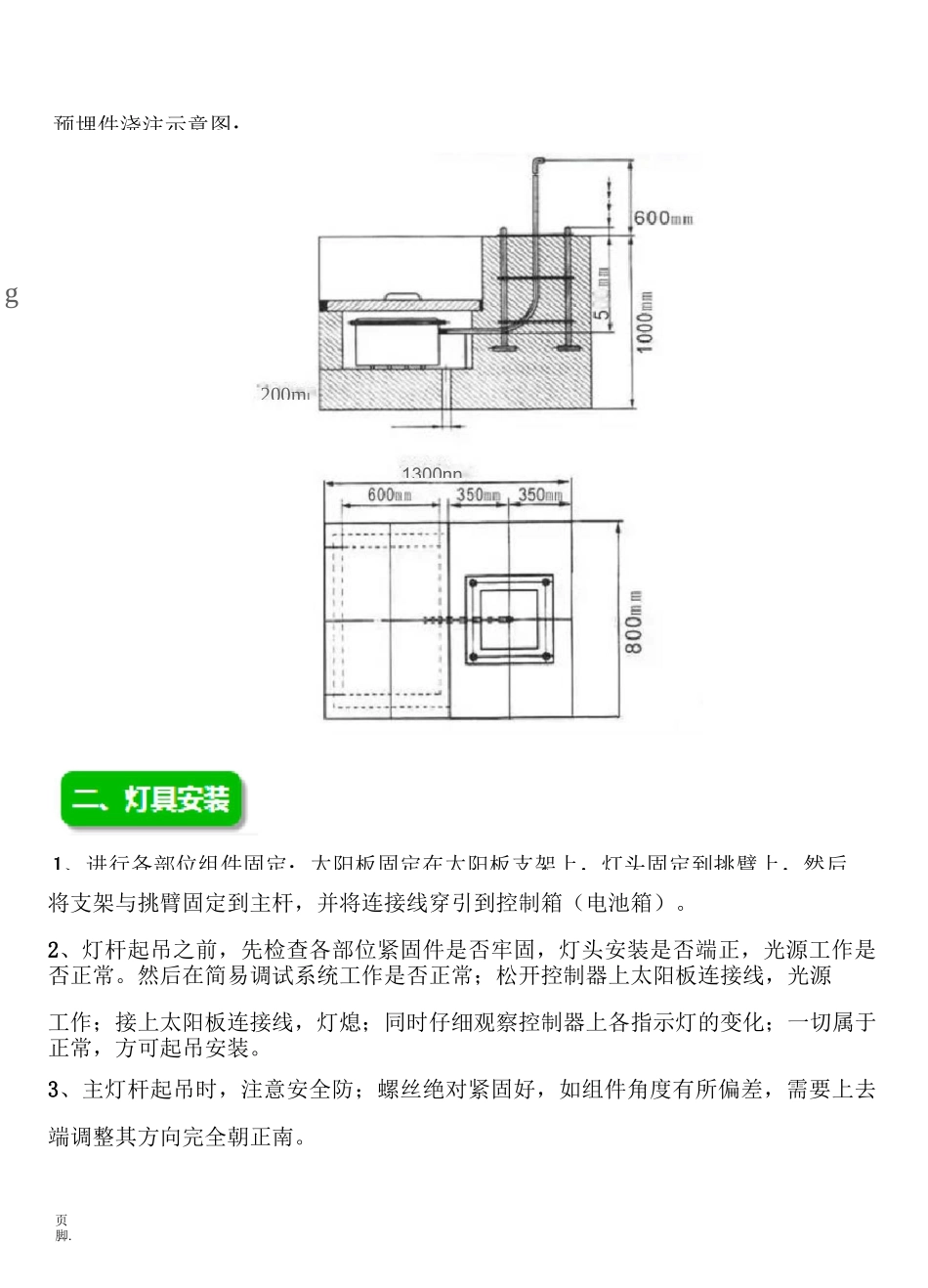

预埋件放置在方坑正中,PVC 穿线管一端放在预埋件正中间、另端放在蓄电池储存处
注意保持预埋件、地基与原地面在同一水平面上(或螺杆顶端与原地面在同一水平面上,根据场地需要而定),有一边要与道路平行;这样方可保证灯杆竖立后端正而不偏斜
然后以 C20 混凝土浇筑固定,浇筑过程中要不停用震动棒震动,保证整体的密实性,牢固性
3、施工完毕,及时清理定位板上残留泥渣,并以废油清洗螺栓上杂质(可在施工之前将螺栓位置用胶带包好防止过多杂志附着于此,影响安装进度)
4、混泥土凝固过程中,要定时浇水养护;待混凝土完全凝固(一般 72 小时以上)才能进行吊灯安装
将支架与挑臂固定到主杆,并将连接线穿引到控制箱(电池箱)
2、灯杆起吊之前,先检查各部位紧固件是否牢固,灯头安装是否端正,光源工作是否正常
然后在简易调试系统工作是否正常;松开控制器上太阳板连接线,光源工作;接上太阳板连接线,灯熄;同时仔细观察控制器上各指示灯的变化;一切属于正常,方可起吊安装

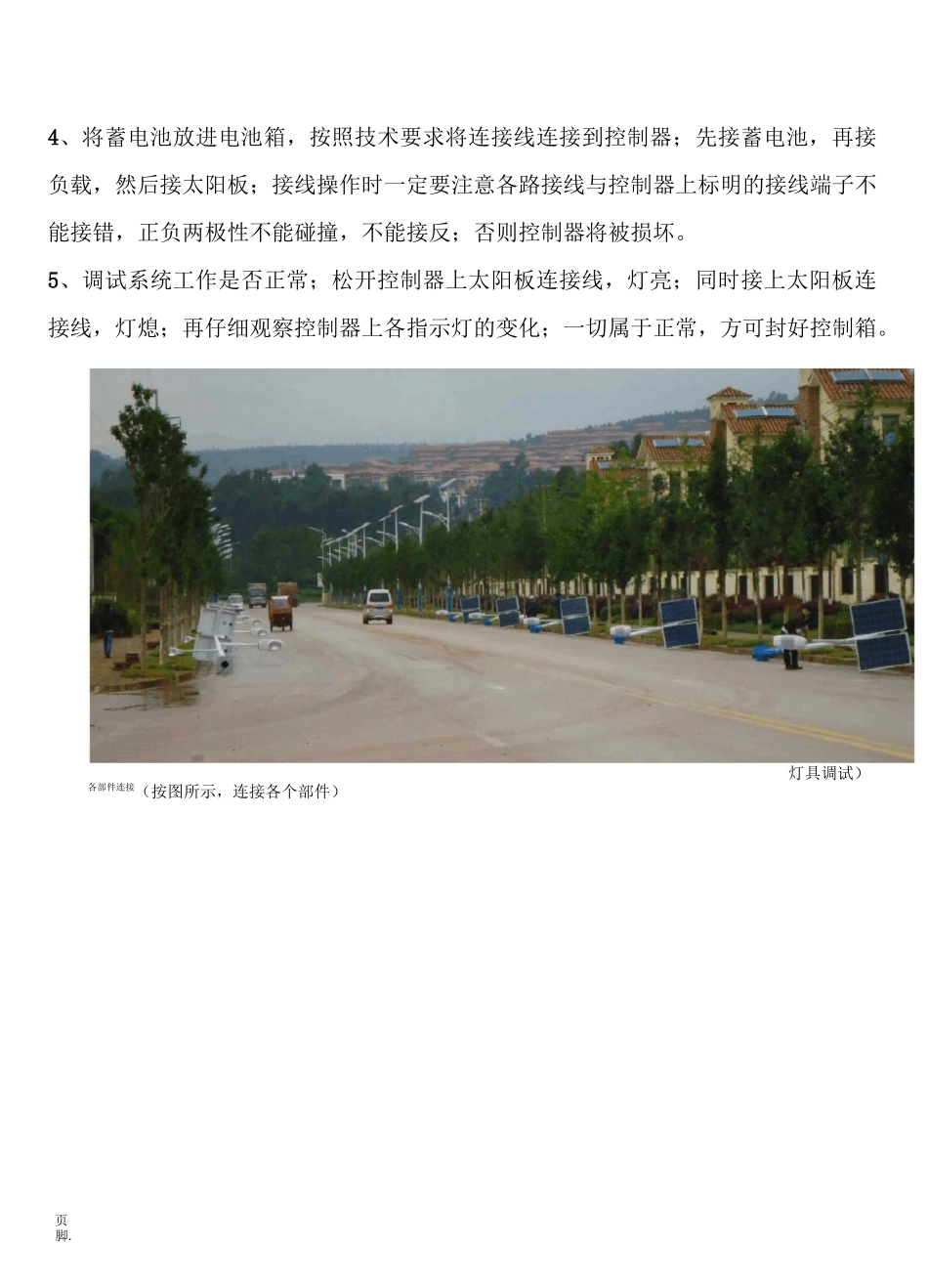

3、主灯杆起吊时,注意安全防;螺丝绝对紧固好,如组件
