汽轮机安装调试要点程序:打基础-装螺栓-垫铁-凝汽器和短接-前支座-轴承座-下缸-转子-上缸1
汽轮机装箱发运前,内部构件表面涂装 2#软膜防锈油,以防止在运输、存放期间发生锈蚀
现场安装时,对本体分箱发运的汽轮机,安装前应先将零、部件表面的防锈油清洗干净;对整机发运的汽轮机,通流部分零、部个表面的防锈油在试运行开机时由蒸汽冲洗除去,可不必开缸清洗
基座浇灌完毕,混凝土达到设计强度的 70%以上并检验合格行车轨道辅好,二次灌浆混凝土强度达到设计要求并经验收合格
安装现场环境温度保持在 5°C 以上,当气温低于 0°C 时,视需要采取必要的防冻措施

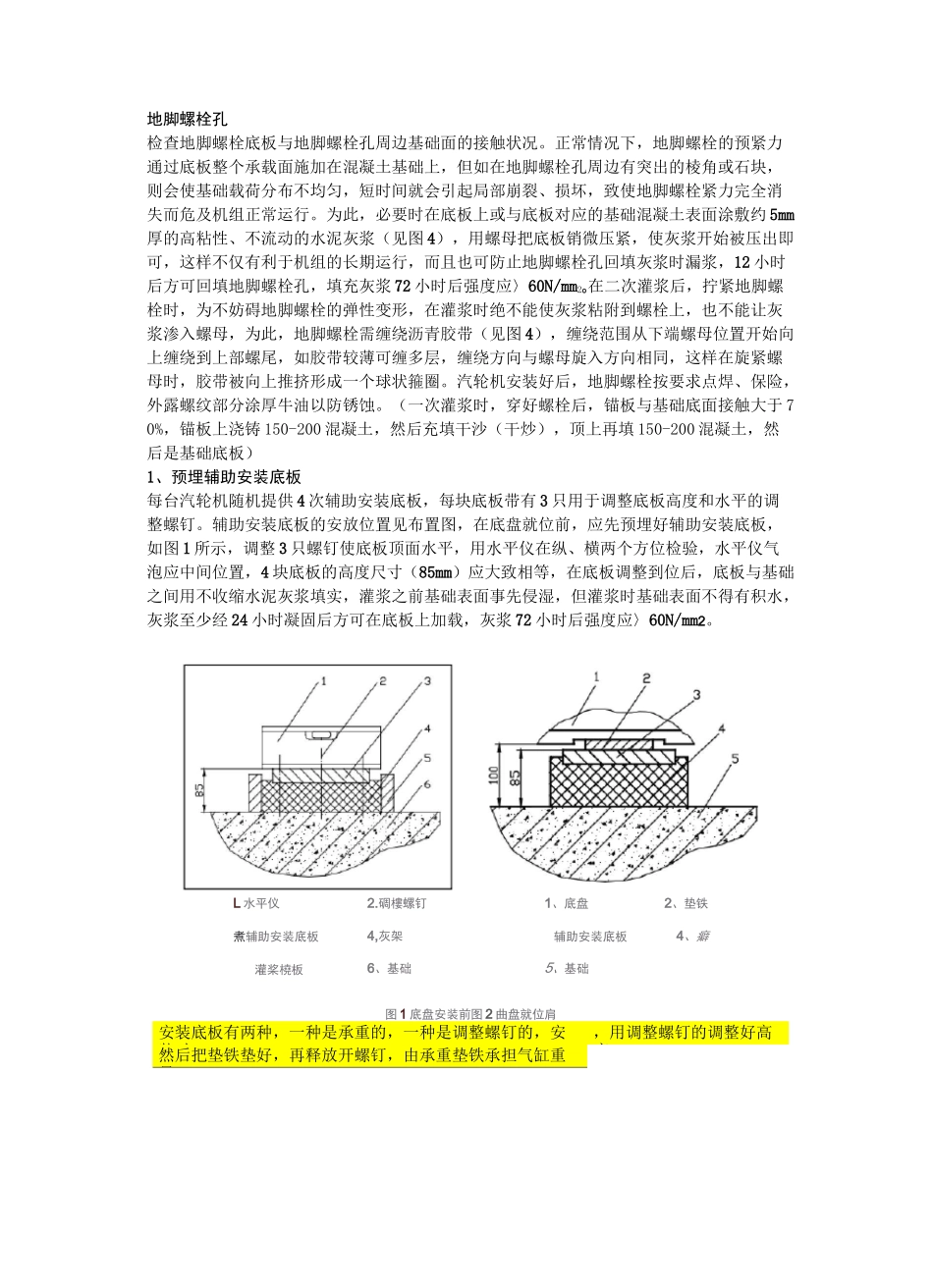

要求支承底板的顶面必须水平,所以在基础上敷设一层约 20mm 厚的灰浆(基础表面的油污、疏松的灰砂层事先应予清除干净),之后把支承底板埋入其中(见图 1),挤出的灰浆要倾斜地向上抹平,底板四周的灰浆面应销低于底板顶面,在灰浆还未固结时,用水平仪在纵、横两个方位检验底板顶面的水平,轻轻敲击底板,使水平仪气泡处于中间位置支承底板(钢板)由用户自理,截面尺寸见布置图,底板上表面粗糙度小于 1
6,(接触面大于 70%)平面度偏差 V0
灰浆可用水泥灰浆(水泥、砂子、水),或是环氧树脂砂浆(环氧树脂、固化剂、石英砂),当使用水泥灰浆时,灰浆至少经 24 小时凝固后,方可在安装底板上加载,灰浆 72 小时后强度应〉60N/mm2;若使用环氧树脂砂浆,因环氧树脂有毒性,因此必须遵照相关的安全措施进行操作,同时对砂浆与基础和底板接触面也应按规定作特殊处理,为防止环氧树脂砂浆与空气接触而老化强度降低,灌浆后砂浆表面需加敷一层水泥灰浆进行保护
(空压机是无垫铁安装,如图一直接用螺钉调整高度,汽轮机是有垫铁安装,如图二用底板压在垫铁上)asI斗、堪RI2 汽轮机安装后1、座架(支座底扳)2
垫伙氛支虑底板 4、灰浆层头堪础汽轮机安装前1
