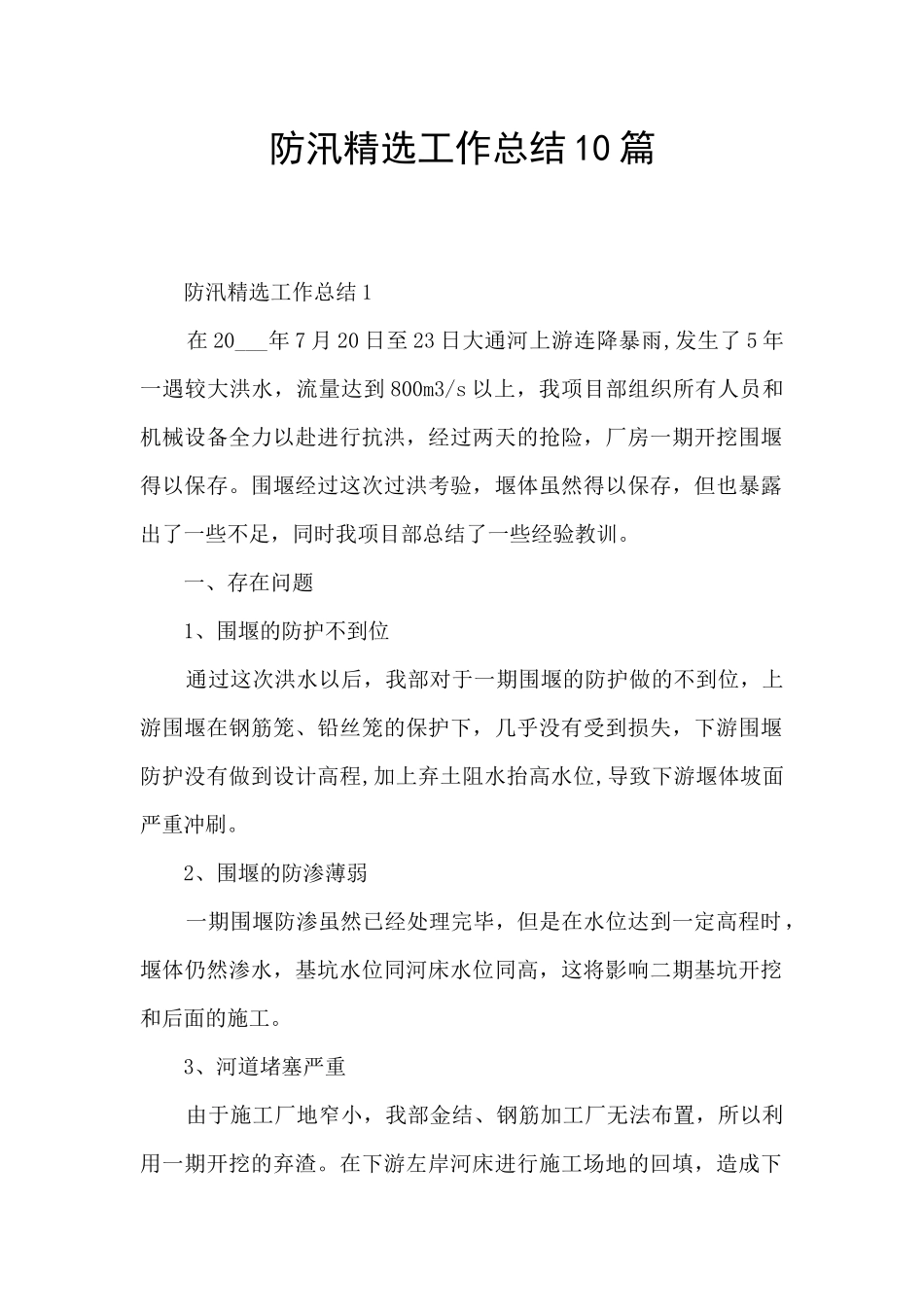

防汛精选工作总结 10 篇 防汛精选工作总结 1 在 20___年 7 月 20 日至 23 日大通河上游连降暴雨,发生了 5 年一遇较大洪水,流量达到 800m3/s 以上,我项目部组织所有人员和机械设备全力以赴进行抗洪,经过两天的抢险,厂房一期开挖围堰得以保存
围堰经过这次过洪考验,堰体虽然得以保存,但也暴露出了一些不足,同时我项目部总结了一些经验教训
一、存在问题 1、围堰的防护不到位 通过这次洪水以后,我部对于一期围堰的防护做的不到位,上游围堰在钢筋笼、铅丝笼的保护下,几乎没有受到损失,下游围堰防护没有做到设计高程,加上弃土阻水抬高水位,导致下游堰体坡面严重冲刷
2、围堰的防渗薄弱 一期围堰防渗虽然已经处理完毕,但是在水位达到一定高程时,堰体仍然渗水,基坑水位同河床水位同高,这将影响二期基坑开挖和后面的施工
3、河道堵塞严重 由于施工厂地窄小,我部金结、钢筋加工厂无法布置,所以利用一期开挖的弃渣
在下游左岸河床进行施工场地的回填,造成下游河道束窄,水流不畅,使下游围堰遭受严重冲刷
二、处理方案 1、通过本次洪水,鉴于我部存在的以上问题,我们讨论讨论可行性方案《围堰处理方案》上报监理部,经批复后进行整改完善
2、落实防汛渡汛责任制,建立建全安全保证体系形成以项目经理为防汛总指挥的防汛指挥小组,将防汛工作具体到个人,统一指挥,各负其责,为了使以后的防汛渡汛工作能够顺利进行,我部组成了防汛小组,人员如下:总指挥:周应贤 组长:___X 组员:___X 3、严格按防汛要求落实防汛物资、设备、人员
(1)、防汛物资 依据要求铅丝笼准备 30 个,块石 100m3,编织袋 20___条,钢筋笼 20 个,指定专门场地堆放,并以进行标识,由专人看管,除防汛外不得动用
(2)、设备 挖掘机 2 台,装载机 2 台,自卸汽车 4 辆,做到常常维修、保养,保证出现险情能够
