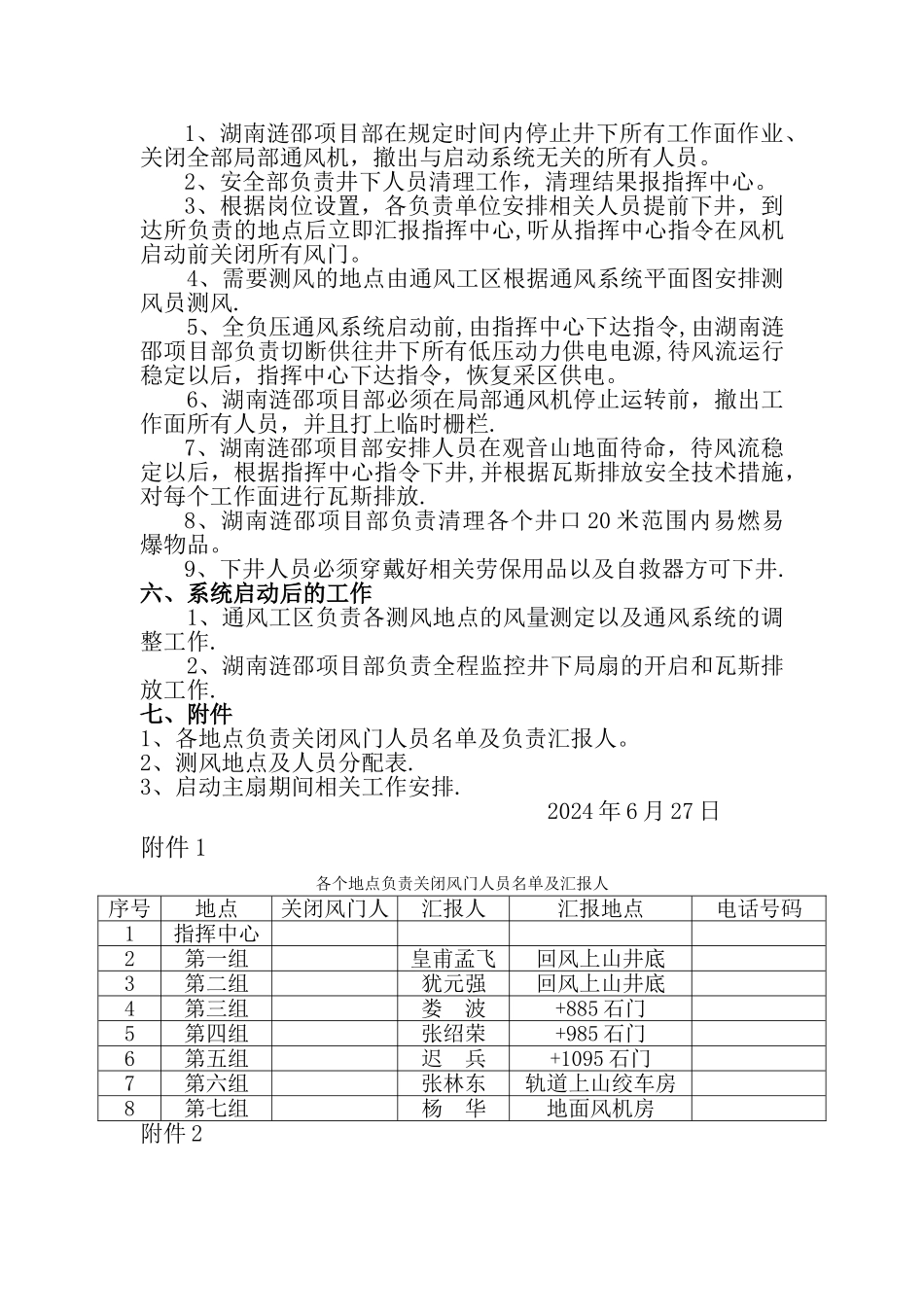

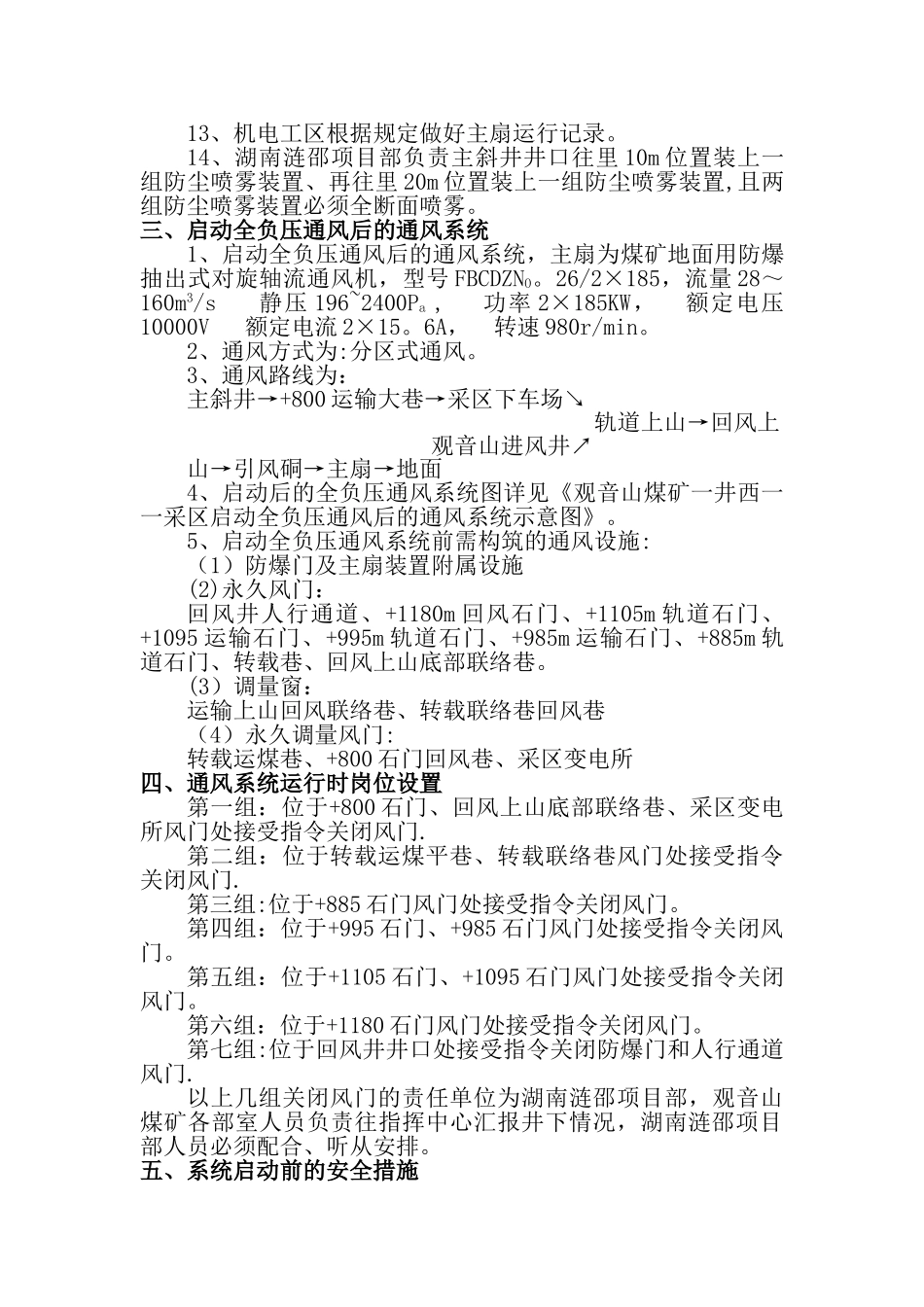

观音山煤矿一井西一一采区主要准备巷道已完成,主扇安装已结束,系统内的通风设施已砌筑完毕,具备了启动全负压通风的条件,按计划在 6 月 30 日 16 时 16 分启动全负压通风系统。为保证全负压通风系统启动期间工作的顺利进行和矿井的安全生产,观音山煤矿成立启动全负压运行调度指挥中心,具体成员如下:总 指 挥: 包寿胜副总指挥: 李文勇 蒋 英 雷保厚成 员: 张信明 郭文科 姜瑞龙 陈光强 谢永国 李 刚 张耀国 高华庆 朱 伟指挥中心设在湖南涟邵项目部观音山工区进风井井口,杨华负责日常工作。为了确保主扇能够安全启动特编制本工作预案,各相关部门、施工单位严格贯彻执行.一、主扇运转参数确定风 量:3564m3/min; 风 压:770.6Pa 二、系统启动前的准备工作1、所有的通风设施施工完成后,由监理部及基建生产部共同组织对施工单位所建井下通风设施进行验收,保证通风设施符合法律规范要求。由通防部、安全部、通风工区等部门参加验收。2、监理及机电部和安全部安排人员对井下所有电气设备进行全面检查,保证机电设备完好。3、监理和机电部组织对地面风机房及主扇装置和供电系统进行全面检查,以及对主扇空负荷试运转,确保主扇能正常运转。4、湖南涟邵项目部必须保障井下各地点的通讯系统畅通。5、湖南涟邵项目部必须编制每个工作面的瓦斯排放安全技术措施,向所有参加排放的人员贯彻学习,严格根据安全技术措施进行排放瓦斯。6、湖南涟邵项目部做好井下施工工作面的监测仪器的设置及调整工作.7、通风工区做好启动系统所需仪器仪表的准备工作,如风表、秒表、光学瓦斯检测仪和便携式瓦斯检测仪等.8、湖南涟邵项目部必须根据规定安设好局部通风机,保证主扇运转正常以后局部通风机能够运转。9、湖南涟邵项目部负责拆除与启动全负压通风系统无关的通风设施。10、机电工区按规定配备主扇司机,并经培训合格以后,持证上岗。11、通工区组织对井下所有通风设施进行全面检查。12、通风工区根据规定配备相应的测风员,待风流稳定后测量各个测点风量,方便调整通风系统.13、机电工区根据规定做好主扇运行记录。14、湖南涟邵项目部负责主斜井井口往里 10m 位置装上一组防尘喷雾装置、再往里 20m 位置装上一组防尘喷雾装置,且两组防尘喷雾装置必须全断面喷雾。三、启动全负压通风后的通风系统1、启动全负压通风后的通风系统,主扇为煤矿地面用防爆抽出式对旋轴流通风机,型号 FBCDZNO。26/2×185,流量 28~160m3/s 静...
