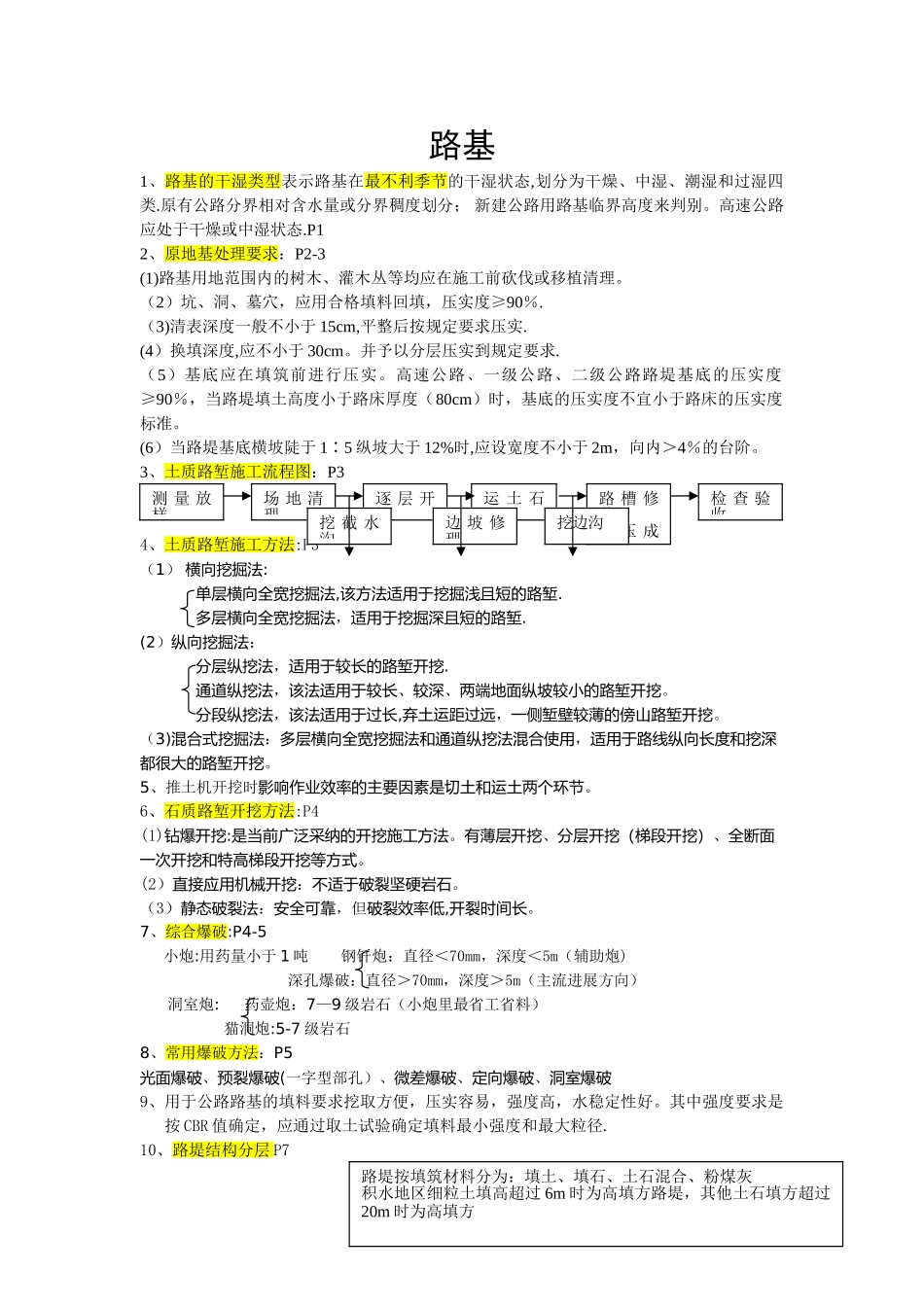

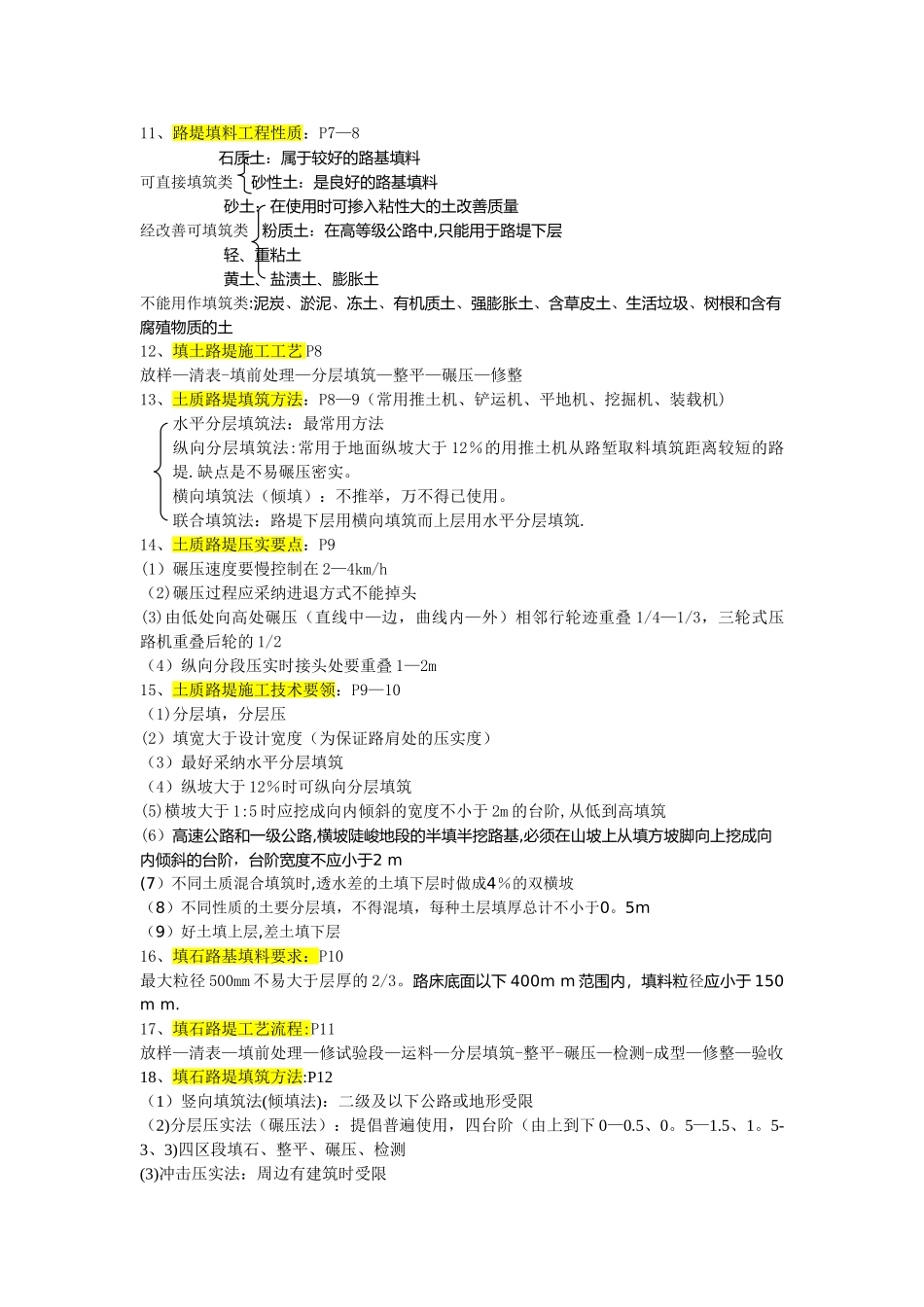

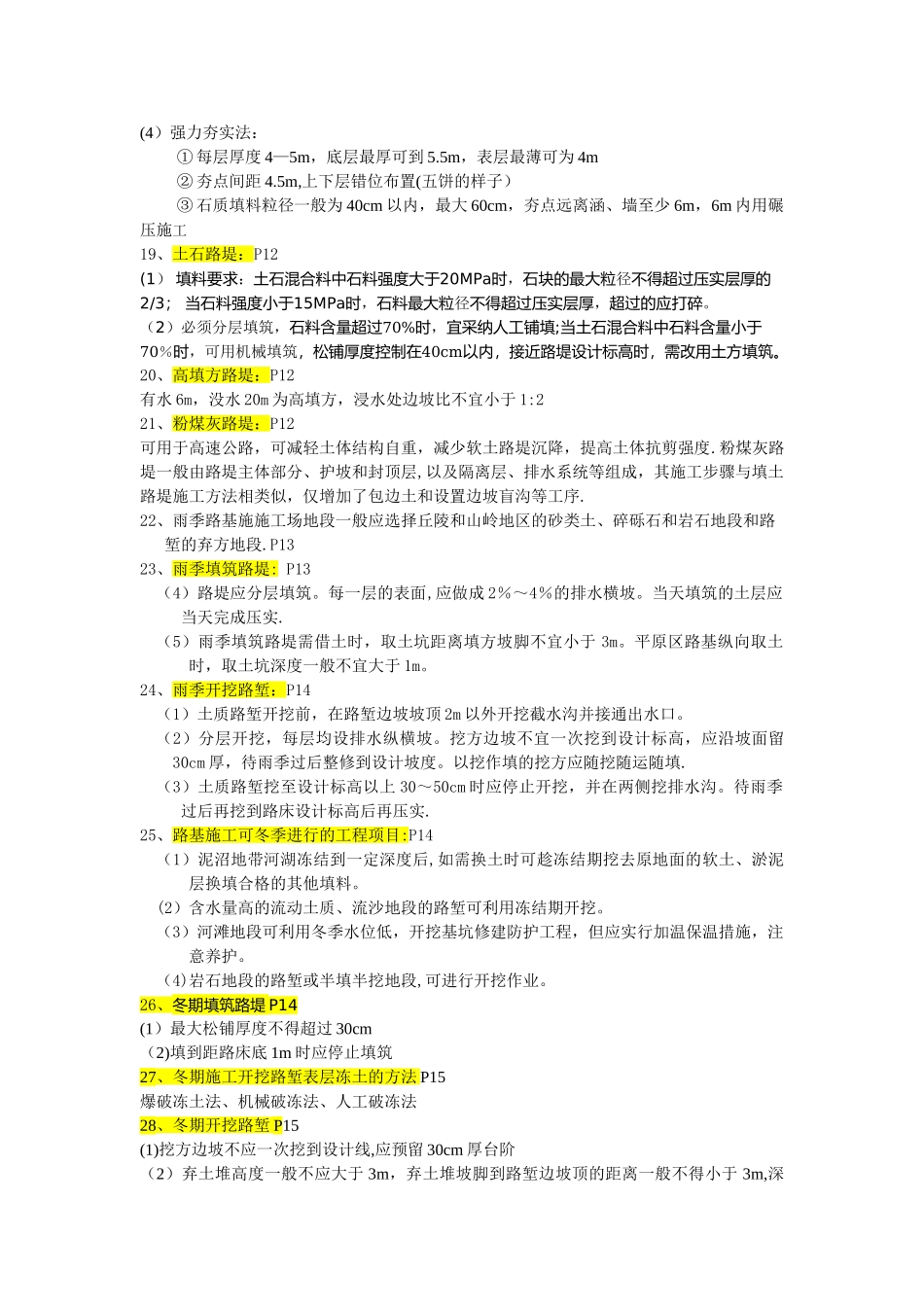

路基1、路基的干湿类型表示路基在最不利季节的干湿状态,划分为干燥、中湿、潮湿和过湿四类.原有公路分界相对含水量或分界稠度划分; 新建公路用路基临界高度来判别。高速公路应处于干燥或中湿状态.P12、原地基处理要求:P2-3(1)路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理。(2)坑、洞、墓穴,应用合格填料回填,压实度≥90%.(3)清表深度一般不小于 15cm,平整后按规定要求压实.(4)换填深度,应不小于 30cm。并予以分层压实到规定要求. (5)基底应在填筑前进行压实。高速公路、一级公路、二级公路路堤基底的压实度≥90%,当路堤填土高度小于路床厚度(80cm)时,基底的压实度不宜小于路床的压实度标准。(6)当路堤基底横坡陡于 1∶5 纵坡大于 12%时,应设宽度不小于 2m,向内>4%的台阶。 3、土质路堑施工流程图:P34、土质路堑施工方法:P3(1) 横向挖掘法:单层横向全宽挖掘法,该方法适用于挖掘浅且短的路堑.多层横向全宽挖掘法,适用于挖掘深且短的路堑.(2)纵向挖掘法:分层纵挖法,适用于较长的路堑开挖.通道纵挖法,该法适用于较长、较深、两端地面纵坡较小的路堑开挖。分段纵挖法,该法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。(3)混合式挖掘法:多层横向全宽挖掘法和通道纵挖法混合使用,适用于路线纵向长度和挖深都很大的路堑开挖。5、推土机开挖时影响作业效率的主要因素是切土和运土两个环节。6、石质路堑开挖方法:P4(1)钻爆开挖:是当前广泛采纳的开挖施工方法。有薄层开挖、分层开挖(梯段开挖)、全断面一次开挖和特高梯段开挖等方式。(2)直接应用机械开挖:不适于破裂坚硬岩石。(3)静态破裂法:安全可靠,但破裂效率低,开裂时间长。7、综合爆破:P4-5小炮:用药量小于 1 吨 钢钎炮:直径<70mm,深度<5m(辅助炮) 深孔爆破:直径>70mm,深度>5m(主流进展方向)洞室炮: 药壶炮:7—9 级岩石(小炮里最省工省料) 猫洞炮:5-7 级岩石8、常用爆破方法:P5光面爆破、预裂爆破(一字型部孔)、微差爆破、定向爆破、洞室爆破9、用于公路路基的填料要求挖取方便,压实容易,强度高,水稳定性好。其中强度要求是按 CBR 值确定,应通过取土试验确定填料最小强度和最大粒径.10、路堤结构分层 P7测 量 放样场 地 清理逐 层 开挖运 土 石方路 槽 修整碾 压 成检 查 验收挖 截 水沟边 坡 修理挖边沟路堤按填筑材料分为:填土、填石、土石混合、粉煤灰积水地区细粒土...
