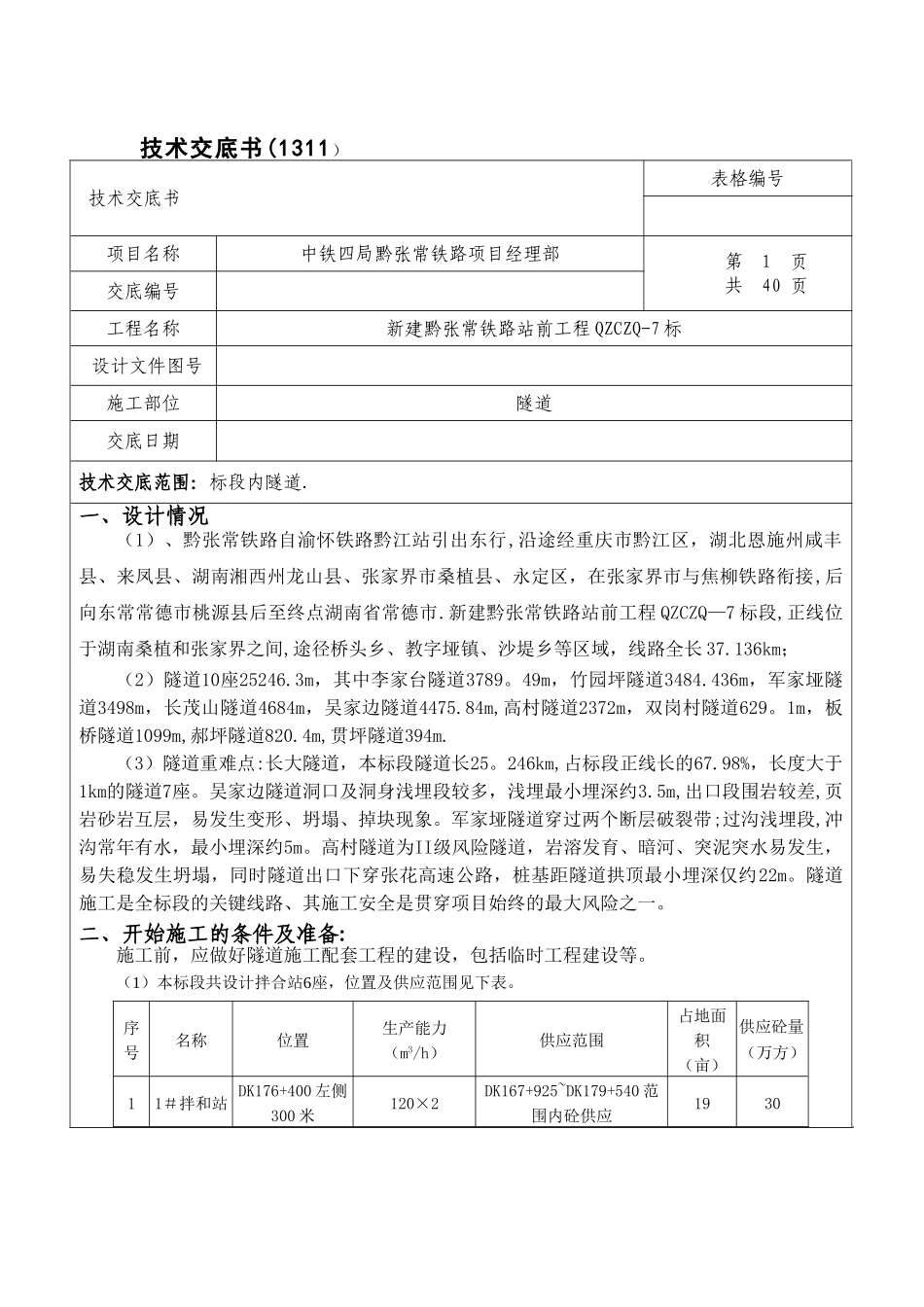

技术交底书(1311) 技术交底书表格编号项目名称中铁四局黔张常铁路项目经理部第 1 页共 40 页交底编号工程名称新建黔张常铁路站前工程 QZCZQ-7 标设计文件图号施工部位隧道交底日期技术交底范围:标段内隧道
一、设计情况(1)、黔张常铁路自渝怀铁路黔江站引出东行,沿途经重庆市黔江区,湖北恩施州咸丰县、来凤县、湖南湘西州龙山县、张家界市桑植县、永定区,在张家界市与焦柳铁路衔接,后向东常常德市桃源县后至终点湖南省常德市
新建黔张常铁路站前工程 QZCZQ—7 标段,正线位于湖南桑植和张家界之间,途径桥头乡、教字垭镇、沙堤乡等区域,线路全长 37

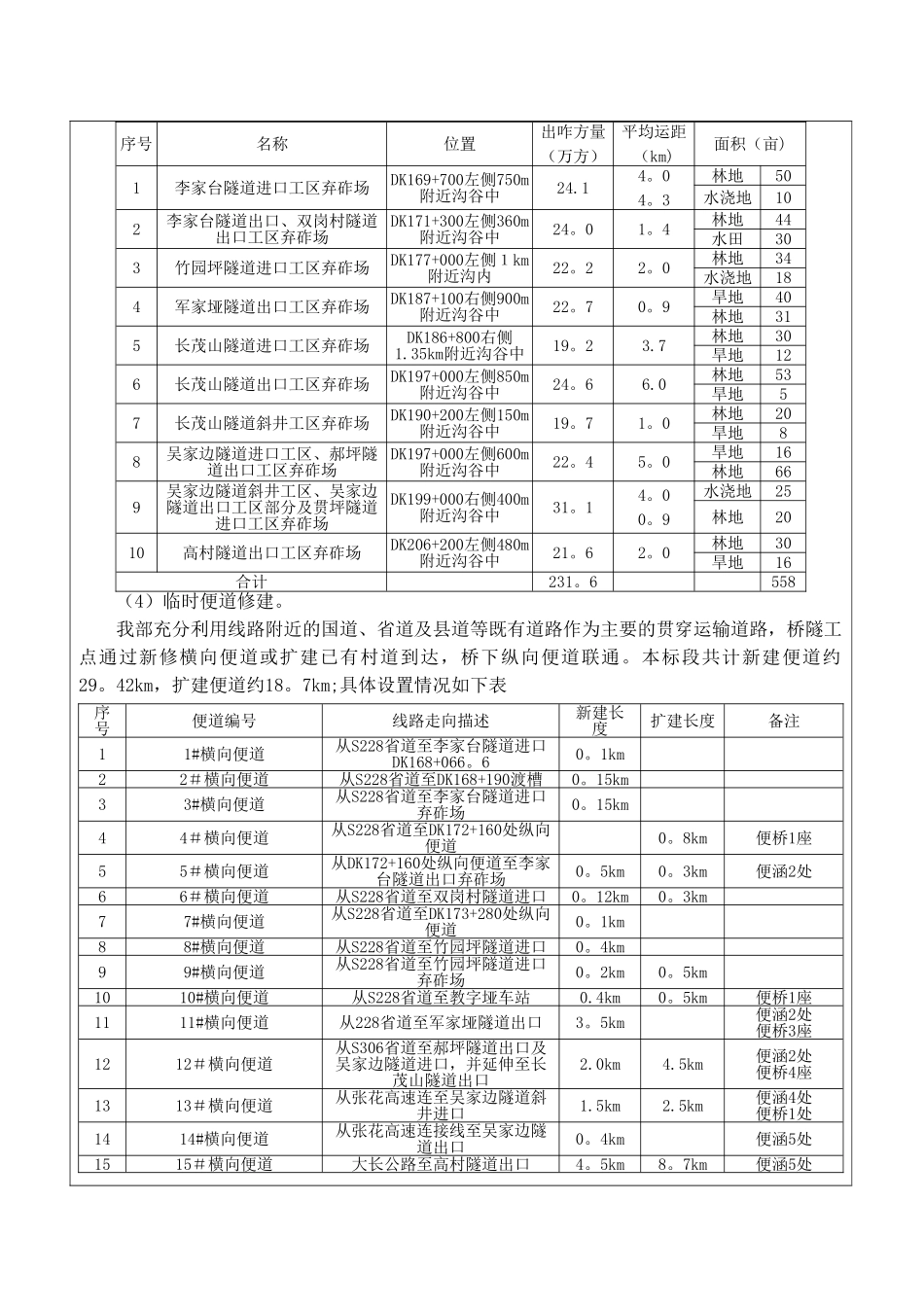

136km;(2)隧道10座25246
3m,其中李家台隧道3789
49m,竹园坪隧道3484
436m,军家垭隧道3498m,长茂山隧道4684m,吴家边隧道4475
84m,高村隧道2372m,双岗村隧道629
1m,板桥隧道1099m,郝坪隧道820
4m,贯坪隧道394m
(3)隧道重难点:长大隧道,本标段隧道长25
246km,占标段正线长的67
98%,长度大于1km的隧道7座
吴家边隧道洞口及洞身浅埋段较多,浅埋最小埋深约3
5m,出口段围岩较差,页岩砂岩互层,易发生变形、坍塌、掉块现象
军家垭隧道穿过两个断层破裂带;过沟浅埋段,冲沟常年有水,最小埋深约5m
高村隧道为II级风险隧道,岩溶发育、暗河、突泥突水易发生,易失稳发生坍塌,同时隧道出口下穿张花高速公路,桩基距隧道拱顶最小埋深仅约22m
隧道施工是全标段的关键线路、其施工安全是贯穿项目始终的最大风险之一
二、开始施工的条件及准备:施工前,应做好隧道施工配套工程的建设,包括临时工程建设等

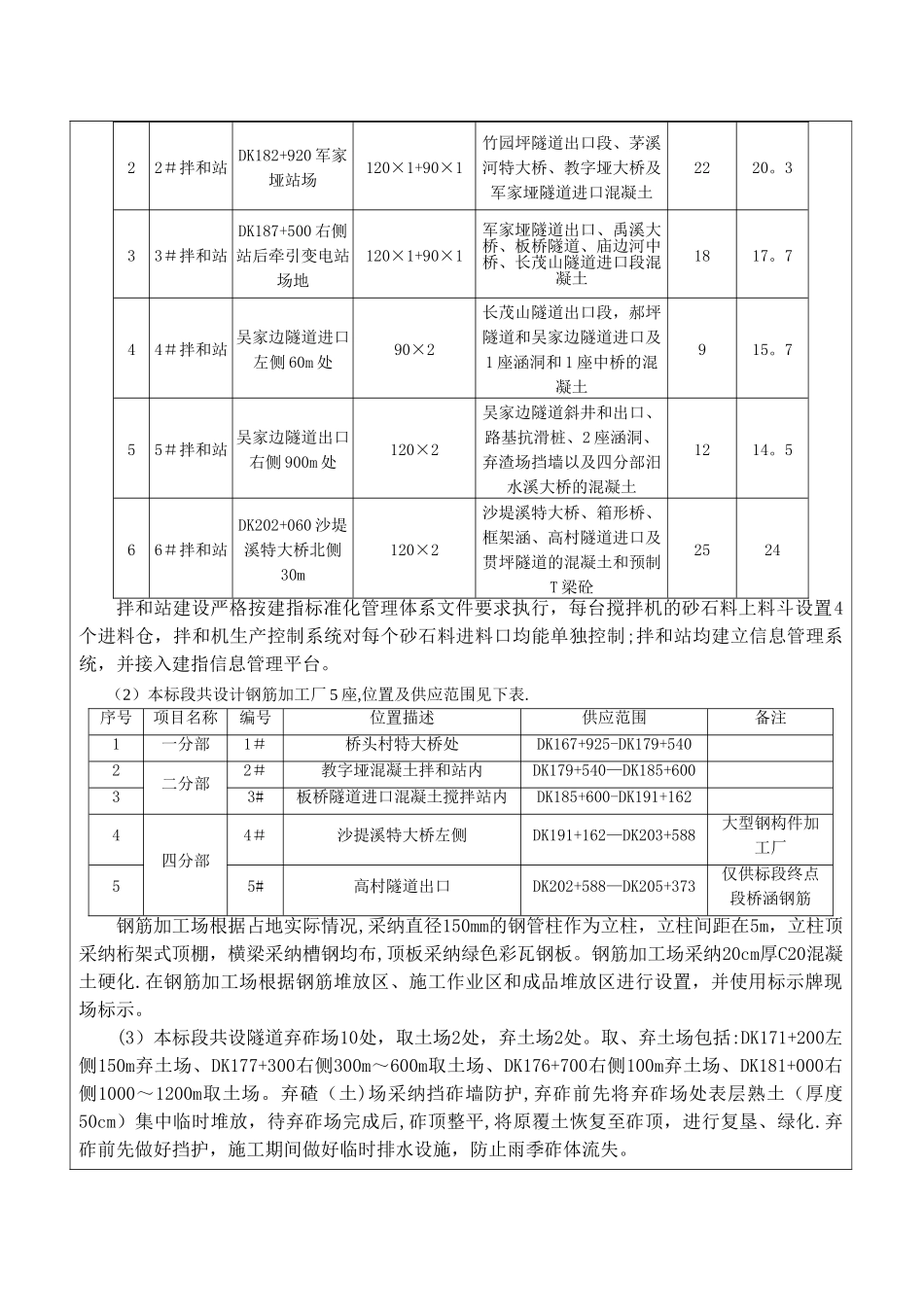

(1)本标段共设计拌合站6座,位置及供应范围见下表
序号名称位置生产能力(m3/h)供应范围占地面积(亩)供应砼量(万方)11#拌和站 DK176+400 左侧300 米1
