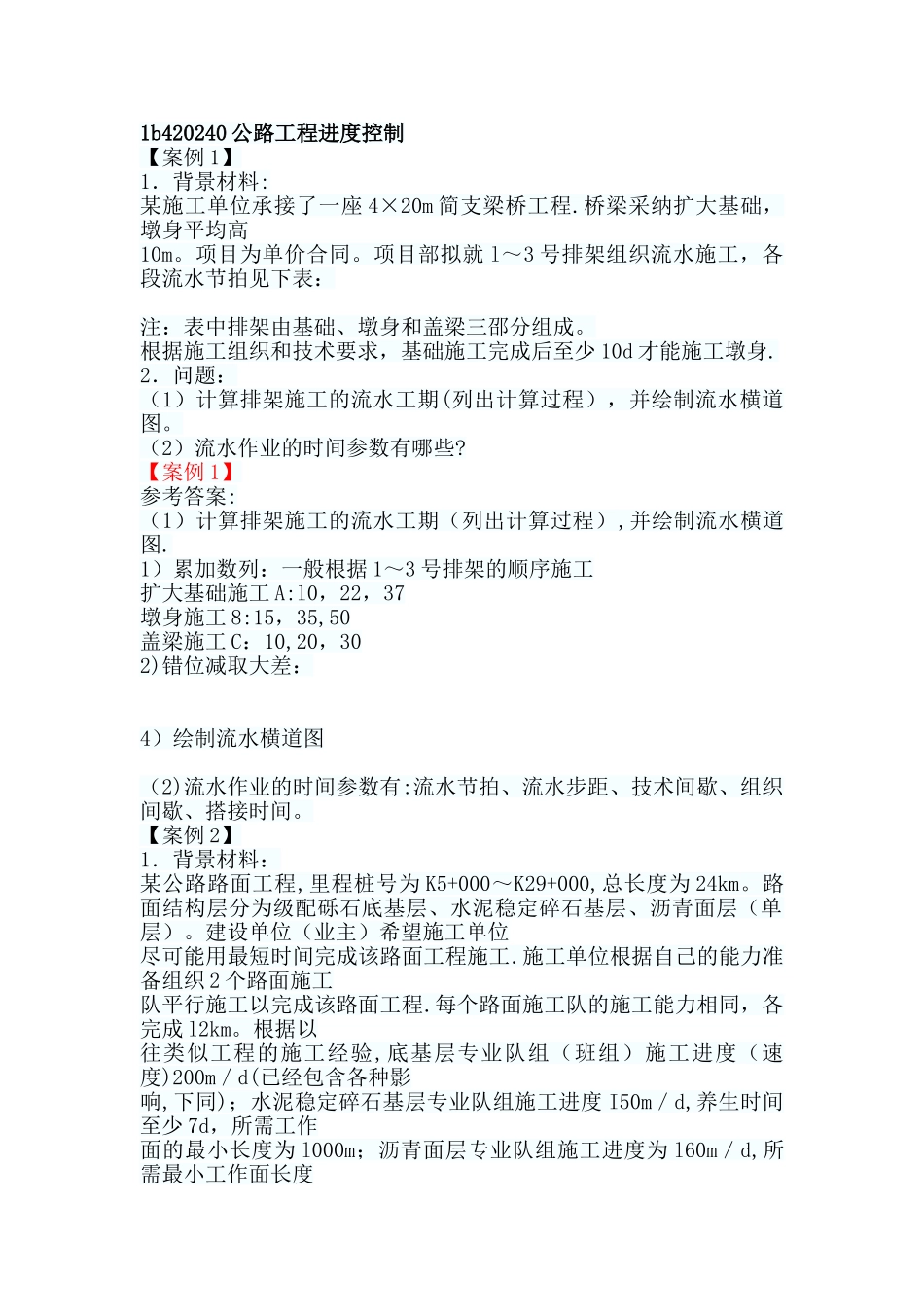

1b420240 公路工程进度控制【案例 1】 1.背景材料:某施工单位承接了一座 4×20m 简支梁桥工程
桥梁采纳扩大基础,墩身平均高10m
项目为单价合同
项目部拟就 l~3 号排架组织流水施工,各段流水节拍见下表:注:表中排架由基础、墩身和盖梁三邵分组成
根据施工组织和技术要求,基础施工完成后至少 10d 才能施工墩身
2.问题:(1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图
(2)流水作业的时间参数有哪些
【案例 1】参考答案:(1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图
1)累加数列:一般根据 1~3 号排架的顺序施工扩大基础施工 A:l0,22,37墩身施工 8:15,35,50盖梁施工 C:10,20,302)错位减取大差:4)绘制流水横道图(2)流水作业的时间参数有:流水节拍、流水步距、技术间歇、组织间歇、搭接时间

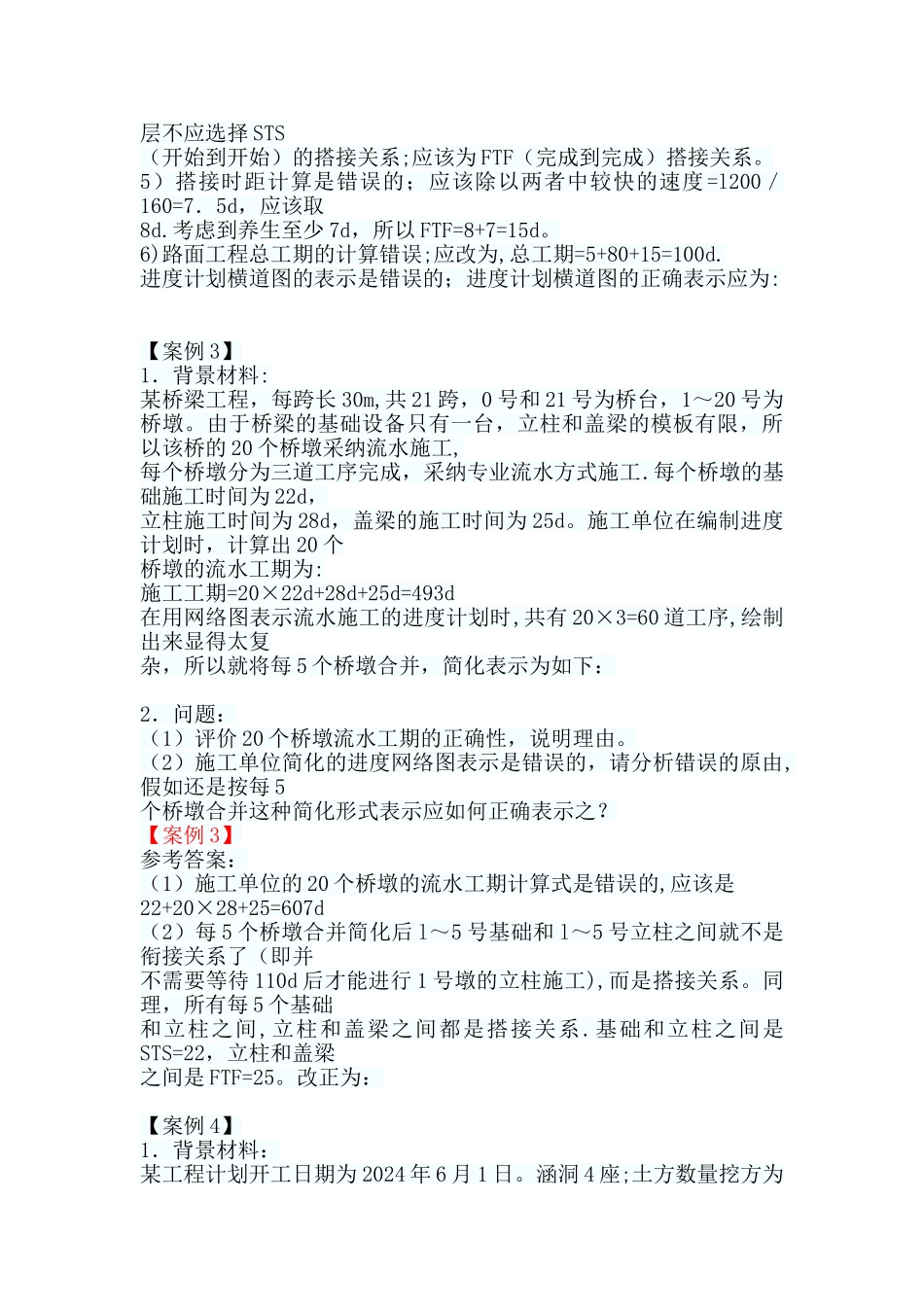

【案例 2】 1.背景材料: 某公路路面工程,里程桩号为 K5+000~K29+000,总长度为 24km
路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)
建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工
施工单位根据自己的能力准备组织 2 个路面施工队平行施工以完成该路面工程
每个路面施工队的施工能力相同,各完成 l2km
根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度 I50m/d,养生时间至少 7d,所需工作面的最小长度为 l000m;沥青面层专业队组施工进度为 l60m/d,所需最小工作面长度1200m
要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工

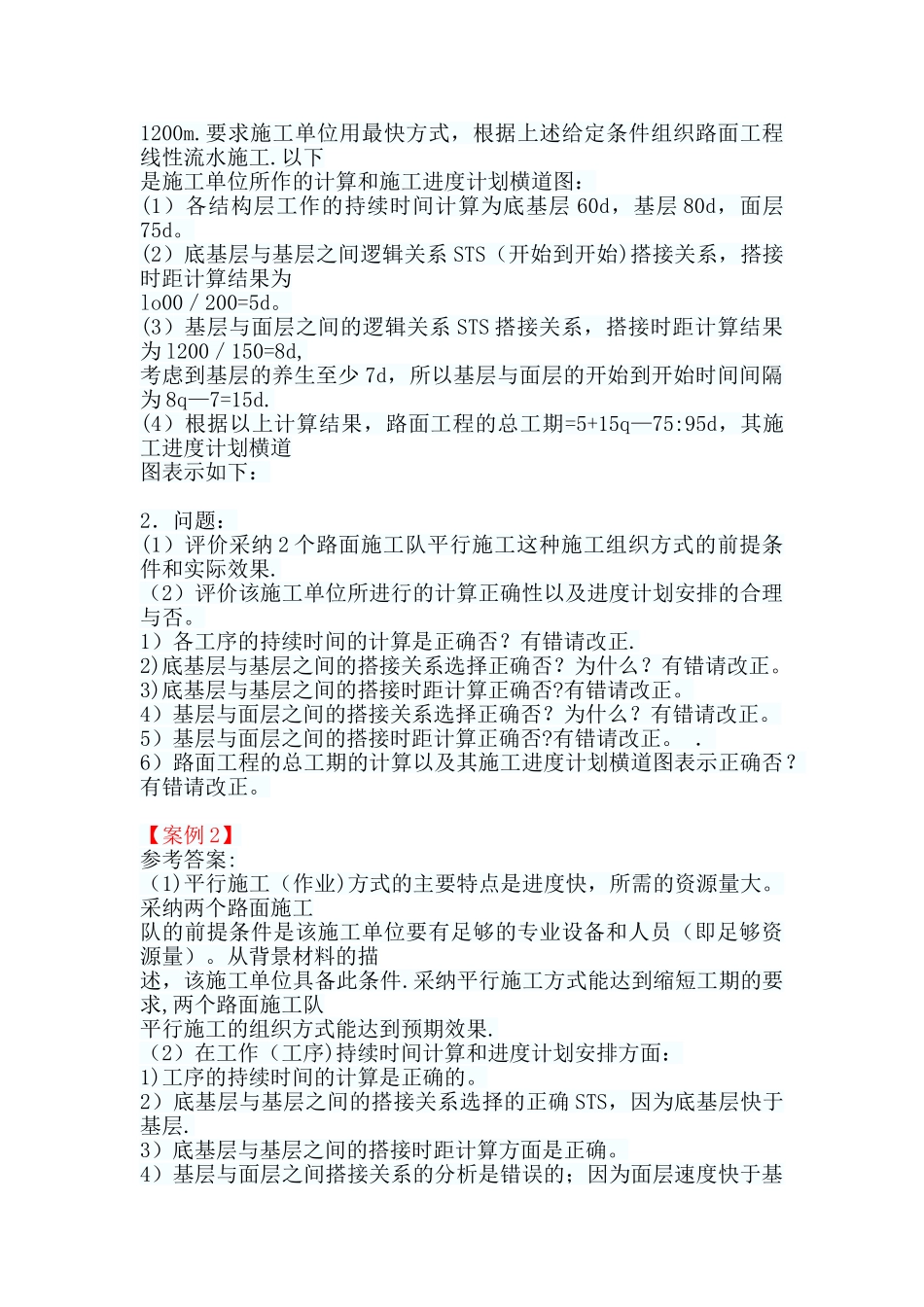

以下是施工单位所作的计算和施工进度计划横道图:(1)各结构层工作的持续时间计算为底基层 60d,基层 80d,面层
