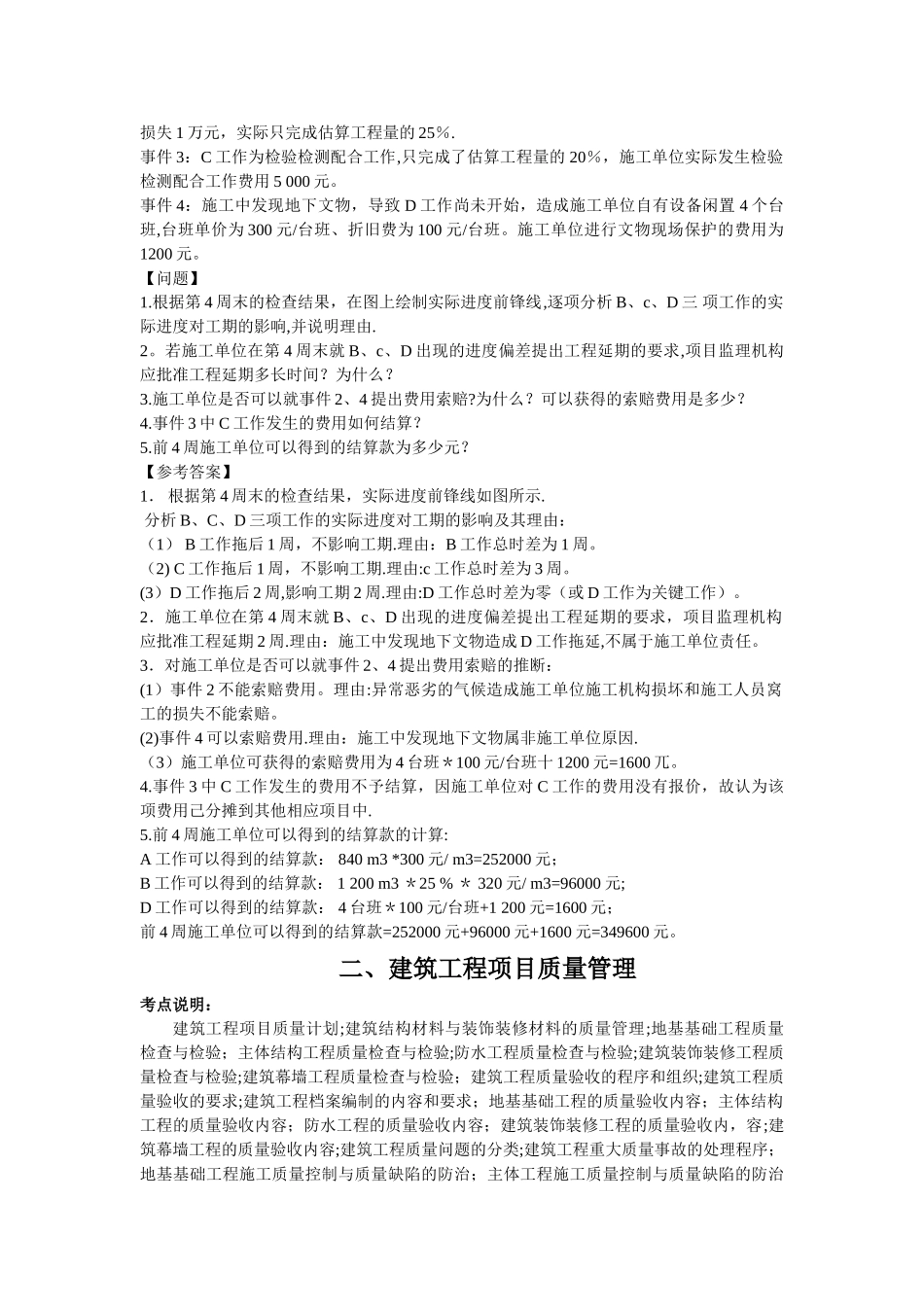

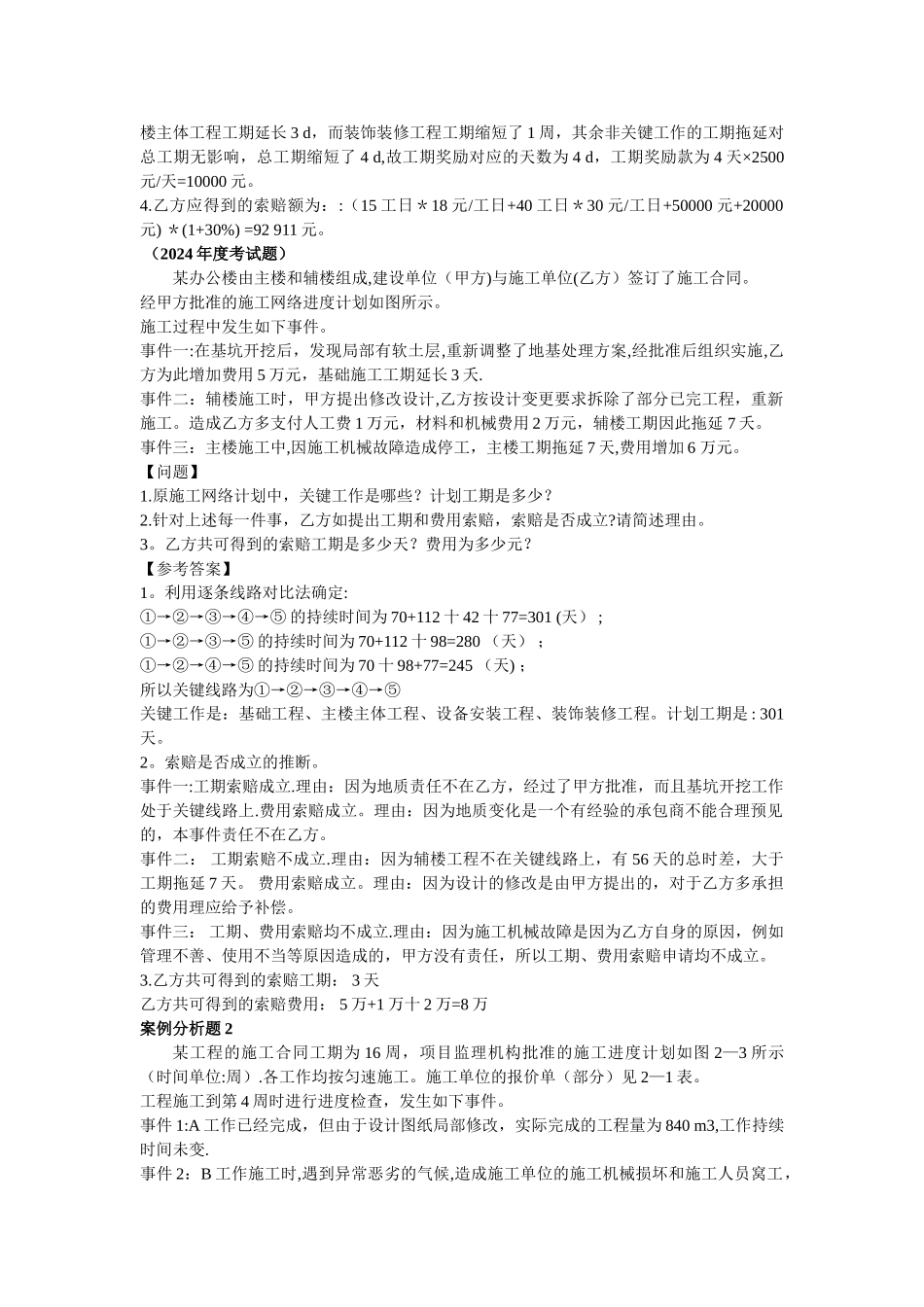

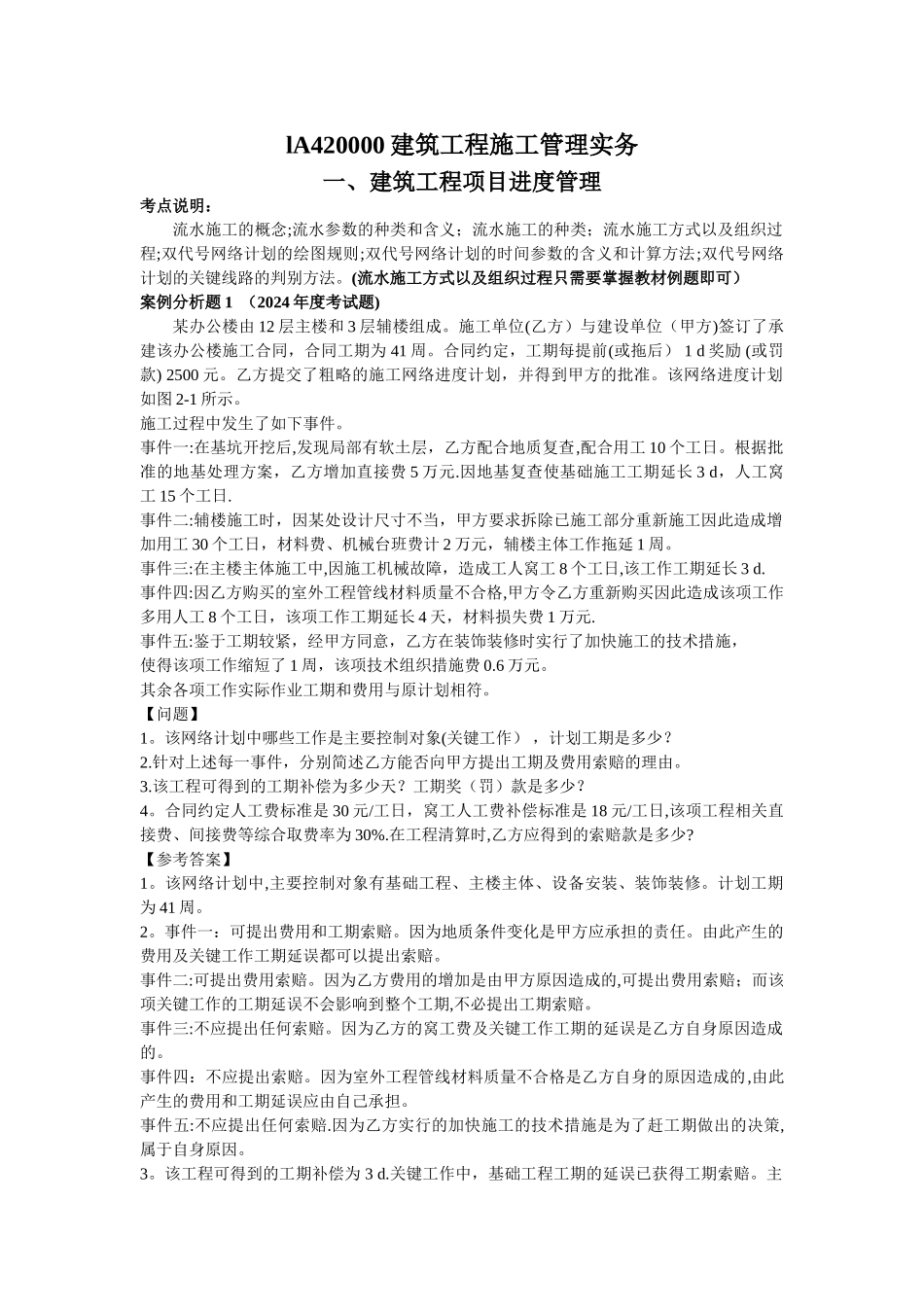

lA420000 建筑工程施工管理实务一、建筑工程项目进度管理考点说明:流水施工的概念;流水参数的种类和含义;流水施工的种类;流水施工方式以及组织过程;双代号网络计划的绘图规则;双代号网络计划的时间参数的含义和计算方法;双代号网络计划的关键线路的判别方法
(流水施工方式以及组织过程只需要掌握教材例题即可) 案例分析题 1 (2024 年度考试题) 某办公楼由 12 层主楼和 3 层辅楼组成
施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为 41 周
合同约定,工期每提前(或拖后) 1 d 奖励 (或罚款) 2500 元
乙方提交了粗略的施工网络进度计划,并得到甲方的批准
该网络进度计划如图 2-1 所示
施工过程中发生了如下事件
事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工 10 个工日
根据批准的地基处理方案,乙方增加直接费 5 万元
因地基复查使基础施工工期延长 3 d,人工窝工 15 个工日
事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工 30 个工日,材料费、机械台班费计 2 万元,辅楼主体工作拖延 1 周
事件三:在主楼主体施工中,因施工机械故障,造成工人窝工 8 个工日,该工作工期延长 3 d
事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工 8 个工日,该项工作工期延长 4 天,材料损失费 1 万元
事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时实行了加快施工的技术措施, 使得该项工作缩短了 1 周,该项技术组织措施费 0
其余各项工作实际作业工期和费用与原计划相符
【问题】 1
该网络计划中哪些工作是主要控制对象(关键工作) ,计划工期是多少
针对上述每一事件,分别简述乙方能否向甲方提出工期及费用
