屋面工程施工方案一、编制依据1
1 设计图纸建筑设计总说明肥东医院建筑图1

2 相关法律规范、规程《屋面工程质量验收法律规范》GB50207—2024《建筑工程施工质量验收统一标准》GB50300—2024《屋面工程技术法律规范》GB50345—2024《高聚物改性沥青卷材屋面防水层施工工艺标准》GY1005—1996《自粘聚合物改性沥青防水卷材》GB23441--2024《聚氨酯防水涂料》GB/T19250—2024 施工合同及经批准的单位工程施工组织设计二、工程概况1、工程名称:2、建设地点:3、建设单位4、监理单位:5、设计单位:6、勘察单位7、施工单位:8、监督单位:9、项目概况:工程名称建筑高度(m)层数防水材料保温设计是否上人备注行政培训、科研楼305改性沥青防水卷材否医疗综合楼(住院部)50121
5 厚双层三元乙丙是医疗综合楼2641
5 厚双层三元乙丙是急诊后勤楼264改性沥青防水卷材否感染楼163改性沥青防水卷材否锅炉制冷机房61改性沥青防水卷材否10、质量目标:合格 三、施工部署及目标3

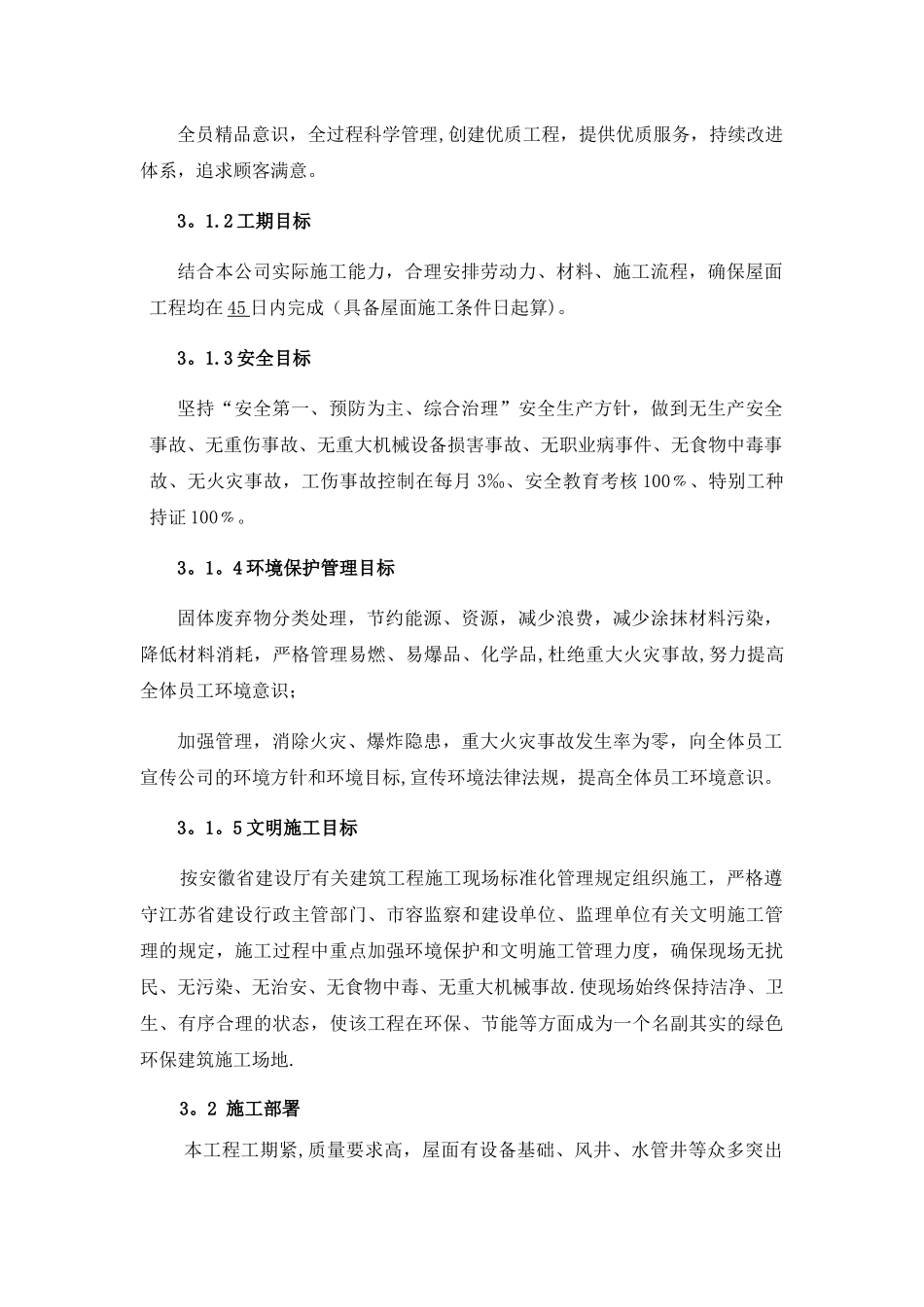

1 施工目标3
1 质量目标全面贯彻一切从顾客利益出发、不断满足顾客要求、以人为本、信守合同、遵纪守法的经营宗旨、营造诚信、团结、高效的工作氛围,提倡积极创新、勇于负责的职业精神,坚持严谨、求实的工作作风
推动科技进步,持续改进管理方法,节能降耗,预防和减少污染,共建绿色家园,向社会提供最卓越的建筑产品,创公司品牌
质量方针:全员精品意识,全过程科学管理,创建优质工程,提供优质服务,持续改进体系,追求顾客满意
2 工期目标结合本公司实际施工能力,合理安排劳动力、材料、施工流程,确保屋面工程均在 45 日内完成(具备屋面施工条件日起算)
3 安全目标坚持“安全第一、预防为主、综合治理”安全生产方针,做到无生产安全事故、无重伤事故、无重
