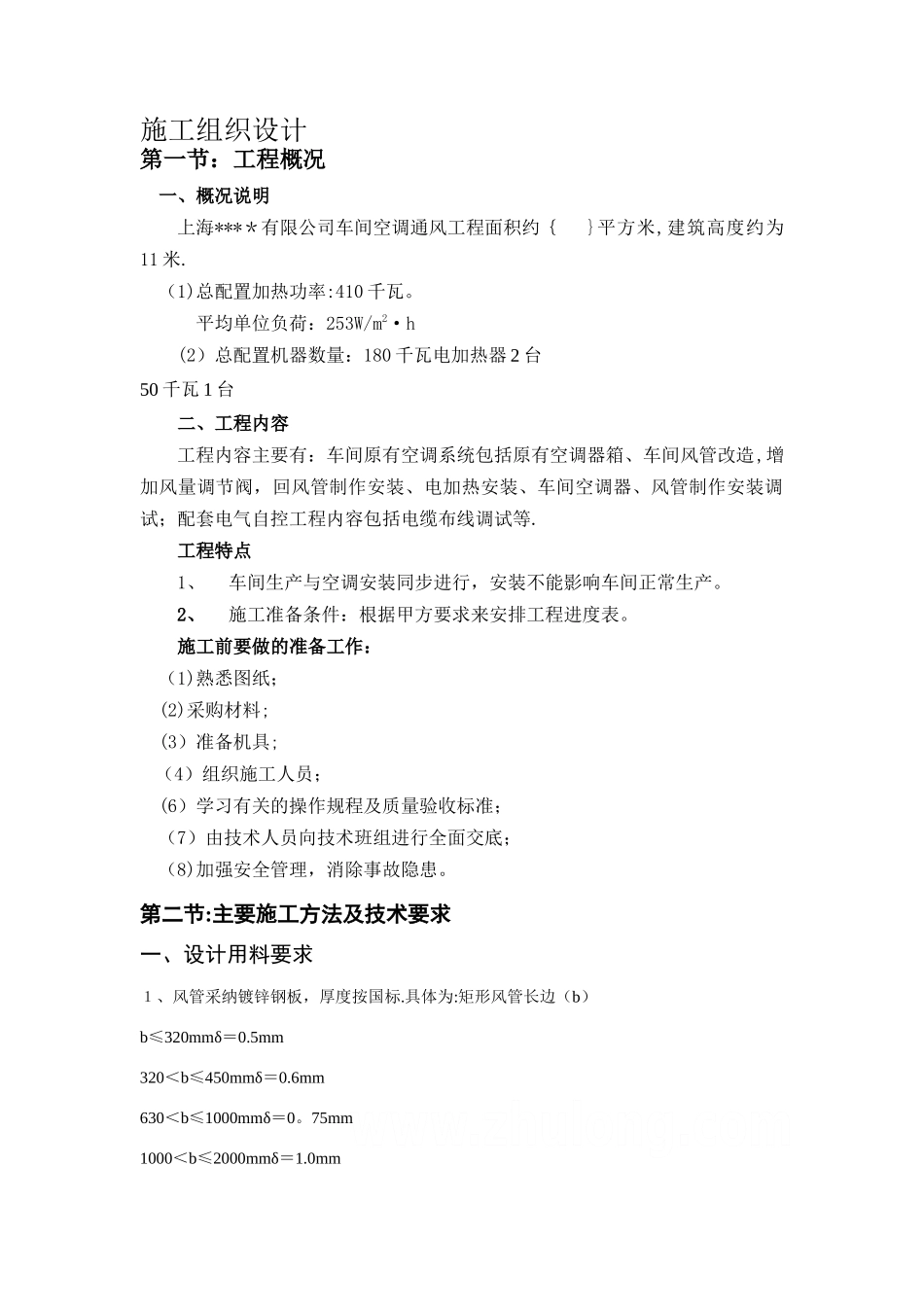

施工组织设计第一节:工程概况一、概况说明上海****有限公司车间空调通风工程面积约{}平方米,建筑高度约为11 米
(1)总配置加热功率:410 千瓦
平均单位负荷:253W/m2·h(2)总配置机器数量:180 千瓦电加热器 2 台50 千瓦 1 台二、工程内容工程内容主要有:车间原有空调系统包括原有空调器箱、车间风管改造,增加风量调节阀,回风管制作安装、电加热安装、车间空调器、风管制作安装调试;配套电气自控工程内容包括电缆布线调试等
工程特点1、车间生产与空调安装同步进行,安装不能影响车间正常生产
2、施工准备条件:根据甲方要求来安排工程进度表
施工前要做的准备工作:(1)熟悉图纸;(2)采购材料;(3)准备机具;(4)组织施工人员;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患
第二节:主要施工方法及技术要求一、设计用料要求1、风管采纳镀锌钢板,厚度按国标
具体为:矩形风管长边(b)b≤320mmδ=0
5mm320<b≤450mmδ=0
6mm630<b≤1000mmδ=0
75mm1000<b≤2000mmδ=1

0mm2、电加热管采纳不锈钢翅片加热管电控箱采纳微电脑自动控制加热温度,3、保温:采纳橡塑保温平板及橡塑保温套管
二、施工组织与措施一)力争工程质量达到优良标准,必须以最大努力以实现质量目标
二)加强施工场地现场管理
设置项目组,全权负责处理施工现场的具体问题
项目组配置项目经理一名,下设技术、材料、安全、质检四个部分
三)工程施工各级人员明确质量责任制,按图施工,不能任意改动,若因实际情况确定需要修改的,必须报请项目经理,项目经理在与甲方商定后,方可按认证的修改图纸施工
施工班组有责任按质保方案的要求实施风管制作、风管安装,风管保温、管道试压

质检员要督促施工班组自检,要定期填写质量控制
