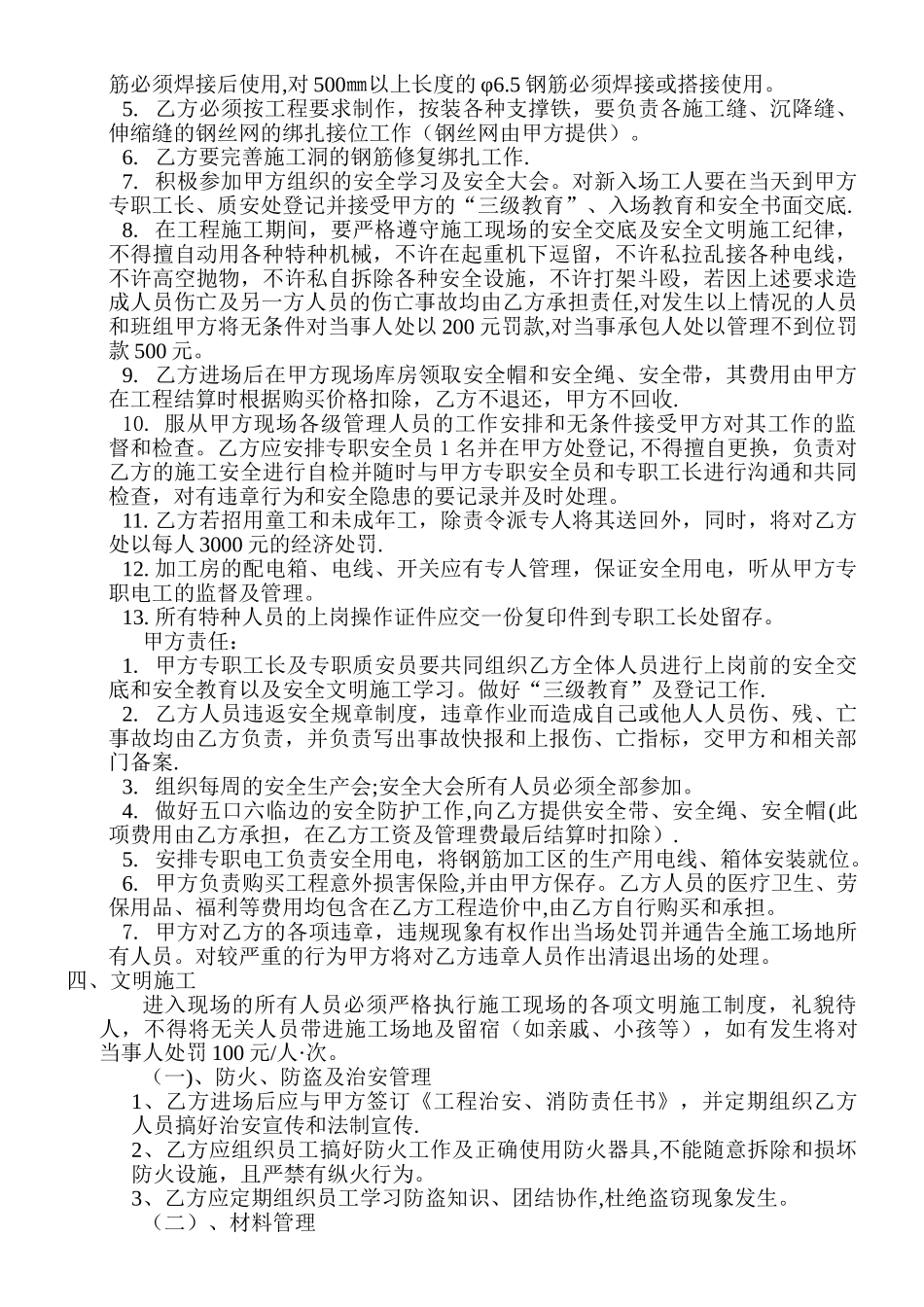

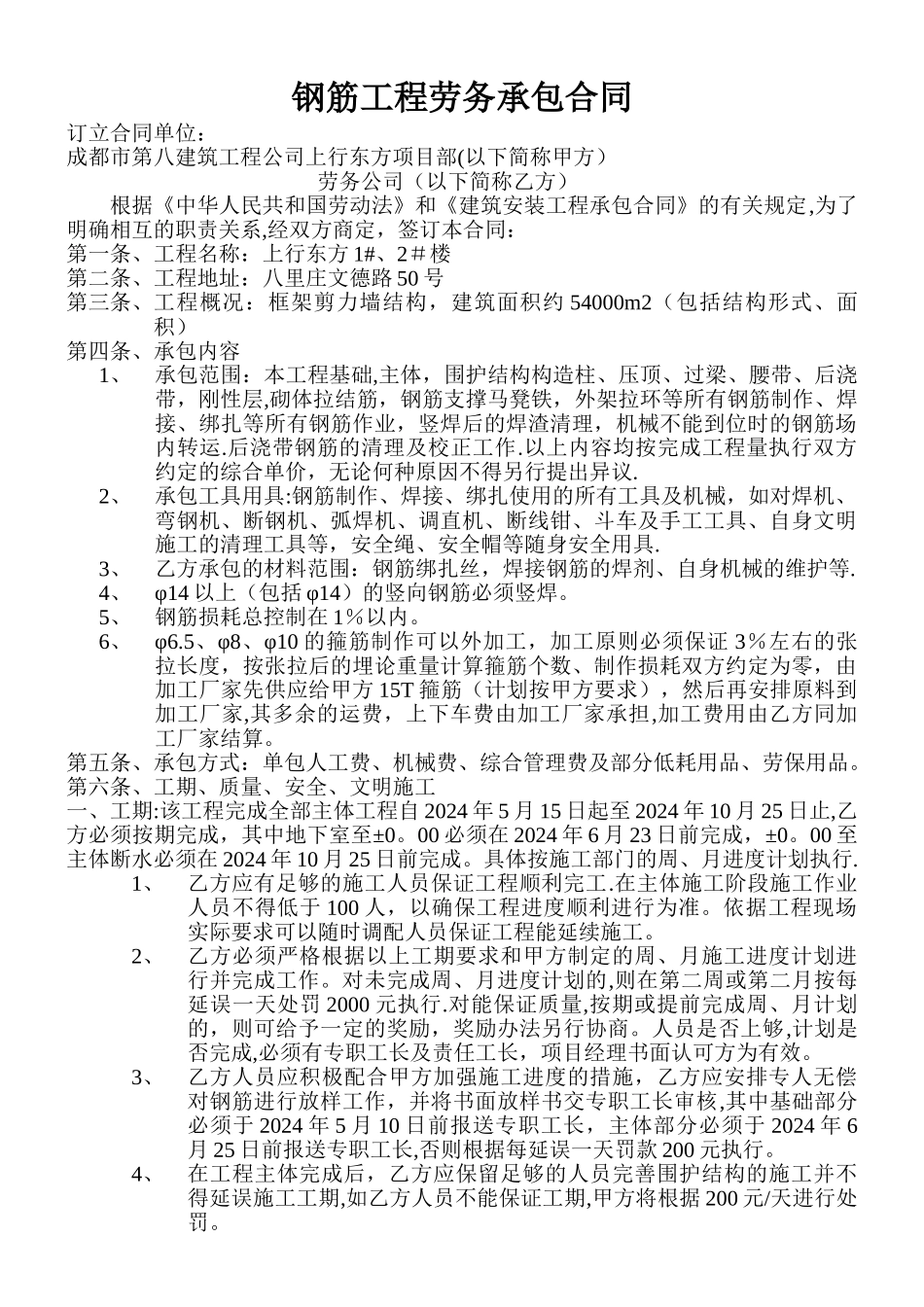

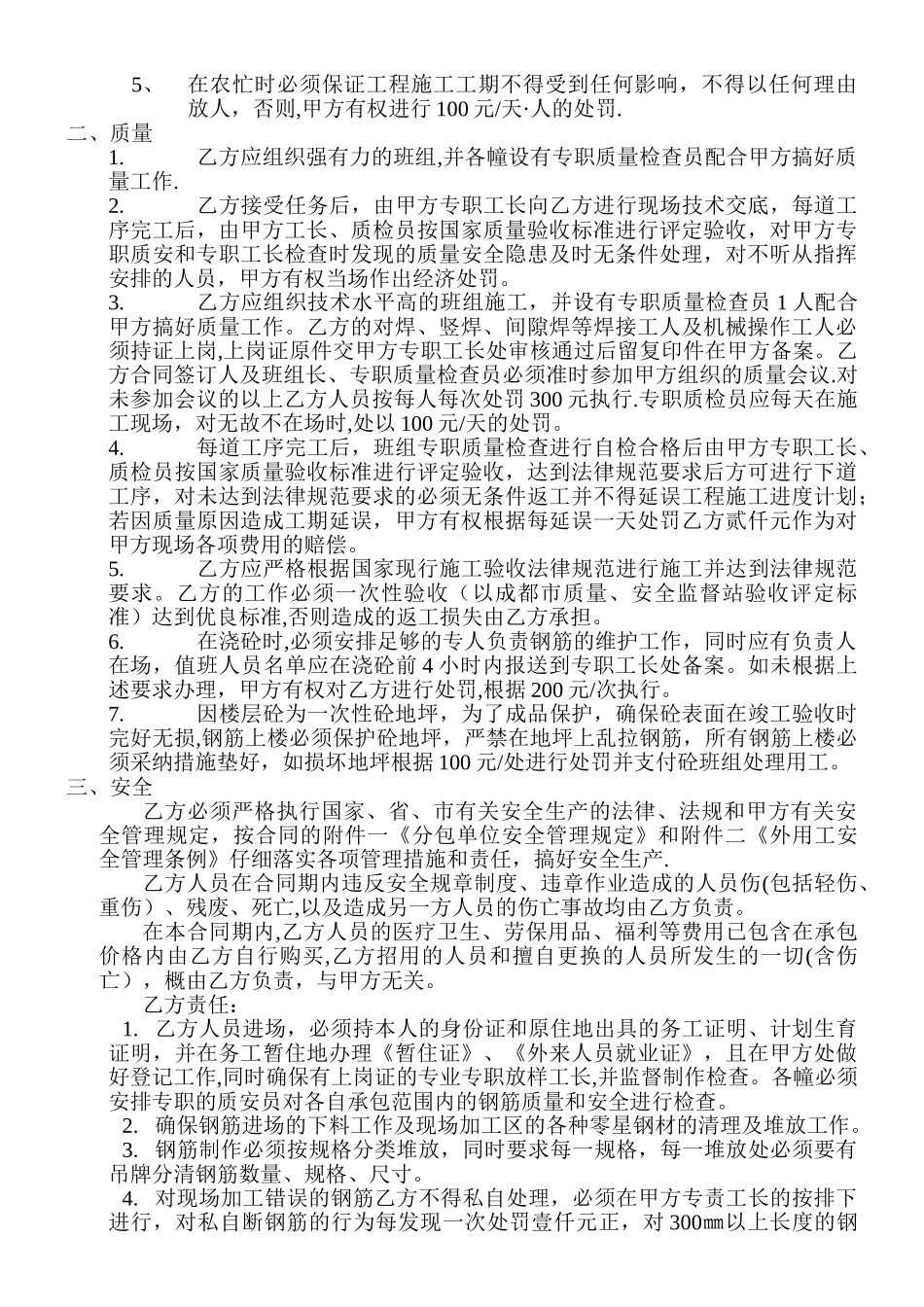

钢筋工程劳务承包合同订立合同单位:成都市第八建筑工程公司上行东方项目部(以下简称甲方)劳务公司(以下简称乙方)根据《中华人民共和国劳动法》和《建筑安装工程承包合同》的有关规定,为了明确相互的职责关系,经双方商定,签订本合同:第一条、工程名称:上行东方 1#、2#楼第二条、工程地址:八里庄文德路 50 号第三条、工程概况:框架剪力墙结构,建筑面积约 54000m2(包括结构形式、面积)第四条、承包内容1、承包范围:本工程基础,主体,围护结构构造柱、压顶、过梁、腰带、后浇带,刚性层,砌体拉结筋,钢筋支撑马凳铁,外架拉环等所有钢筋制作、焊接、绑扎等所有钢筋作业,竖焊后的焊渣清理,机械不能到位时的钢筋场内转运.后浇带钢筋的清理及校正工作.以上内容均按完成工程量执行双方约定的综合单价,无论何种原因不得另行提出异议.2、承包工具用具:钢筋制作、焊接、绑扎使用的所有工具及机械,如对焊机、弯钢机、断钢机、弧焊机、调直机、断线钳、斗车及手工工具、自身文明施工的清理工具等,安全绳、安全帽等随身安全用具.3、乙方承包的材料范围:钢筋绑扎丝,焊接钢筋的焊剂、自身机械的维护等.4、φ14 以上(包括 φ14)的竖向钢筋必须竖焊。5、钢筋损耗总控制在 1%以内。6、φ6.5、φ8、φ10 的箍筋制作可以外加工,加工原则必须保证 3%左右的张拉长度,按张拉后的埋论重量计算箍筋个数、制作损耗双方约定为零,由加工厂家先供应给甲方 15T 箍筋(计划按甲方要求),然后再安排原料到加工厂家,其多余的运费,上下车费由加工厂家承担,加工费用由乙方同加工厂家结算。第五条、承包方式:单包人工费、机械费、综合管理费及部分低耗用品、劳保用品。第六条、工期、质量、安全、文明施工一、工期:该工程完成全部主体工程自 2024 年 5 月 15 日起至 2024 年 10 月 25 日止,乙方必须按期完成,其中地下室至±0。00 必须在 2024 年 6 月 23 日前完成,±0。00 至主体断水必须在 2024 年 10 月 25 日前完成。具体按施工部门的周、月进度计划执行.1、乙方应有足够的施工人员保证工程顺利完工.在主体施工阶段施工作业人员不得低于 100 人,以确保工程进度顺利进行为准。依据工程现场实际要求可以随时调配人员保证工程能延续施工。2、乙方必须严格根据以上工期要求和甲方制定的周、月施工进度计划进行并完成工作。对未完成周、月进度计划的,则在第二周或第二月按每延误一天处罚 2000 元执行.对能保证...
