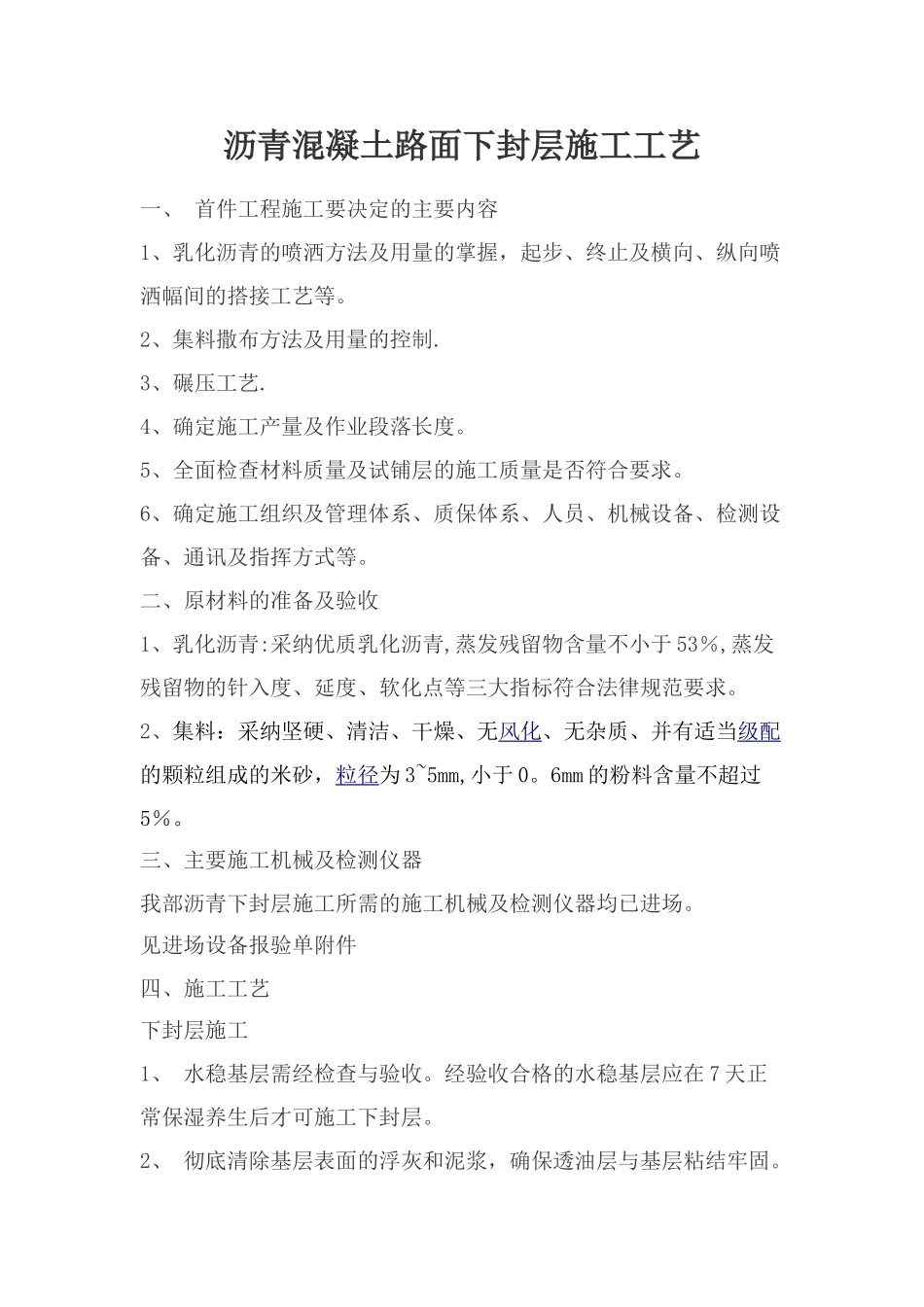

沥青混凝土路面下封层施工工艺一、 首件工程施工要决定的主要内容1、乳化沥青的喷洒方法及用量的掌握,起步、终止及横向、纵向喷洒幅间的搭接工艺等。2、集料撒布方法及用量的控制.3、碾压工艺.4、确定施工产量及作业段落长度。5、全面检查材料质量及试铺层的施工质量是否符合要求。6、确定施工组织及管理体系、质保体系、人员、机械设备、检测设备、通讯及指挥方式等。二、原材料的准备及验收1、乳化沥青:采纳优质乳化沥青,蒸发残留物含量不小于 53%,蒸发残留物的针入度、延度、软化点等三大指标符合法律规范要求。2、集料:采纳坚硬、清洁、干燥、无风化、无杂质、并有适当级配的颗粒组成的米砂,粒径为 3~5mm,小于 0。6mm 的粉料含量不超过5%。三、主要施工机械及检测仪器我部沥青下封层施工所需的施工机械及检测仪器均已进场。见进场设备报验单附件四、施工工艺下封层施工1、 水稳基层需经检查与验收。经验收合格的水稳基层应在 7 天正常保湿养生后才可施工下封层。2、 彻底清除基层表面的浮灰和泥浆,确保透油层与基层粘结牢固。先人工用扫帚将基层表面进行全面清扫,然后用 4 台森林灭火鼓风机沿纵向排成斜线吹净浮灰,如仍不能达到“除净”的目的则用水冲洗,使基层顶面集料颗粒部格外露.透油层撒布 2-3 小时后即可进行下封层施工。3、 喷洒乳化沥青.用沥青洒布车喷洒乳化沥青,喷洒均匀。用油量控制:每单幅 100 延米,乳化沥青用量控制在 2100 公斤左右(蒸发残留物含量按 59%计算,每平方米乳化沥青用量为 1。69 公斤),试验段施工时,每 100 米后称乳化沥青用量。根据现场喷洒面积与所用乳化沥青数量调整用油量,最后,使现场操作人员熟练掌握乳化沥青的用量。4、 撒布集料。人工用铁锹均匀撒布集料,集料用量为 6~8m3/km2,采纳总量控制的方法,每辆车按 5 吨左右计算,则每车可撒布 40 米左右,撒完后用扫帚扫匀。5、 碾压。撒完集料 100 米左右,轮胎压路机开始碾压,遍数为三遍。五、施工中应特别注意事项1、 水稳碎石基层表面一定要清扫洁净,使基层顶面的集料颗粒表面部格外露.2、 根据实测的沥青含量决定乳化沥青的喷洒数量。3、 乳化沥青要做到喷洒均匀,数量符合规定。起步、终止、纵向及横向搭接处做到喷量不过多也不漏洒,对于局部喷量过多的沥青予以刮除。4、 集料撒布要在乳化沥青破乳前完成。集料撒布均匀.料撒完后进行碾压,假如局部露黑处粘轮,再补撒少量集料。5、 碾压完毕后封闭交...
