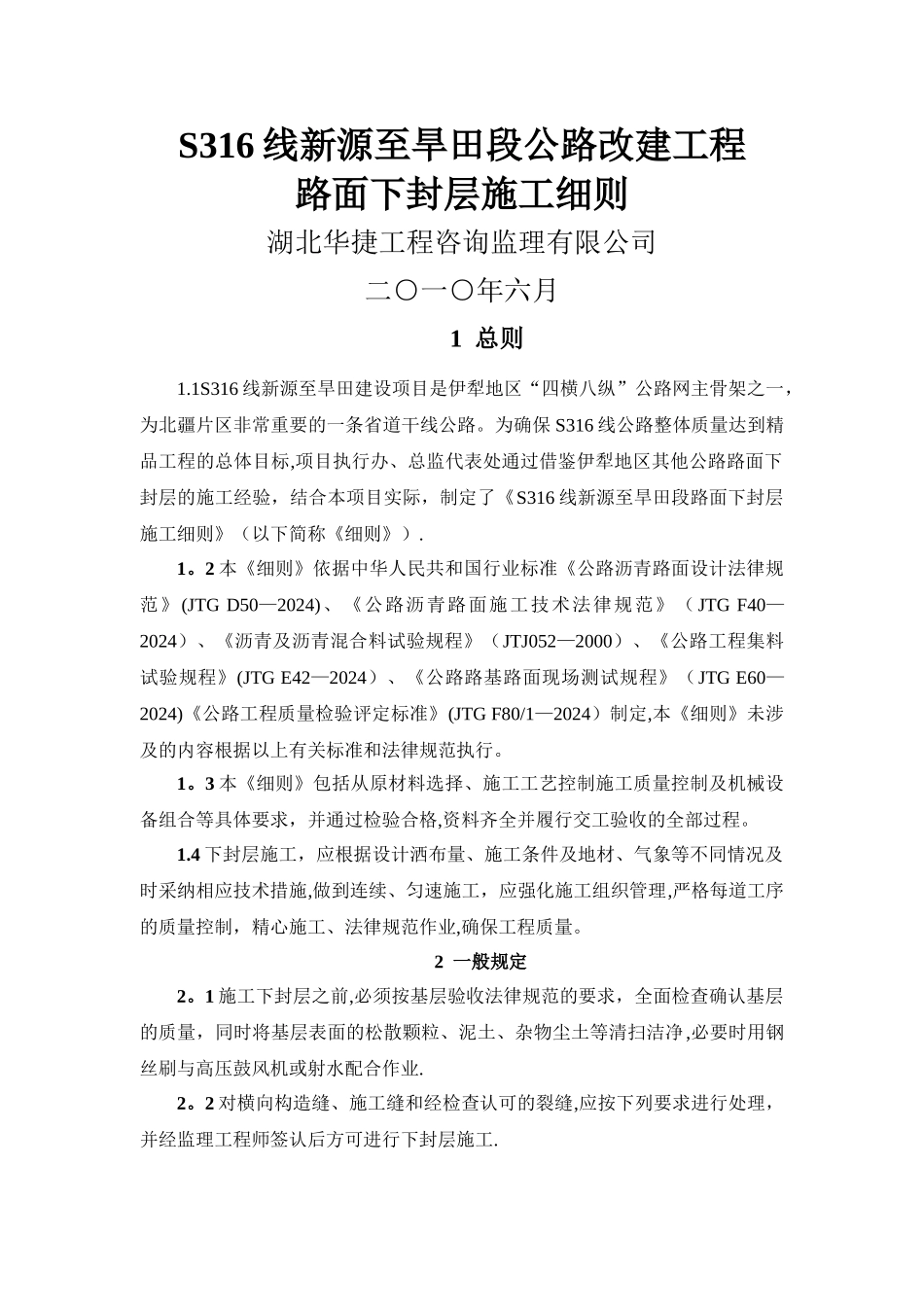

S316 线新源至旱田段公路改建工程路面下封层施工细则湖北华捷工程咨询监理有限公司二○一○年六月1 总则1.1S316 线新源至旱田建设项目是伊犁地区“四横八纵”公路网主骨架之一,为北疆片区非常重要的一条省道干线公路。为确保 S316 线公路整体质量达到精品工程的总体目标,项目执行办、总监代表处通过借鉴伊犁地区其他公路路面下封层的施工经验,结合本项目实际,制定了《S316 线新源至旱田段路面下封层施工细则》(以下简称《细则》).1。2 本《细则》依据中华人民共和国行业标准《公路沥青路面设计法律规范》(JTG D50—2024)、《公路沥青路面施工技术法律规范》( JTG F40—2024)、《沥青及沥青混合料试验规程》(JTJ052—2000)、《公路工程集料试验规程》(JTG E42—2024)、《公路路基路面现场测试规程》(JTG E60—2024)《公路工程质量检验评定标准》(JTG F80/1—2024)制定,本《细则》未涉及的内容根据以上有关标准和法律规范执行。1。3 本《细则》包括从原材料选择、施工工艺控制施工质量控制及机械设备组合等具体要求,并通过检验合格,资料齐全并履行交工验收的全部过程。1.4 下封层施工,应根据设计洒布量、施工条件及地材、气象等不同情况及时采纳相应技术措施,做到连续、匀速施工,应强化施工组织管理,严格每道工序的质量控制,精心施工、法律规范作业,确保工程质量。2 一般规定2。1 施工下封层之前,必须按基层验收法律规范的要求,全面检查确认基层的质量,同时将基层表面的松散颗粒、泥土、杂物尘土等清扫洁净,必要时用钢丝刷与高压鼓风机或射水配合作业.2。2 对横向构造缝、施工缝和经检查认可的裂缝,应按下列要求进行处理,并经监理工程师签认后方可进行下封层施工.(1)、施工缝和监理工程师认可的裂缝,先用空压机将其缝与表面吹洁净,用热沥青灌缝.(2)、基层与桥头搭板和明涵的接缝,先将表面清扫洁净,在下封层施工前 铺 设 玻 纤 格 栅 , 玻 纤 格 栅 的 铺 设 宽 度 大 于 1000mm, 玻 纤 格 栅 网 格 为25×25mm,抗拉强度应≥50KN/M,最大负荷延伸率≤3%,耐高温能力在 170℃以上。2.3 施工下封层的气温应不低于 15℃,大风、雾或即将降雨时应停止施工。2。4 正式施工下封层之前,应做不少于 300 米的试验路段进行试喷、试洒,并报试验总结给总监代表处审批。试验总结应包括下列主要事项:(1)下封层用 140#热沥青的用量,热沥青的粘度、洒布温度及洒布量,下封层集料的级配...
