重庆金佛山西坡旅游公路工程不良地质危险区土石方开挖及高边坡处理专项方案重庆畅渝交通机械工程有限责任公司金佛山旅游公路项目部二 00 七年五月目 录1 工程概况 ┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅ 32 主要施工方法和安全措施 ┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅ 33特别地段施工方法和安全措施 ┅┅┅┅┅┅┅┅┅┅┅┅ 43
1 控制爆破措施及安全防护 3
2 锚固施工方法和安全措施4 安全保证措施 ┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅ 74
1 高危开挖作业4
2 控制爆破作业1 工程概况金佛山西坡旅游公路路线起于南川天泉矿泉水厂旁,沿石钟溪前行,于桃树坪与在建西坡索道相接,路线全长 10
47278km
本工程沿线地貌为侵蚀构造地形,区内地势南高北低,一般高程650—1200m,相对高差200-600m,施工区域地形起伏很大,多陡峻路段,局部路段挖方边坡存在高开挖、边坡表层垮塌、顺层边坡、不稳定块体等不良地质情况,K5+980-K6+080段还存在局部坡面负角度,岩体下部悬空的情况,不良地质危险区土石方开挖及高边坡处理是本工程须重点控制的问题
2 主要施工方法和安全措施本工程施工过程中,边坡开挖及爆破施工施工作业面地形险陡,是安全矛盾最为突出的方面,必须重点加强控制,确保本工程施工无重大安全事故发生

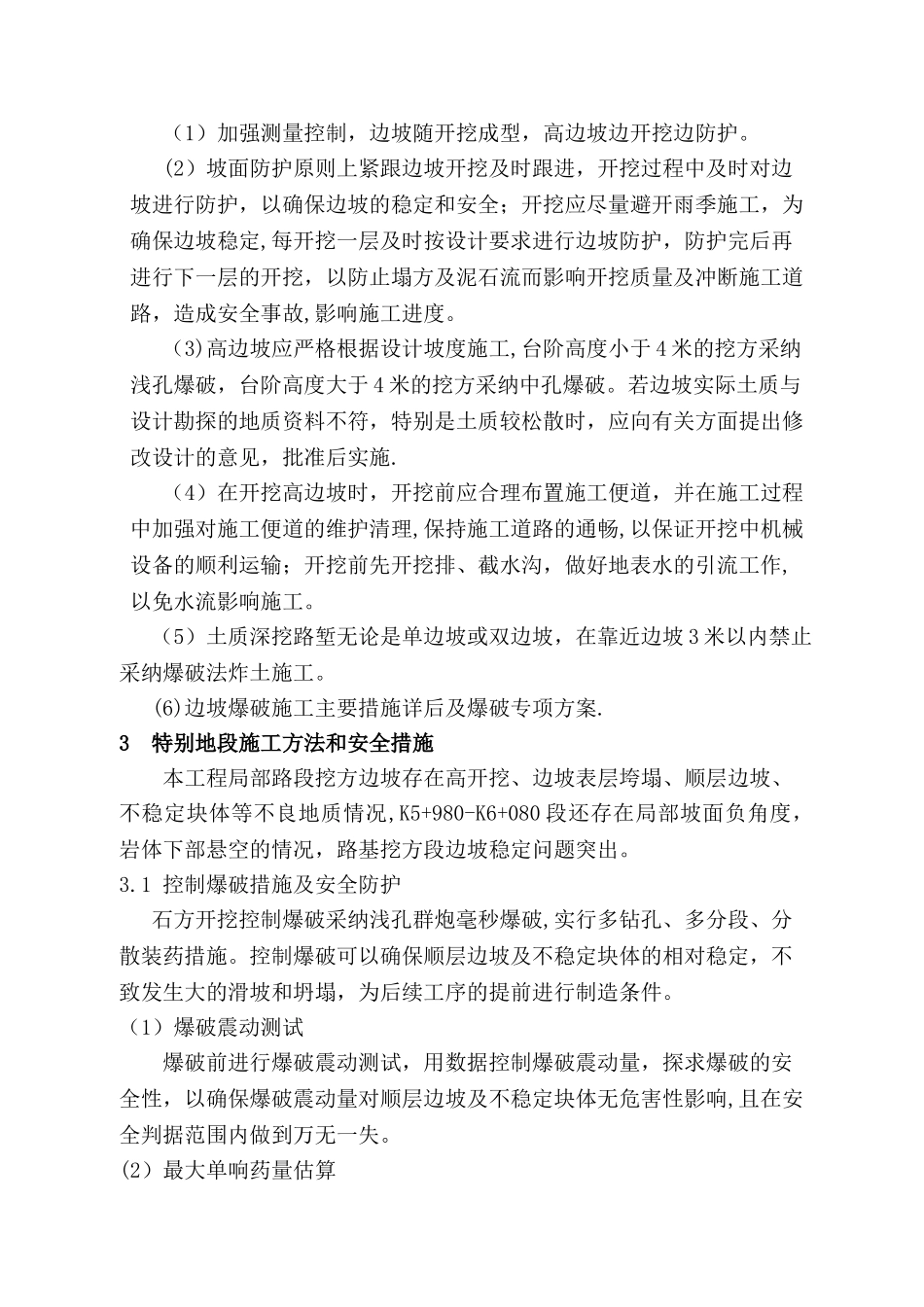

(1)加强测量控制,边坡随开挖成型,高边坡边开挖边防护
(2)坡面防护原则上紧跟边坡开挖及时跟进,开挖过程中及时对边坡进行防护,以确保边坡的稳定和安全;开挖应尽量避开雨季施工,为确保边坡稳定,每开挖一层及时按设计要求进行边坡防护,防护完后再进行下一层的开挖,以防止塌方及泥石流而影响开挖质量及冲断施工道路,造成安全事故,影响施工进度
(3)高边坡应严格根据设计坡度施工,台阶高度小于 4 米的挖方采纳浅孔爆破,台阶高度大于 4 米的挖方采
