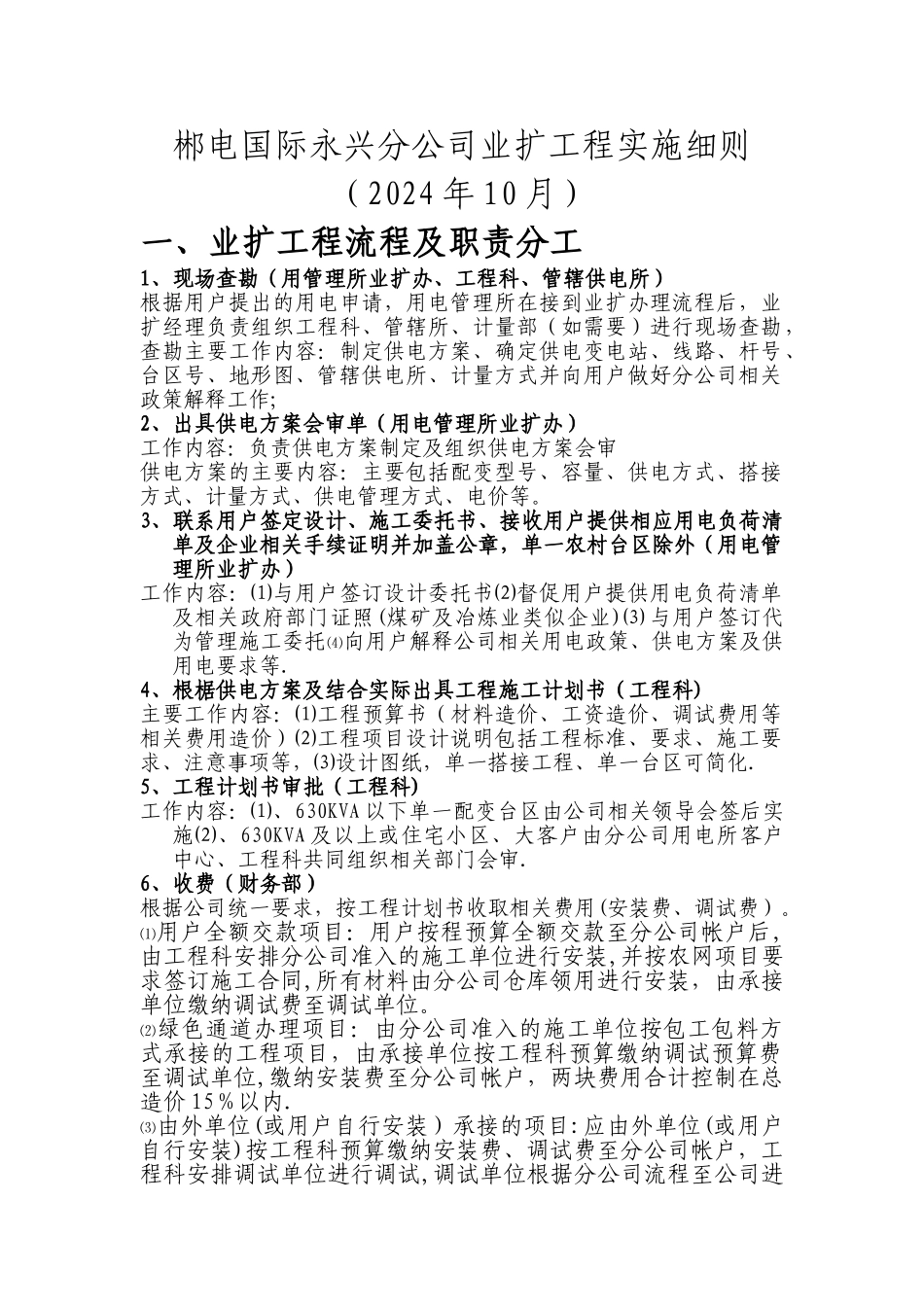

郴电国际永兴分公司业扩工程实施细则(2024 年 10 月)一、业扩工程流程及职责分工1、现场查勘(用管理所业扩办、工程科、管辖供电所)根据用户提出的用电申请,用电管理所在接到业扩办理流程后,业扩经理负责组织工程科、管辖所、计量部(如需要)进行现场查勘,查勘主要工作内容:制定供电方案、确定供电变电站、线路、杆号、台区号、地形图、管辖供电所、计量方式并向用户做好分公司相关政策解释工作;2、出具供电方案会审单(用电管理所业扩办)工作内容:负责供电方案制定及组织供电方案会审供电方案的主要内容:主要包括配变型号、容量、供电方式、搭接方式、计量方式、供电管理方式、电价等。3、联系用户签定设计、施工委托书、接收用户提供相应用电负荷清单及企业相关手续证明并加盖公章,单一农村台区除外(用电管理所业扩办)工作内容:⑴与用户签订设计委托书⑵督促用户提供用电负荷清单及相关政府部门证照(煤矿及冶炼业类似企业)⑶ 与用户签订代为管理施工委托⑷向用户解释公司相关用电政策、供电方案及供用电要求等.4、根椐供电方案及结合实际出具工程施工计划书(工程科)主要工作内容:⑴工程预算书(材料造价、工资造价、调试费用等相关费用造价)⑵工程项目设计说明包括工程标准、要求、施工要求、注意事项等,⑶设计图纸,单一搭接工程、单一台区可简化.5、工程计划书审批(工程科)工作内容:⑴、630KVA 以下单一配变台区由公司相关领导会签后实施⑵、630KVA 及以上或住宅小区、大客户由分公司用电所客户中心、工程科共同组织相关部门会审.6、收费(财务部)根据公司统一要求,按工程计划书收取相关费用(安装费、调试费)。⑴用户全额交款项目:用户按程预算全额交款至分公司帐户后,由工程科安排分公司准入的施工单位进行安装,并按农网项目要求签订施工合同,所有材料由分公司仓库领用进行安装,由承接单位缴纳调试费至调试单位。⑵绿色通道办理项目:由分公司准入的施工单位按包工包料方式承接的工程项目,由承接单位按工程科预算缴纳调试预算费至调试单位,缴纳安装费至分公司帐户,两块费用合计控制在总造价 15%以内.⑶由外单位(或用户自行安装)承接的项目:应由外单位(或用户自行安装)按工程科预算缴纳安装费、调试费至分公司帐户,工程科安排调试单位进行调试,调试单位根据分公司流程至公司进行调试费用结算.7、确定施工队伍(工程科)⑴、根据项目实际情况,由分公司入围队伍内确定施工单位负责该项目的实施,由该施工队...
