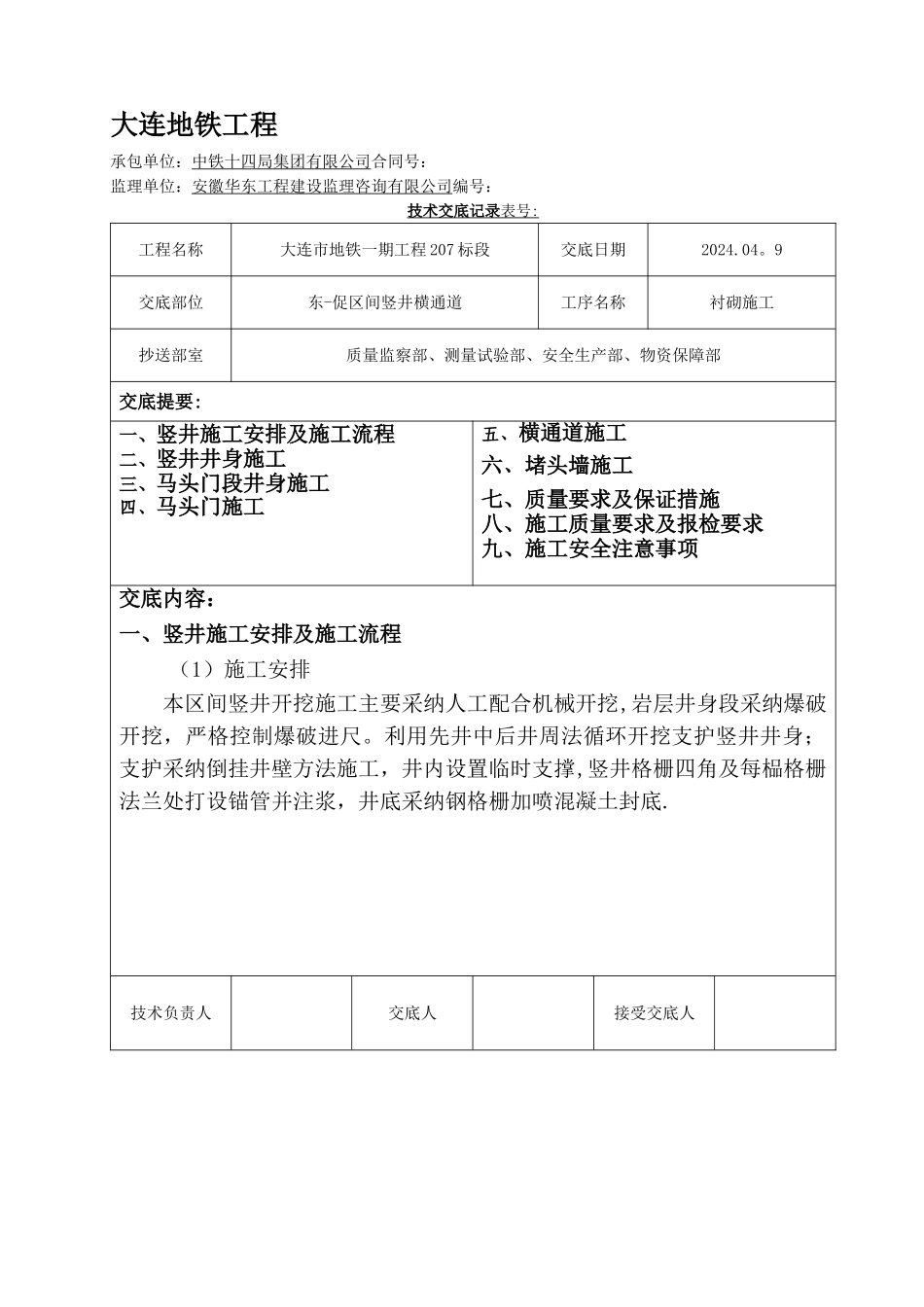

大连地铁工程承包单位:中铁十四局集团有限公司合同号:监理单位:安徽华东工程建设监理咨询有限公司编号:技术交底记录 表号 : 工程名称大连市地铁一期工程 207 标段交底日期2024
9交底部位东-促区间竖井横通道工序名称衬砌施工抄送部室质量监察部、测量试验部、安全生产部、物资保障部交底提要:一、竖井施工安排及施工流程二、竖井井身施工三、马头门段井身施工四、马头门施工五、横通道施工六、堵头墙施工七、质量要求及保证措施八、施工质量要求及报检要求九、施工安全注意事项交底内容:一、竖井施工安排及施工流程(1)施工安排本区间竖井开挖施工主要采纳人工配合机械开挖,岩层井身段采纳爆破开挖,严格控制爆破进尺
利用先井中后井周法循环开挖支护竖井井身;支护采纳倒挂井壁方法施工,井内设置临时支撑,竖井格栅四角及每榀格栅法兰处打设锚管并注浆,井底采纳钢格栅加喷混凝土封底
技术负责人交底人接受交底人(2)竖井施工流程竖井开挖(人工与爆破配合)初喷砼铺挂钢筋网片降水监测架立格栅拱架打设小导管喷射 C25 砼架设临时支撑及角撑支撑外挂钢筋网并喷射混凝土(3)人行楼梯人行楼梯布置在竖井短边方向,采纳槽钢、钢管、扁豆花纹钢板等焊接而成,楼梯宽度设 80cm,每节楼梯高度 3m,节与节之间设休息平台,平台固定在初支预埋件上
踏步宽度 21
5cm,倾角 48°,踏步间的高度差24cm,两侧设置爬梯扶手,保证楼梯使用安全、方便
在人行楼梯上悬挂安全警示标语,提醒下井人员注意安全
二竖井井身施工(1)标准井身段施工方法技术负责人交底人接受交底人架立完成提升架之后,开始向下开挖井身土体,开挖采纳先井中后井周法,每次开挖 1~2 榀格栅的距离,开挖方法见下图
开挖完成后及时架立格栅钢架、挂设 φ8@150mm×150mm 钢筋网,最小搭接长度不小于 150mm,格栅间距 50cm,锁口圈底部砼至井身第一榀格栅中
