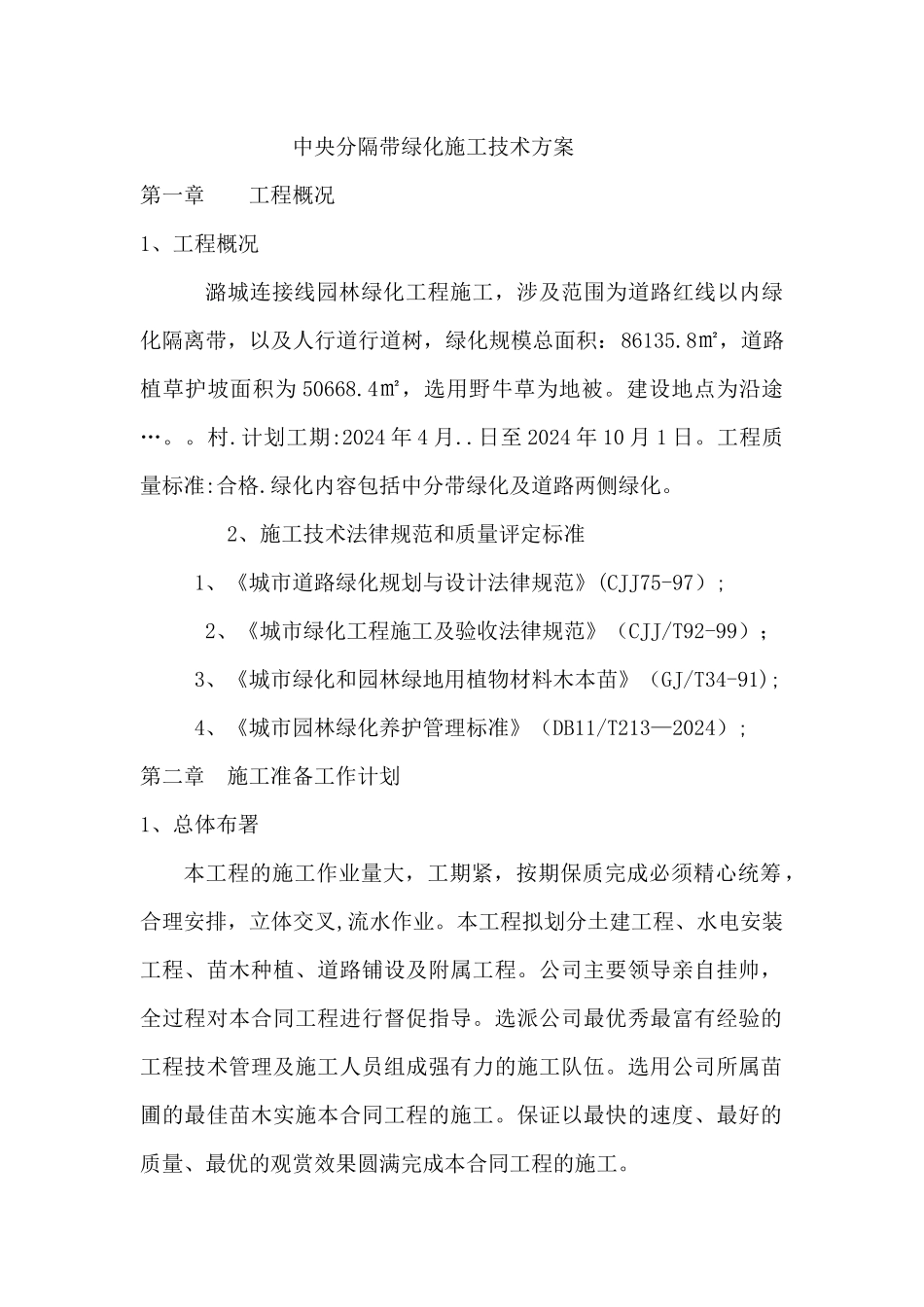

中央分隔带绿化施工技术方案 第一章 工程概况 1、工程概况 潞城连接线园林绿化工程施工,涉及范围为道路红线以内绿化隔离带,以及人行道行道树,绿化规模总面积:86135
8㎡,道路植草护坡面积为 50668
4㎡,选用野牛草为地被
建设地点为沿途…
计划工期:2024 年 4 月
日至 2024 年 10 月 1 日
工程质量标准:合格
绿化内容包括中分带绿化及道路两侧绿化
2、施工技术法律规范和质量评定标准 1、《城市道路绿化规划与设计法律规范》(CJJ75-97); 2、《城市绿化工程施工及验收法律规范》(CJJ/T92-99); 3、《城市绿化和园林绿地用植物材料木本苗》(GJ/T34-91);4、《城市园林绿化养护管理标准》(DB11/T213—2024); 第二章 施工准备工作计划 1、总体布署 本工程的施工作业量大,工期紧,按期保质完成必须精心统筹,合理安排,立体交叉,流水作业
本工程拟划分土建工程、水电安装工程、苗木种植、道路铺设及附属工程
公司主要领导亲自挂帅,全过程对本合同工程进行督促指导
选派公司最优秀最富有经验的工程技术管理及施工人员组成强有力的施工队伍
选用公司所属苗圃的最佳苗木实施本合同工程的施工
保证以最快的速度、最好的质量、最优的观赏效果圆满完成本合同工程的施工

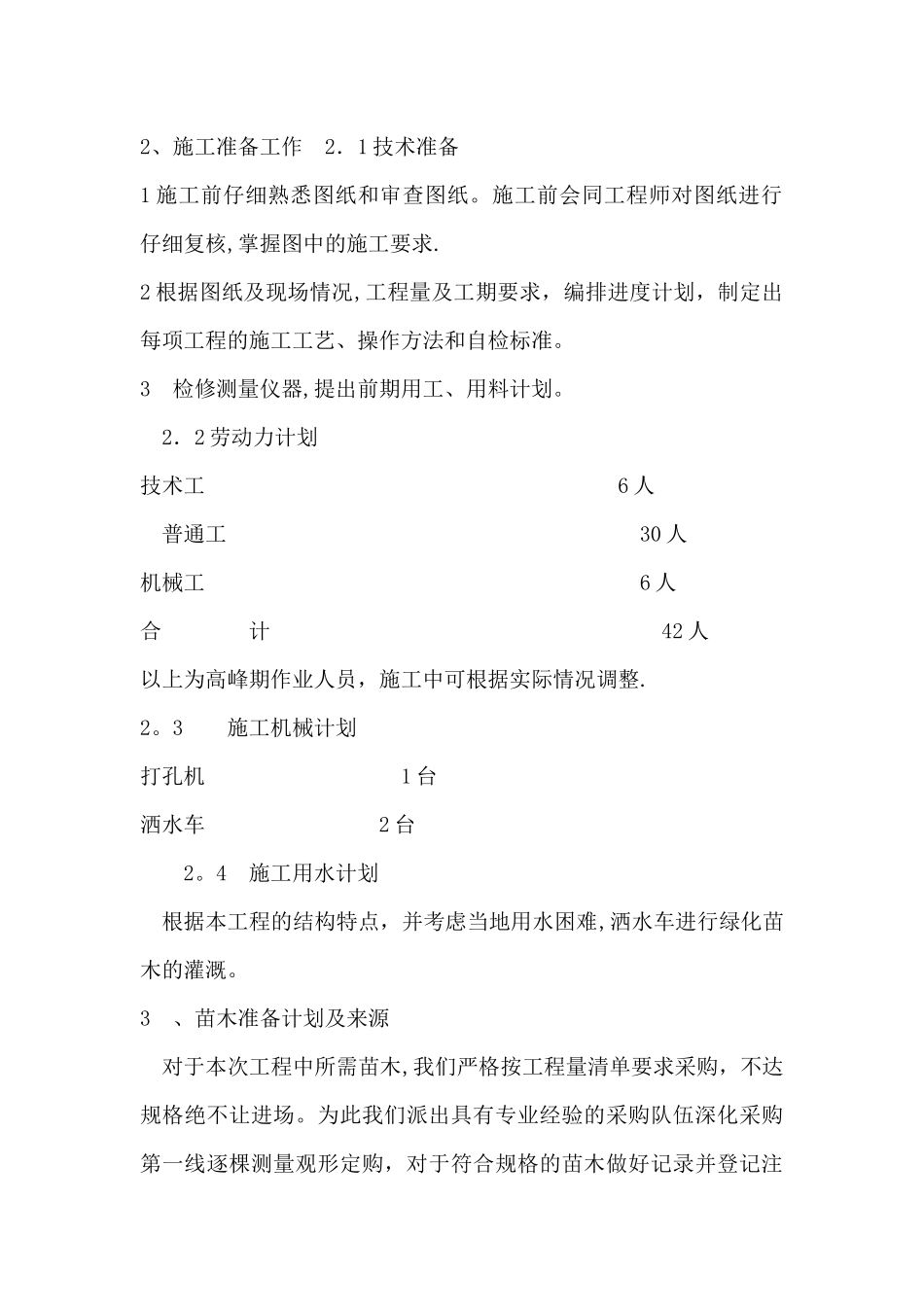

2、施工准备工作 2.1 技术准备 1 施工前仔细熟悉图纸和审查图纸
施工前会同工程师对图纸进行仔细复核,掌握图中的施工要求
2 根据图纸及现场情况,工程量及工期要求,编排进度计划,制定出每项工程的施工工艺、操作方法和自检标准
3 检修测量仪器,提出前期用工、用料计划
2.2 劳动力计划 技术工 6 人 普通工 30 人 机械工 6 人 合 计 42 人 以上为高峰期作业人员,施工中可根据实际情况调整

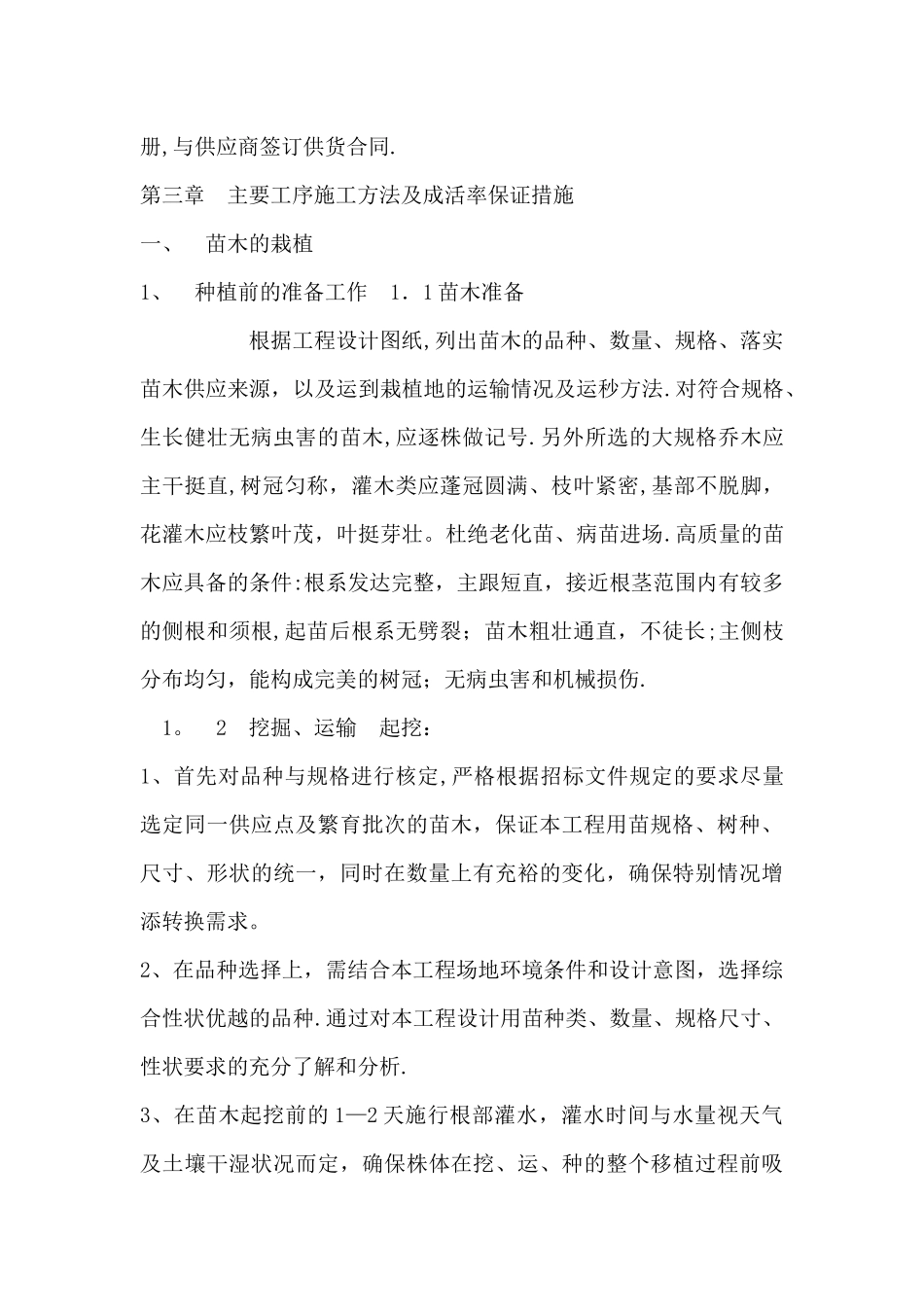

3 施工机械计划 打孔机 1 台 洒水车 2 台 2
