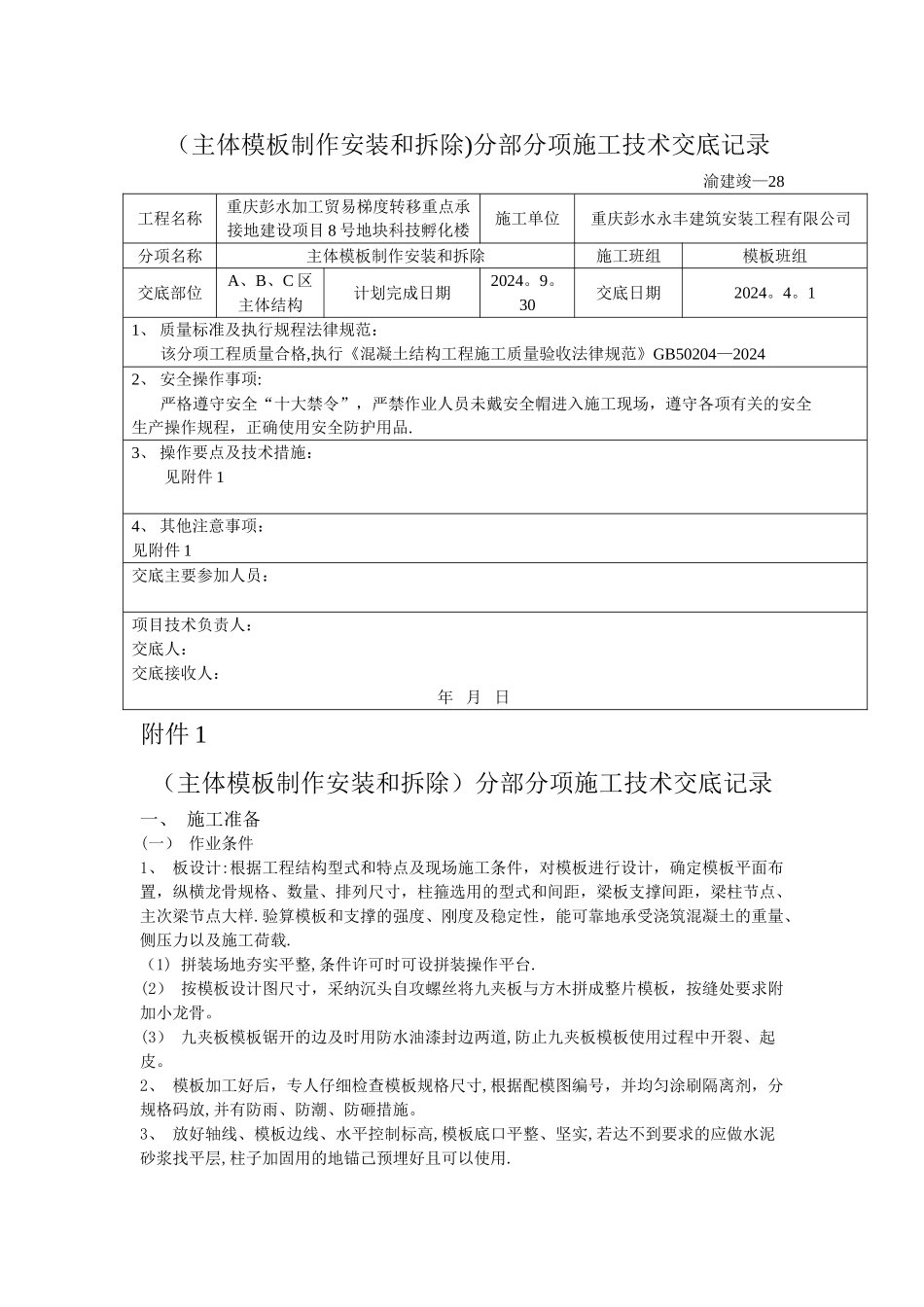

(主体模板制作安装和拆除)分部分项施工技术交底记录 渝建竣—28工程名称重庆彭水加工贸易梯度转移重点承接地建设项目 8 号地块科技孵化楼施工单位重庆彭水永丰建筑安装工程有限公司分项名称主体模板制作安装和拆除施工班组模板班组交底部位A、B、C 区主体结构计划完成日期2024。9。30交底日期2024。4。11、 质量标准及执行规程法律规范: 该分项工程质量合格,执行《混凝土结构工程施工质量验收法律规范》GB50204—20242、 安全操作事项: 严格遵守安全“十大禁令”,严禁作业人员未戴安全帽进入施工现场,遵守各项有关的安全生产操作规程,正确使用安全防护用品.3、 操作要点及技术措施:见附件 14、 其他注意事项:见附件 1交底主要参加人员:项目技术负责人:交底人:交底接收人: 年 月 日附件 1(主体模板制作安装和拆除)分部分项施工技术交底记录一、 施工准备(一) 作业条件1、 板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样.验算模板和支撑的强度、刚度及稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载.(1) 拼装场地夯实平整,条件许可时可设拼装操作平台.(2) 按模板设计图尺寸,采纳沉头自攻螺丝将九夹板与方木拼成整片模板,按缝处要求附加小龙骨。(3) 九夹板模板锯开的边及时用防水油漆封边两道,防止九夹板模板使用过程中开裂、起皮。2、 模板加工好后,专人仔细检查模板规格尺寸,根据配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。3、 放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用.4、 柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续.(二) 材料要求1、 九夹板模板:尺寸(915×1830mm)、厚度20mm2、 方木:50×100mm方木,要求规格统一,尺寸规矩。3、 对拉螺栓:采纳φ14的Ⅰ级钢筋,双边套丝扣,并且两边带好两个螺母,沾油备用.4、 隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。 (三) 施工机具1、 木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。2、 支撑体系:钢管支柱、钢管脚手架.二、 工艺流程(一) 安装柱模板搭设安装脚手架→沿...
