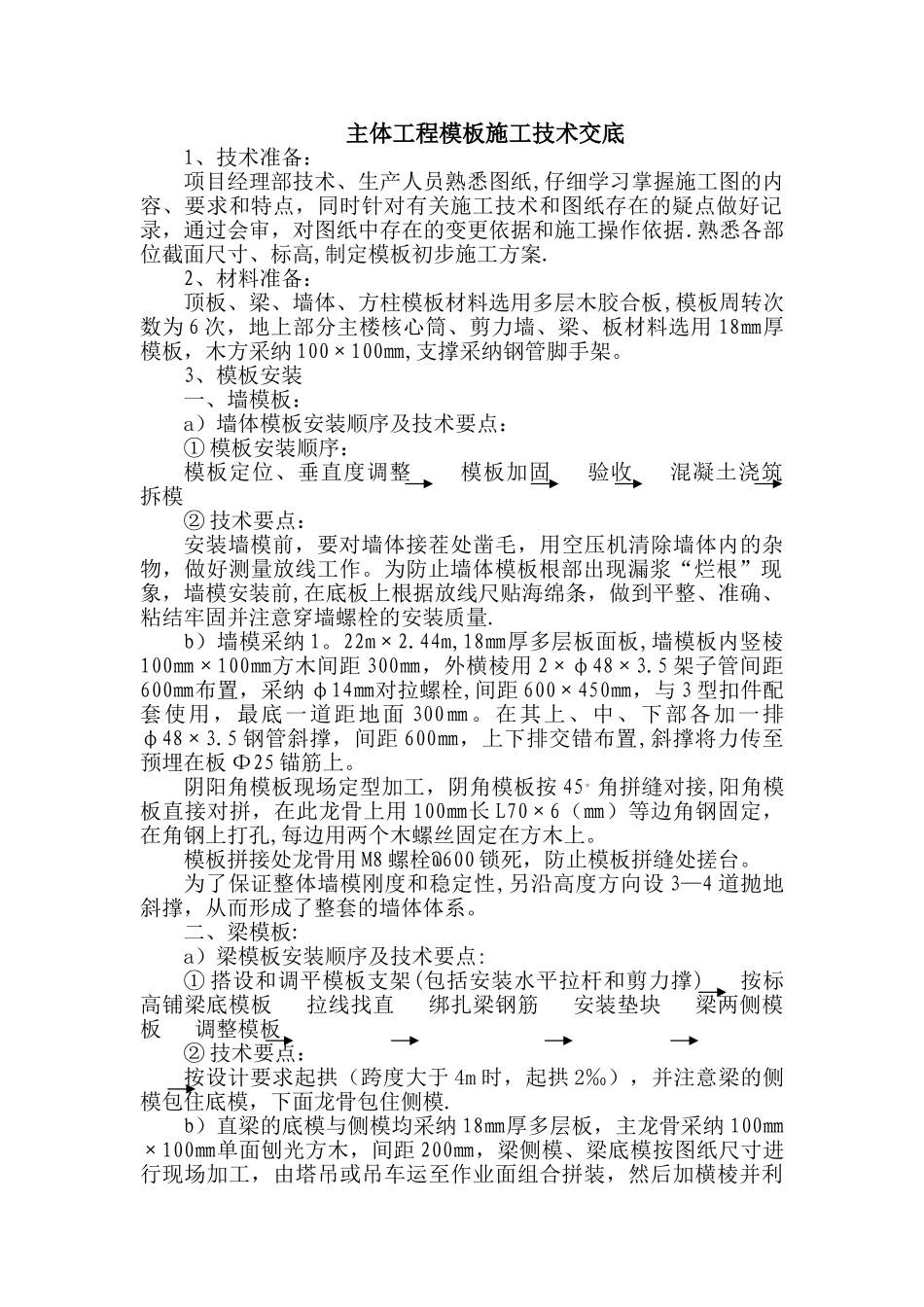

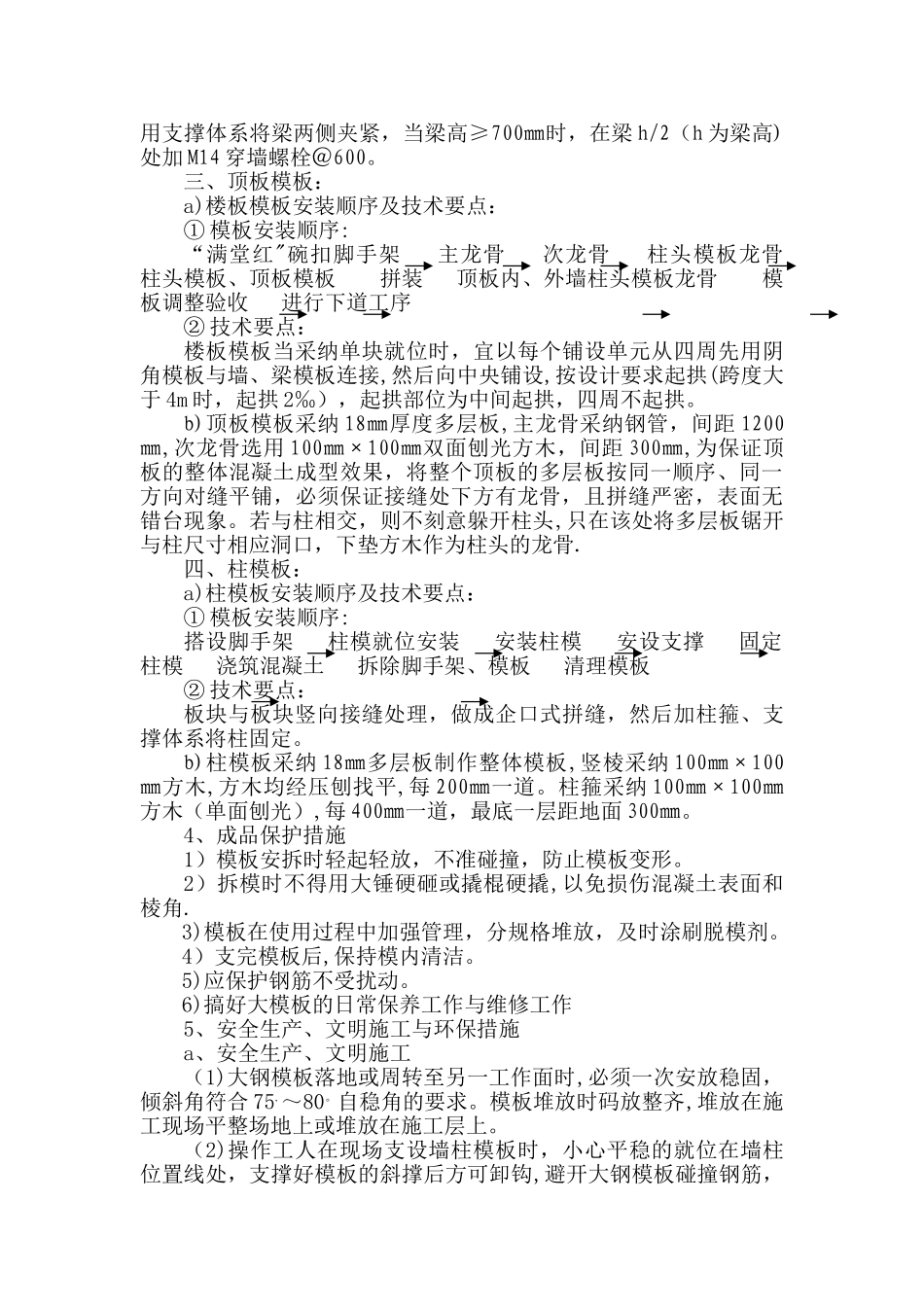

主体工程模板施工技术交底1、技术准备:项目经理部技术、生产人员熟悉图纸,仔细学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过会审,对图纸中存在的变更依据和施工操作依据
熟悉各部位截面尺寸、标高,制定模板初步施工方案
2、材料准备:顶板、梁、墙体、方柱模板材料选用多层木胶合板,模板周转次数为 6 次,地上部分主楼核心筒、剪力墙、梁、板材料选用 18㎜厚模板,木方采纳 100×100㎜,支撑采纳钢管脚手架
3、模板安装一、墙模板:a)墙体模板安装顺序及技术要点:① 模板安装顺序:模板定位、垂直度调整 模板加固 验收 混凝土浇筑 拆模② 技术要点:安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作
为防止墙体模板根部出现漏浆“烂根”现象,墙模安装前,在底板上根据放线尺贴海绵条,做到平整、准确、粘结牢固并注意穿墙螺栓的安装质量
b)墙模采纳 1
44m,18㎜厚多层板面板,墙模板内竖棱100㎜×100㎜方木间距 300㎜,外横棱用 2×φ48×3
5 架子管间距600㎜布置,采纳 φ14㎜对拉螺栓,间距 600×450㎜,与 3 型扣件配套使用,最底一道距地面 300㎜
在其上、中、下部各加一排φ48×3
5 钢管斜撑,间距 600㎜,上下排交错布置,斜撑将力传至预埋在板 Φ25 锚筋上
阴阳角模板现场定型加工,阴角模板按 45
角拼缝对接,阳角模板直接对拼,在此龙骨上用 100㎜长 L70×6(㎜)等边角钢固定,在角钢上打孔,每边用两个木螺丝固定在方木上
模板拼接处龙骨用 M8 螺栓@600 锁死,防止模板拼缝处搓台
为了保证整体墙模刚度和稳定性,另沿高度方向设 3—4 道抛地斜撑,从而形成了整套的墙体体系
二、梁模板:a)梁模板安装顺序及技术要点:① 搭设和调平模板支架(包括安装水平拉杆和剪力撑) 按标高铺
