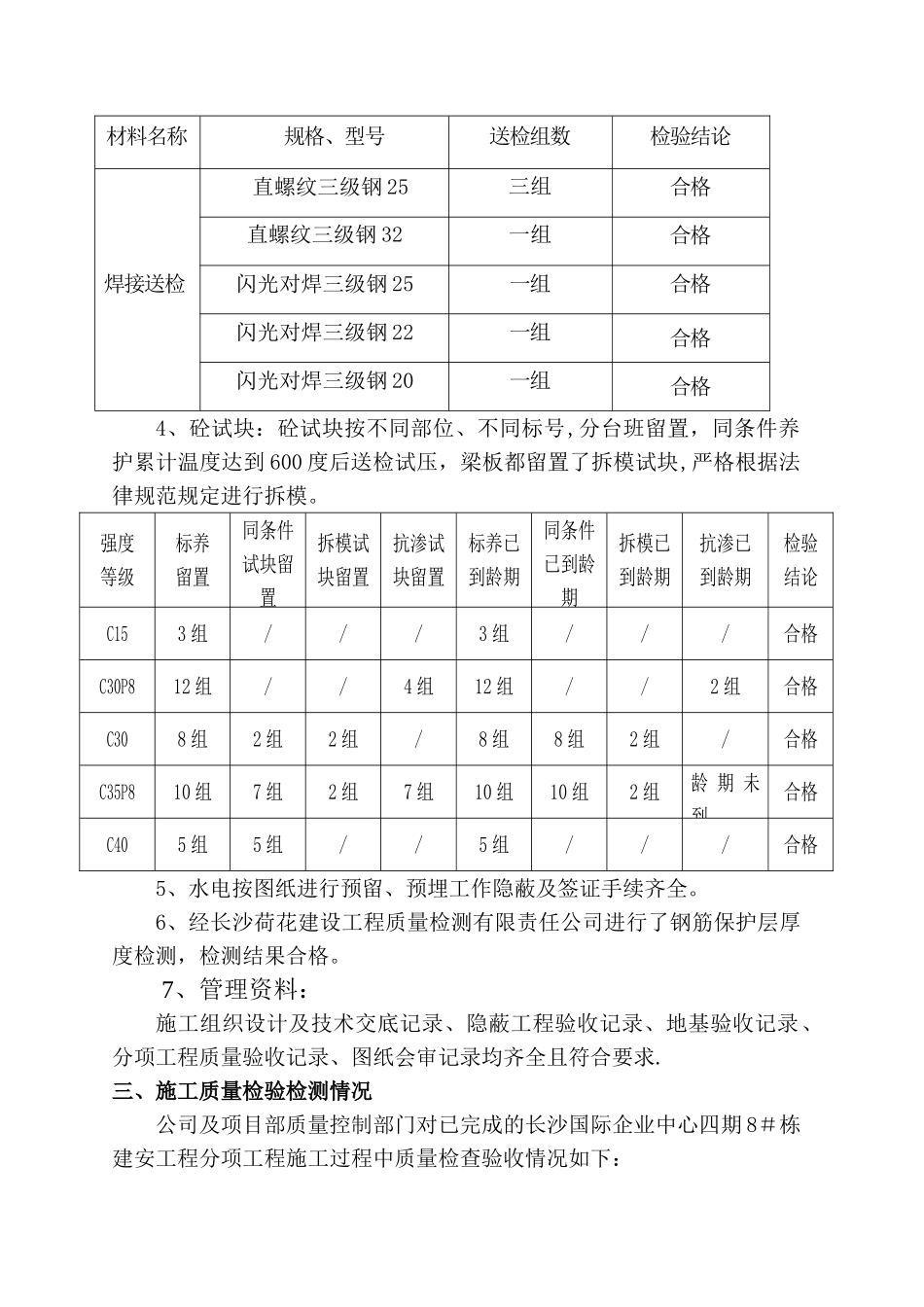

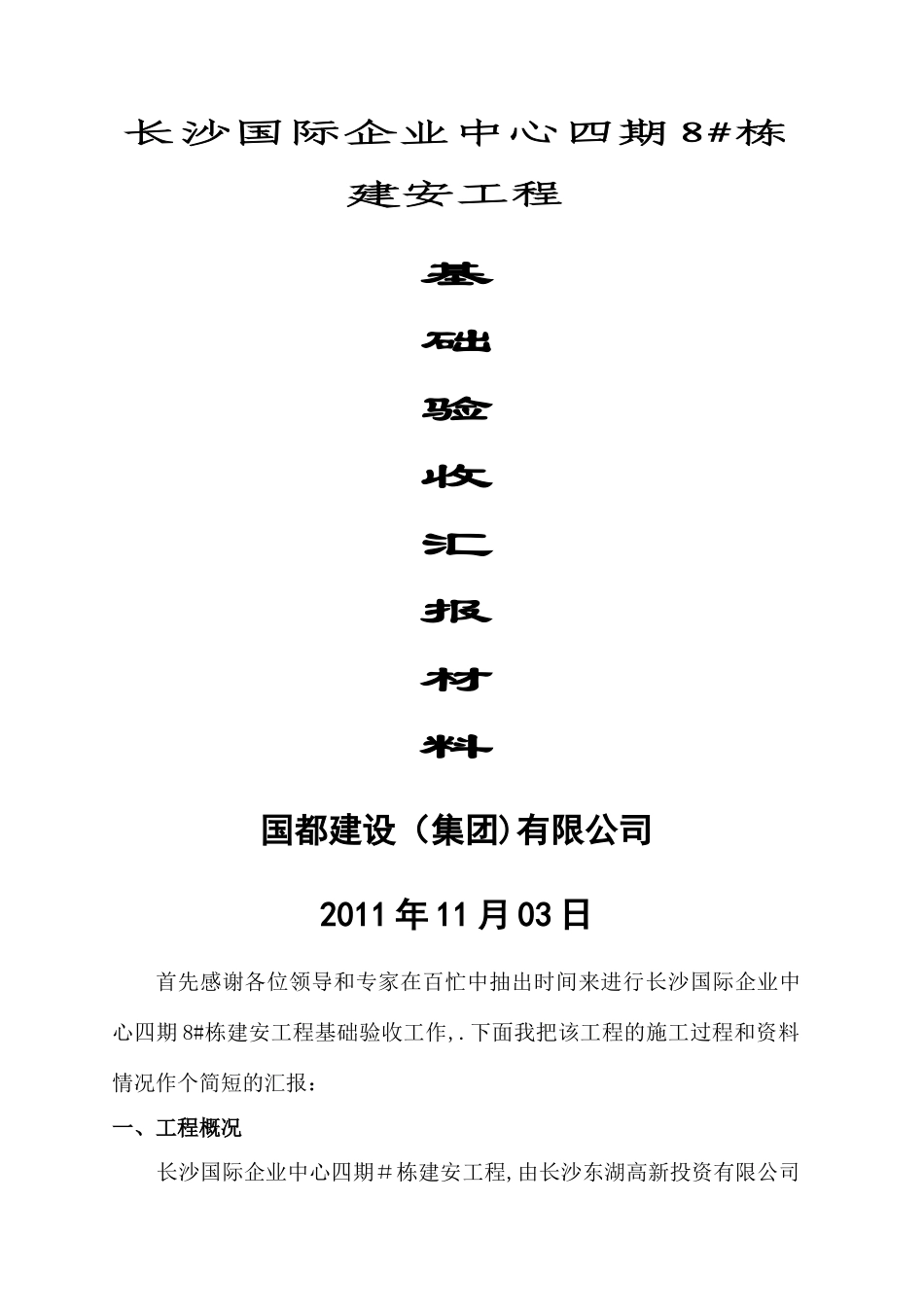

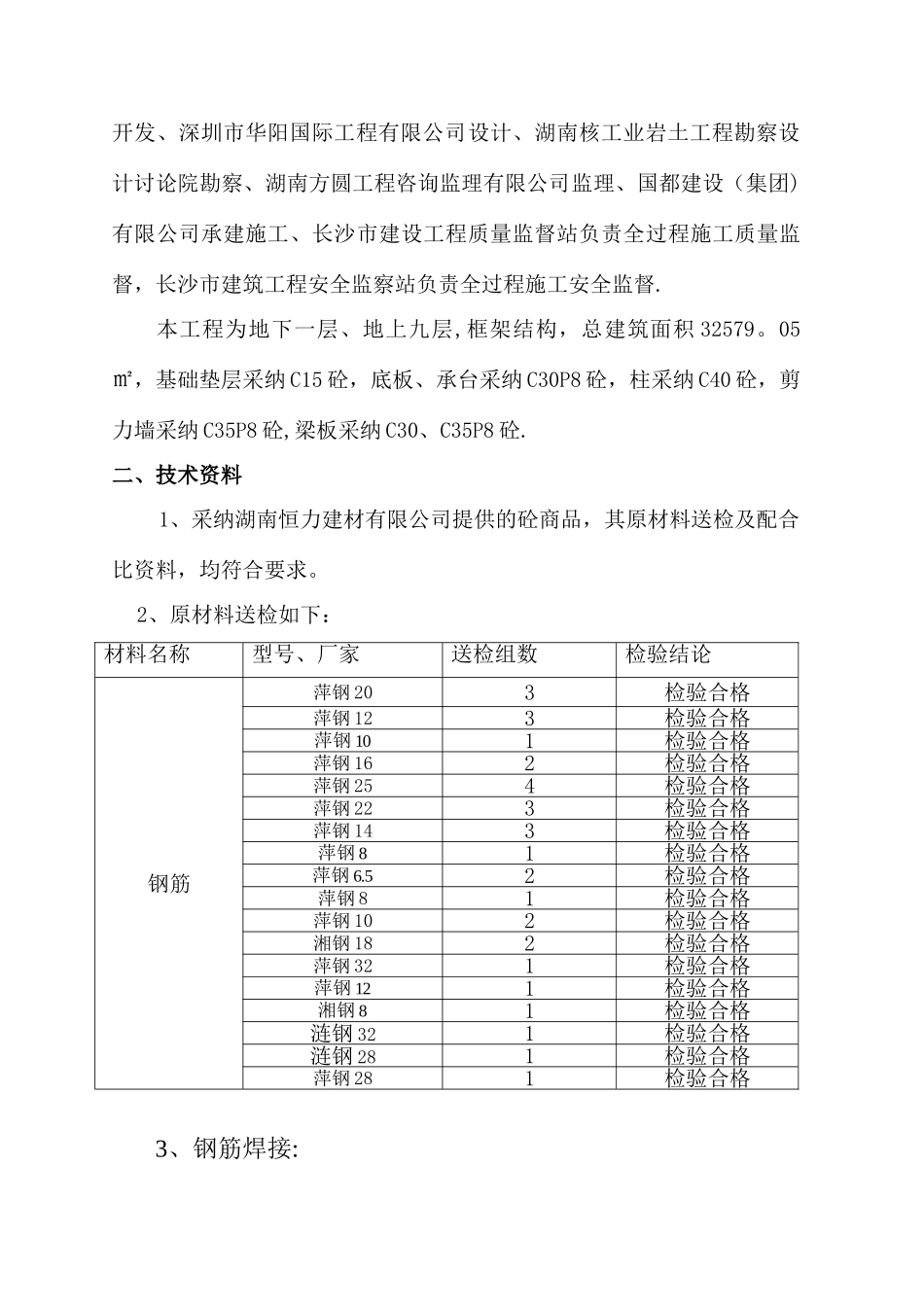

长沙国际企业中心四期8#栋建安工程基础验收汇报材料国都建设(集团)有限公司2011 年 11 月 03 日首先感谢各位领导和专家在百忙中抽出时间来进行长沙国际企业中心四期 8#栋建安工程基础验收工作,.下面我把该工程的施工过程和资料情况作个简短的汇报:一、工程概况长沙国际企业中心四期#栋建安工程,由长沙东湖高新投资有限公司开发、深圳市华阳国际工程有限公司设计、湖南核工业岩土工程勘察设计讨论院勘察、湖南方圆工程咨询监理有限公司监理、国都建设(集团)有限公司承建施工、长沙市建设工程质量监督站负责全过程施工质量监督,长沙市建筑工程安全监察站负责全过程施工安全监督.本工程为地下一层、地上九层,框架结构,总建筑面积 32579。05㎡,基础垫层采纳 C15 砼,底板、承台采纳 C30P8 砼,柱采纳 C40 砼,剪力墙采纳 C35P8 砼,梁板采纳 C30、C35P8 砼.二、技术资料 1、采纳湖南恒力建材有限公司提供的砼商品,其原材料送检及配合比资料,均符合要求。2、原材料送检如下:3、钢筋焊接:材料名称型号、厂家送检组数检验结论钢筋萍钢 203检验合格萍钢 123检验合格萍钢 101检验合格萍钢 162检验合格萍钢 254检验合格萍钢 223检验合格萍钢 143检验合格萍钢 81检验合格萍钢 6.52检验合格萍钢 81检验合格萍钢 102检验合格湘钢 182检验合格萍钢 321检验合格萍钢 121检验合格湘钢 81检验合格涟钢 321检验合格涟钢 281检验合格萍钢 281检验合格材料名称规格、型号送检组数检验结论焊接送检直螺纹三级钢 25三组合格直螺纹三级钢 32一组合格闪光对焊三级钢 25一组合格闪光对焊三级钢 22一组合格闪光对焊三级钢 20一组合格4、砼试块:砼试块按不同部位、不同标号,分台班留置,同条件养护累计温度达到 600 度后送检试压,梁板都留置了拆模试块,严格根据法律规范规定进行拆模。强度等级标养留置同条件试块留置拆模试块留置抗渗试块留置标养已到龄期同条件已到龄期拆模已到龄期抗渗已到龄期检验结论C153 组///3 组///合格C30P812 组//4 组12 组//2 组合格C308 组2 组2 组/8 组8 组2 组/合格C35P810 组7 组2 组7 组10 组10 组2 组龄 期 未到合格C405 组5 组//5 组///合格5、水电按图纸进行预留、预埋工作隐蔽及签证手续齐全。6、经长沙荷花建设工程质量检测有限责任公司进行了钢筋保护层厚度检测,检测结果合格。7、管理资料:施工组织设计及技术交底记录、隐蔽工程验收记录、地基验收记...
