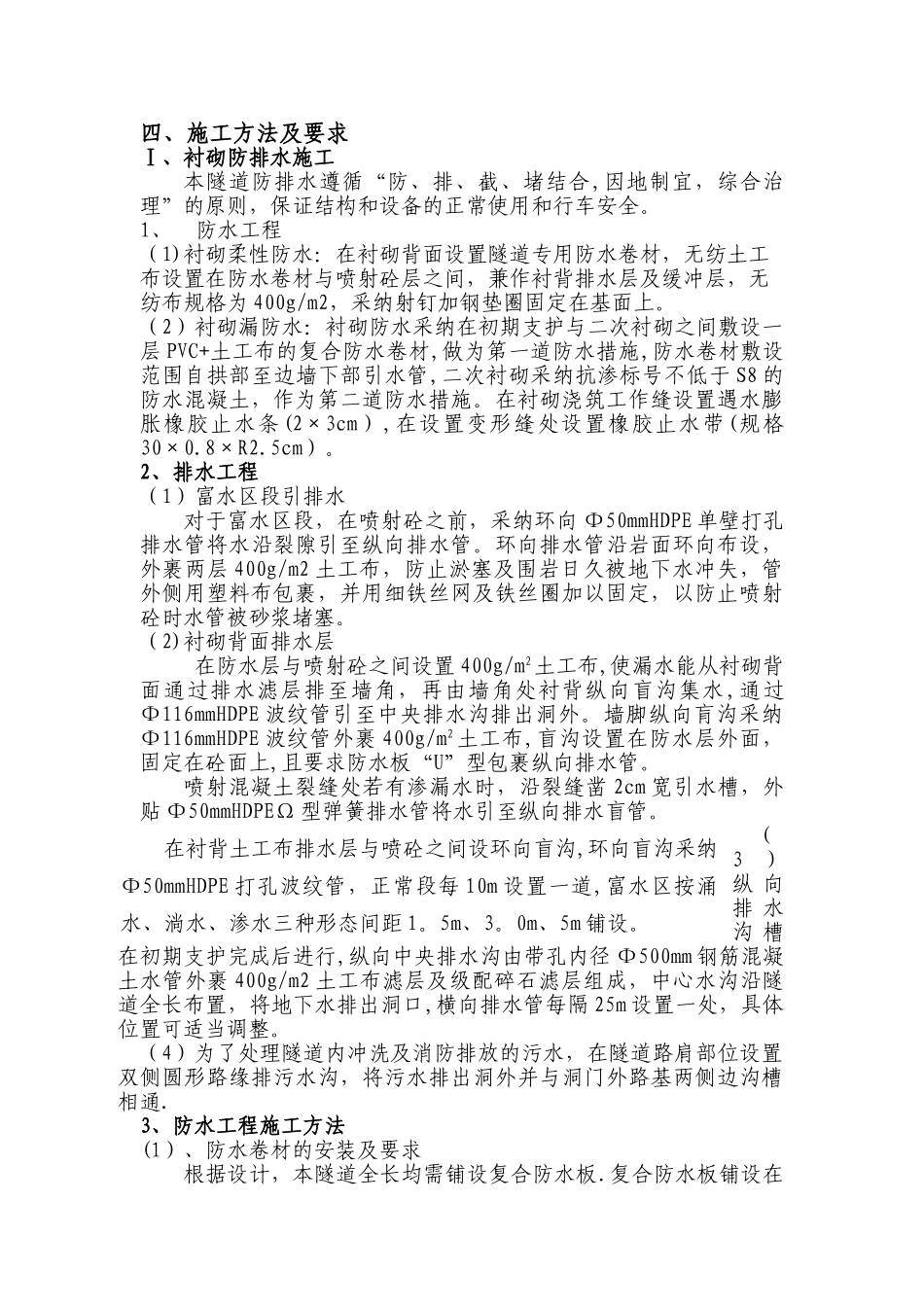

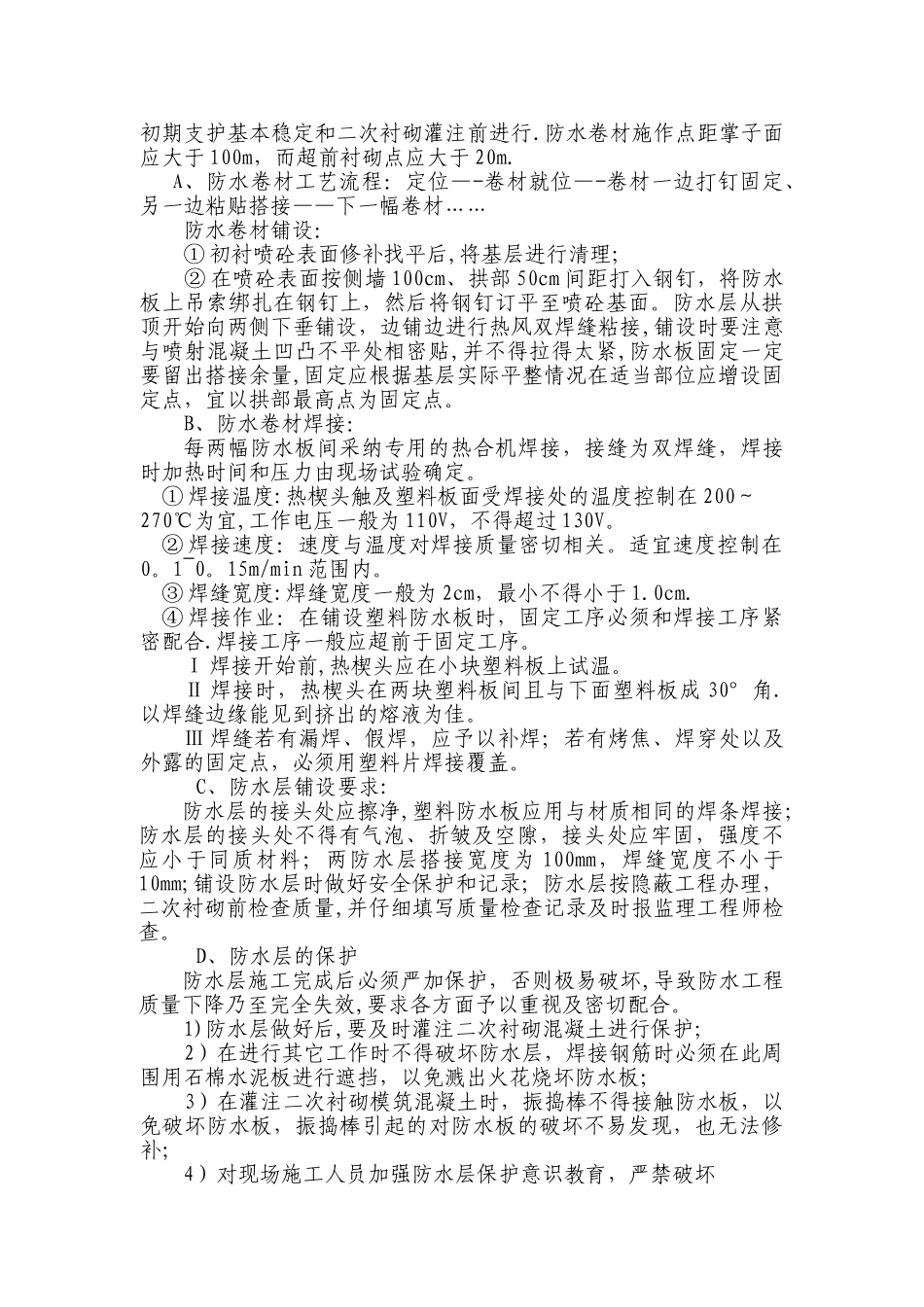

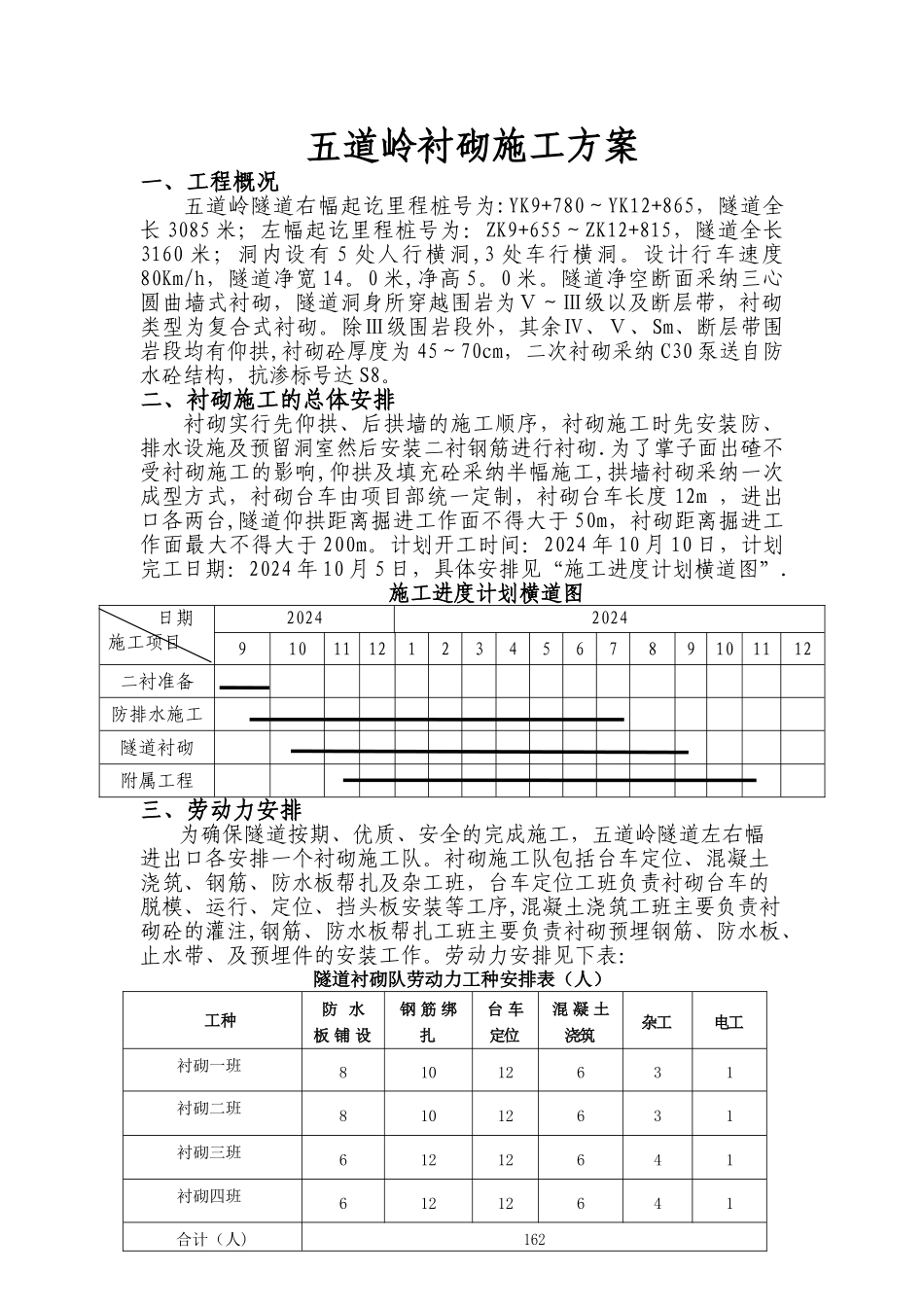

五道岭衬砌施工方案一、工程概况五道岭隧道右幅起讫里程桩号为:YK9+780~YK12+865,隧道全长 3085 米;左幅起讫里程桩号为:ZK9+655~ZK12+815,隧道全长3160 米;洞内设有 5 处人行横洞,3 处车行横洞
设计行车速度80Km/h,隧道净宽 14
0 米,净高 5
隧道净空断面采纳三心圆曲墙式衬砌,隧道洞身所穿越围岩为Ⅴ~Ⅲ级以及断层带,衬砌类型为复合式衬砌
除Ⅲ级围岩段外,其余Ⅳ、Ⅴ、Sm、断层带围岩段均有仰拱,衬砌砼厚度为 45~70cm,二次衬砌采纳 C30 泵送自防水砼结构,抗渗标号达 S8
二、衬砌施工的总体安排衬砌实行先仰拱、后拱墙的施工顺序,衬砌施工时先安装防、排水设施及预留洞室然后安装二衬钢筋进行衬砌
为了掌子面出碴不受衬砌施工的影响,仰拱及填充砼采纳半幅施工,拱墙衬砌采纳一次成型方式,衬砌台车由项目部统一定制,衬砌台车长度 12m ,进出口各两台,隧道仰拱距离掘进工作面不得大于 50m,衬砌距离掘进工作面最大不得大于 200m
计划开工时间:2024 年 10 月 10 日,计划完工日期:2024 年 10 月 5 日,具体安排见“施工进度计划横道图”
施工进度计划横道图日期施工项目202420249101112123456789101112二衬准备防排水施工隧道衬砌附属工程三、劳动力安排为确保隧道按期、优质、安全的完成施工,五道岭隧道左右幅进出口各安排一个衬砌施工队
衬砌施工队包括台车定位、混凝土浇筑、钢筋、防水板帮扎及杂工班,台车定位工班负责衬砌台车的脱模、运行、定位、挡头板安装等工序,混凝土浇筑工班主要负责衬砌砼的灌注,钢筋、防水板帮扎工班主要负责衬砌预埋钢筋、防水板、止水带、及预埋件的安装工作
劳动力安排见下表:隧道衬砌队劳动力工种安排表(人)工种防 水 板 铺 设钢 筋 绑 扎台 车 定位混 凝 土浇筑杂工电
