SXWLNY公司YSW矿井下动力照明线网安装单位工程施工措施AZWB建设进展有限公司*年*月目 录一、编制依据 二、工程概况 三、工程施工目标 四、施工组织机构五、施工策划 六、井下动力照明线网安装工程主要施工方案七、电缆敷设专项方案八、成品、半成品保护措施 九、质量保证措施 十、工期保证措施十一、安全保证措施 十二、文明施工措施十三、环境保护措施一、编制依据1.1 编制依据本单位工程的施工措施依据该工程的中标通知书、投标文件、设计图纸、建设方批准的施工组织设计,合同等工程文件,国家、行业、地方标准,目前施工同类工程的新技术新工艺及公司体系文件进行编制
遵循合理、优化、均衡、持续的原则,并遵照文件的有关规定

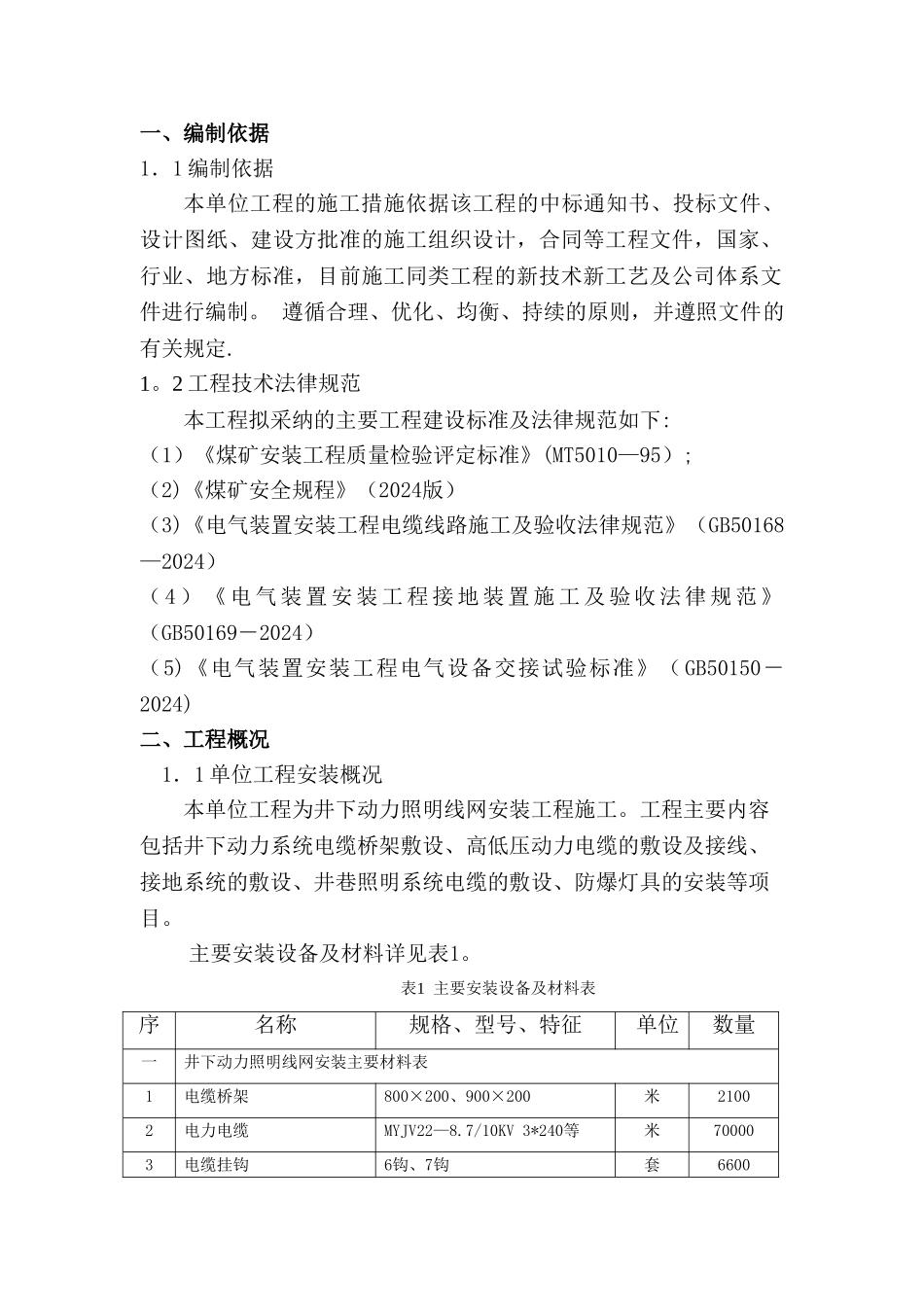

2 工程技术法律规范 本工程拟采纳的主要工程建设标准及法律规范如下:(1)《煤矿安装工程质量检验评定标准》(MT5010—95);(2)《煤矿安全规程》(2024版)(3)《电气装置安装工程电缆线路施工及验收法律规范》(GB50168—2024) ( 4 ) 《 电 气 装 置 安 装 工 程 接 地 装 置 施 工 及 验 收 法 律 规 范 》(GB50169-2024)(5)《电气装置安装工程电气设备交接试验标准》( GB50150-2024)二、工程概况 1.1 单位工程安装概况 本单位工程为井下动力照明线网安装工程施工
工程主要内容包括井下动力系统电缆桥架敷设、高低压动力电缆的敷设及接线、接地系统的敷设、井巷照明系统电缆的敷设、防爆灯具的安装等项目
主要安装设备及材料详见表1
表1 主要安装设备及材料表序名称规格、型号、特征单位数量一井下动力照明线网安装主要材料表1电缆桥架800×200、900×200米21002电力电缆MYJV22—8
7/10KV 3*240等米700003电缆挂钩6钩、7钩套66004接地扁钢40×5、25×4米25005矿用隔
