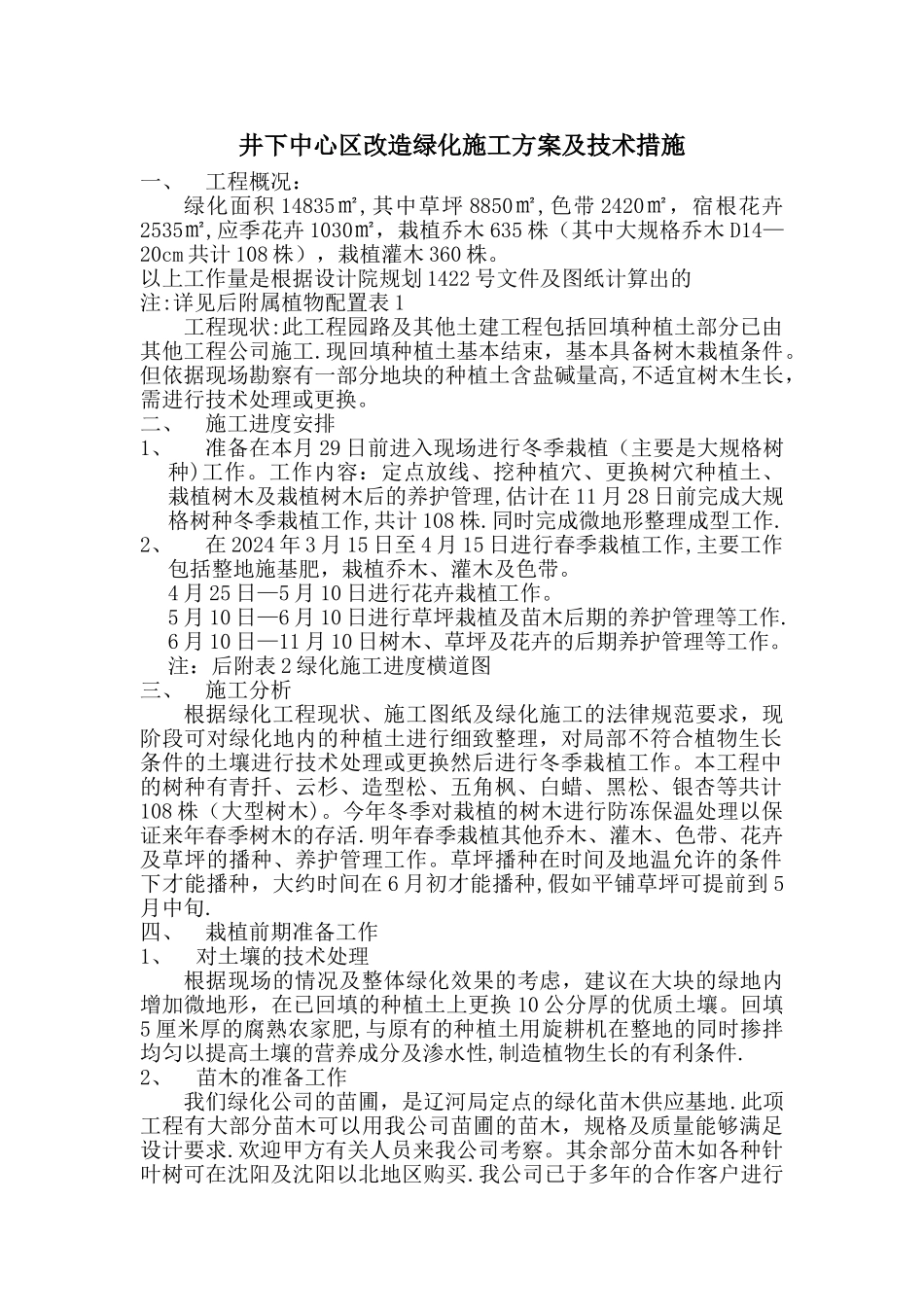

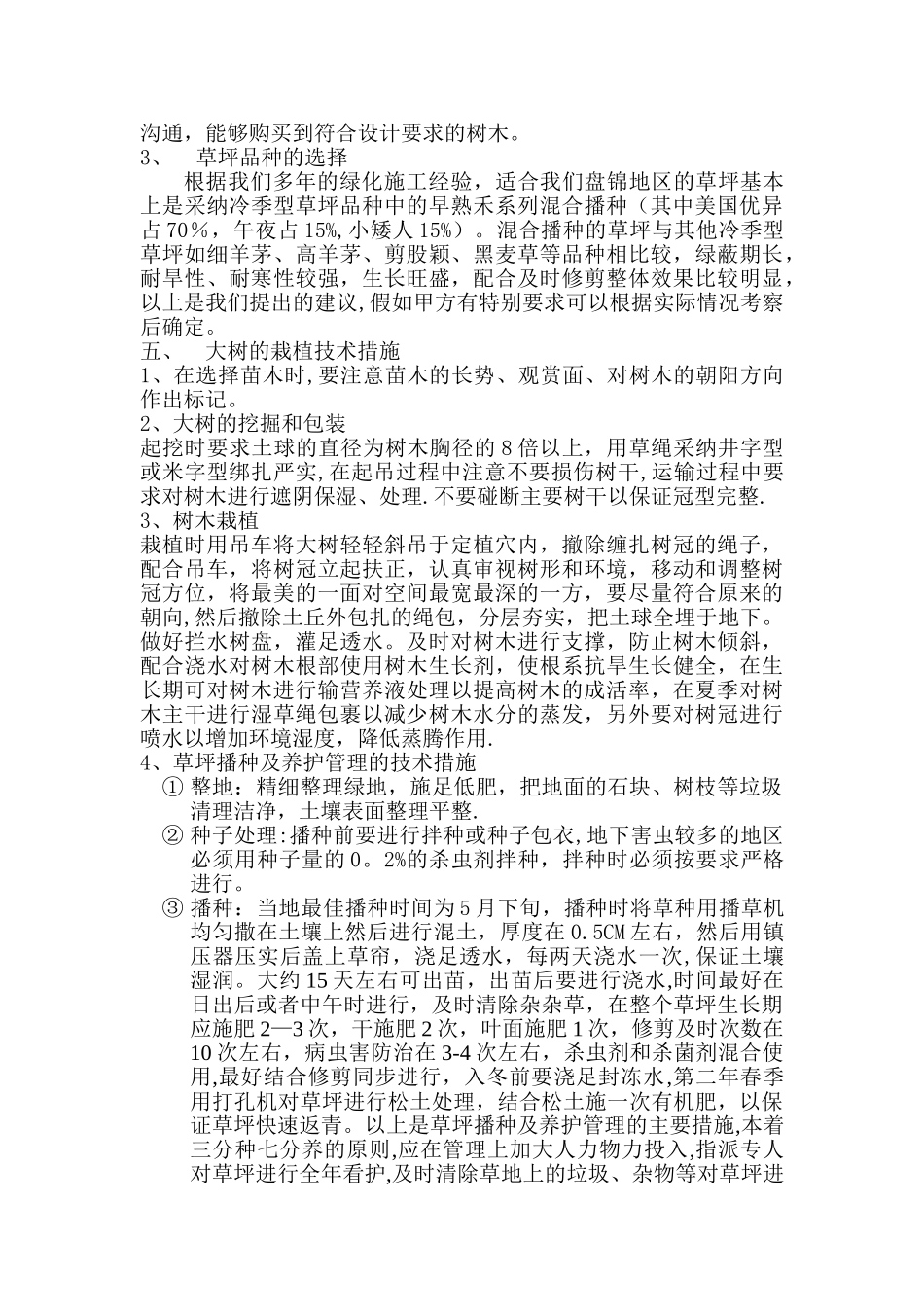

井下中心区改造绿化施工方案及技术措施一、工程概况:绿化面积 14835㎡,其中草坪 8850㎡,色带 2420㎡,宿根花卉2535㎡,应季花卉 1030㎡,栽植乔木 635 株(其中大规格乔木 D14—20cm 共计 108 株),栽植灌木 360 株
以上工作量是根据设计院规划 1422 号文件及图纸计算出的注:详见后附属植物配置表 1工程现状:此工程园路及其他土建工程包括回填种植土部分已由其他工程公司施工
现回填种植土基本结束,基本具备树木栽植条件
但依据现场勘察有一部分地块的种植土含盐碱量高,不适宜树木生长,需进行技术处理或更换
二、施工进度安排1、准备在本月 29 日前进入现场进行冬季栽植(主要是大规格树种)工作
工作内容:定点放线、挖种植穴、更换树穴种植土、栽植树木及栽植树木后的养护管理,估计在 11 月 28 日前完成大规格树种冬季栽植工作,共计 108 株
同时完成微地形整理成型工作
2、在 2024 年 3 月 15 日至 4 月 15 日进行春季栽植工作,主要工作包括整地施基肥,栽植乔木、灌木及色带
4 月 25 日—5 月 10 日进行花卉栽植工作
5 月 10 日—6 月 10 日进行草坪栽植及苗木后期的养护管理等工作
6 月 10 日—11 月 10 日树木、草坪及花卉的后期养护管理等工作
注:后附表 2 绿化施工进度横道图三、施工分析根据绿化工程现状、施工图纸及绿化施工的法律规范要求,现阶段可对绿化地内的种植土进行细致整理,对局部不符合植物生长条件的土壤进行技术处理或更换然后进行冬季栽植工作
本工程中的树种有青扦、云杉、造型松、五角枫、白蜡、黑松、银杏等共计108 株(大型树木)
今年冬季对栽植的树木进行防冻保温处理以保证来年春季树木的存活
明年春季栽植其他乔木、灌木、色带、花卉及草坪的播种、养护管理工作
草坪播种在时间及地温允许的条件下才能播种,
