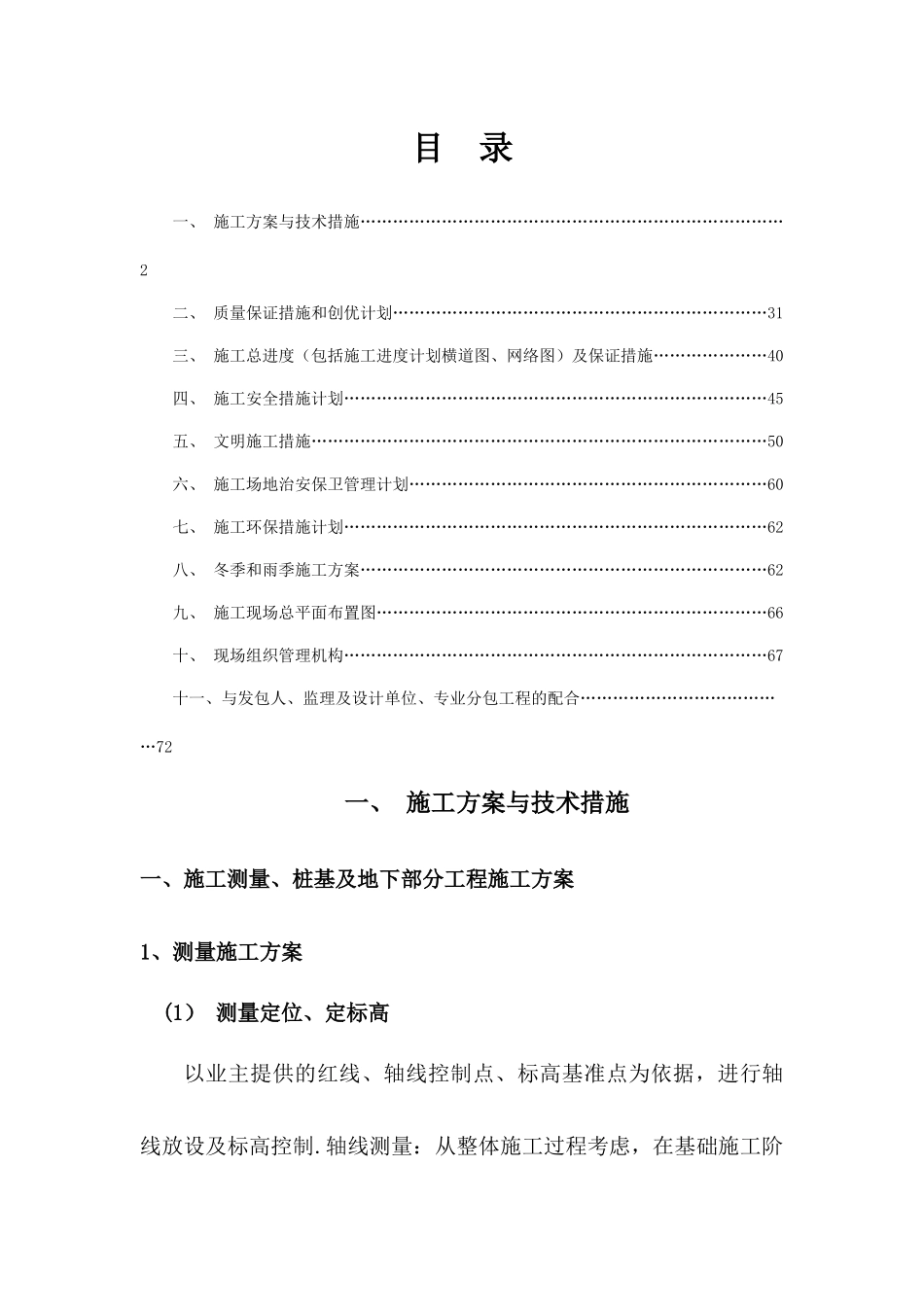

目 录一、 施工方案与技术措施……………………………………………………………………2二、 质量保证措施和创优计划……………………………………………………………31三、 施工总进度(包括施工进度计划横道图、网络图)及保证措施…………………40四、 施工安全措施计划……………………………………………………………………45五、 文明施工措施…………………………………………………………………………50六、 施工场地治安保卫管理计划…………………………………………………………60七、 施工环保措施计划……………………………………………………………………62八、 冬季和雨季施工方案…………………………………………………………………62九、 施工现场总平面布置图………………………………………………………………66十、 现场组织管理机构……………………………………………………………………67十一、与发包人、监理及设计单位、专业分包工程的配合…………………………………72一、 施工方案与技术措施一、施工测量、桩基及地下部分工程施工方案1、测量施工方案(1) 测量定位、定标高以业主提供的红线、轴线控制点、标高基准点为依据,进行轴线放设及标高控制

轴线测量:从整体施工过程考虑,在基础施工阶段测设一控制网,以使用方便,保证精度,便于自检复核,并坚持在施工过程中常常进行复测

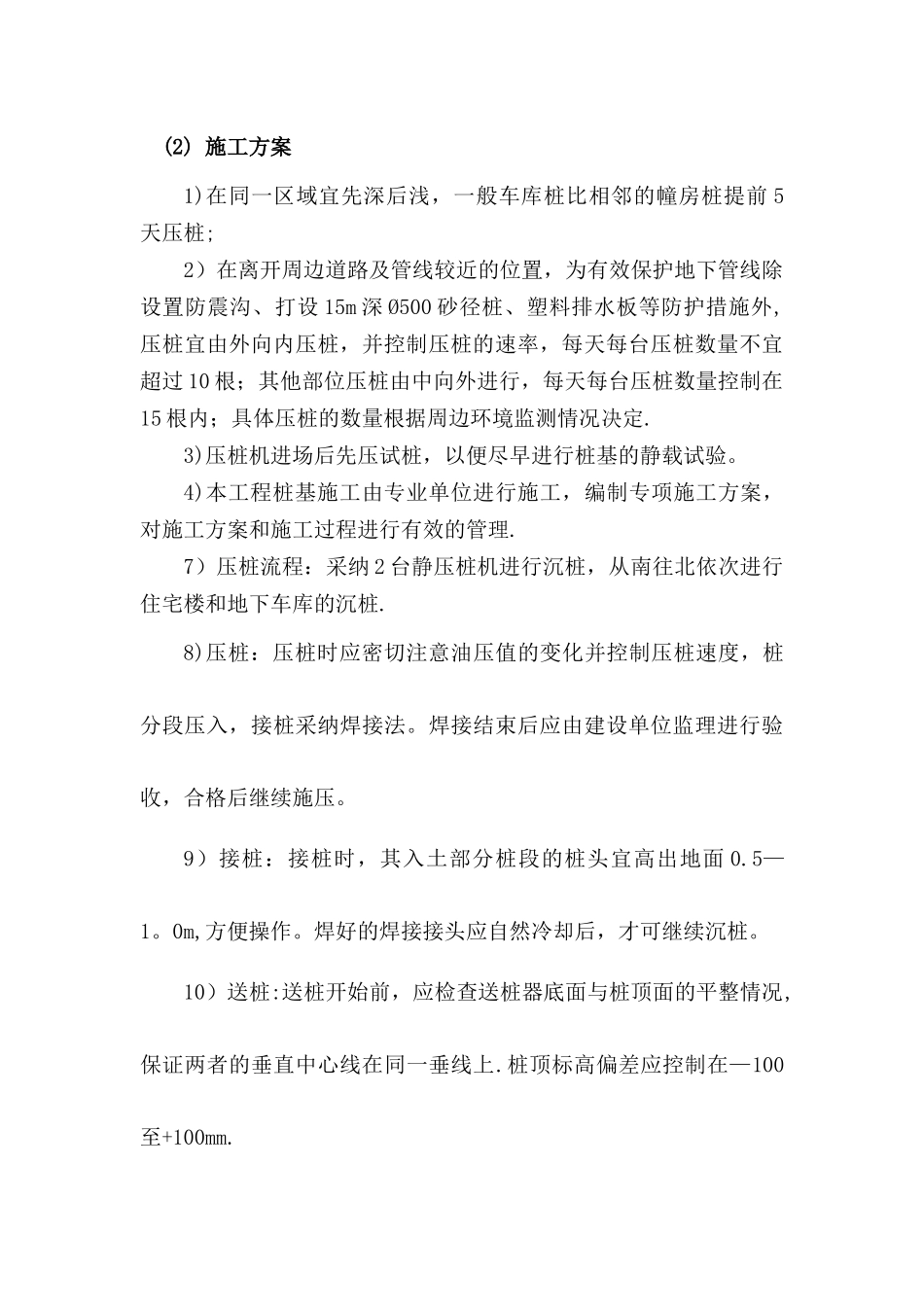

(2) 投测方法 1)建立直角坐标系须引设的基本控制点
2)基础阶段:采纳直角坐标法进行平面位置放样,并通过直角坐标法复核后,将轴线引测到基础上
3)结构阶段:利用基础上各基准点进行上部结构轴线、标高的控制测量,并利用周围的基准点进行复核
4)工程水准及测量:基础施工阶段,根据现场原水准基点对土方和基础施工进行测量控制,确定基础部分各构件的标高;上部结构阶段,以闭合回路和复测法引测±0
000 标高到建筑物周边柱外侧及楼梯间内墙
