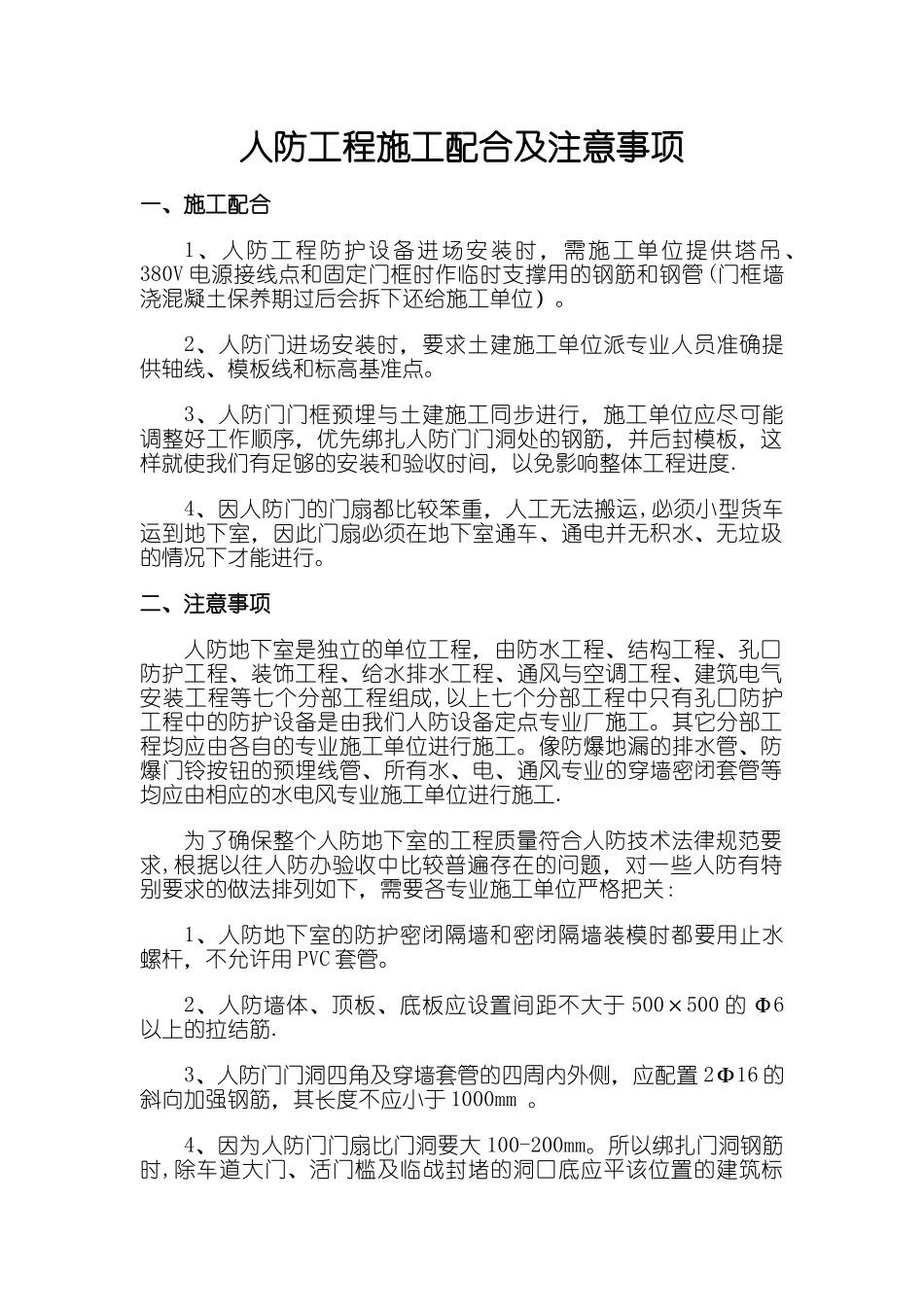

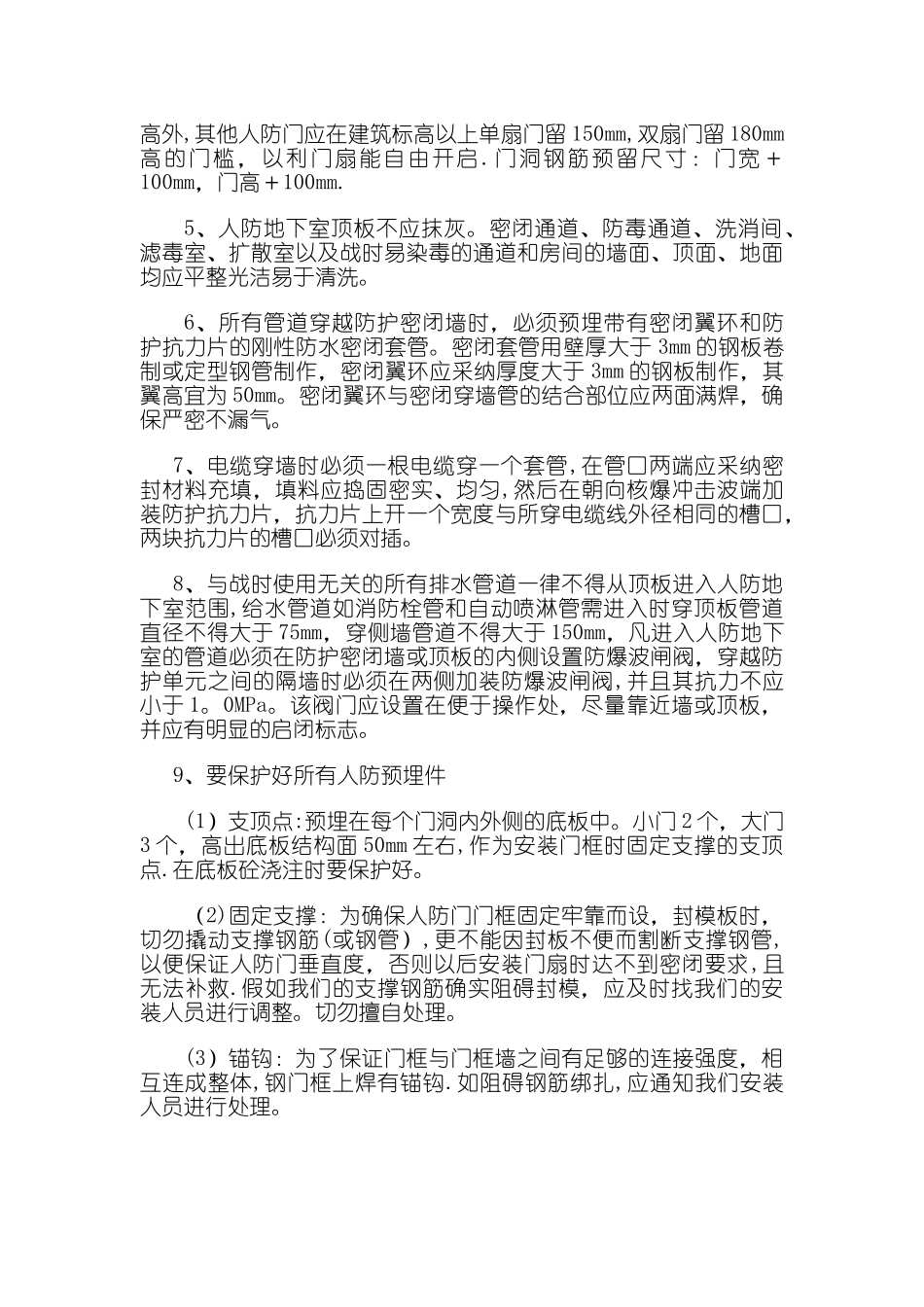

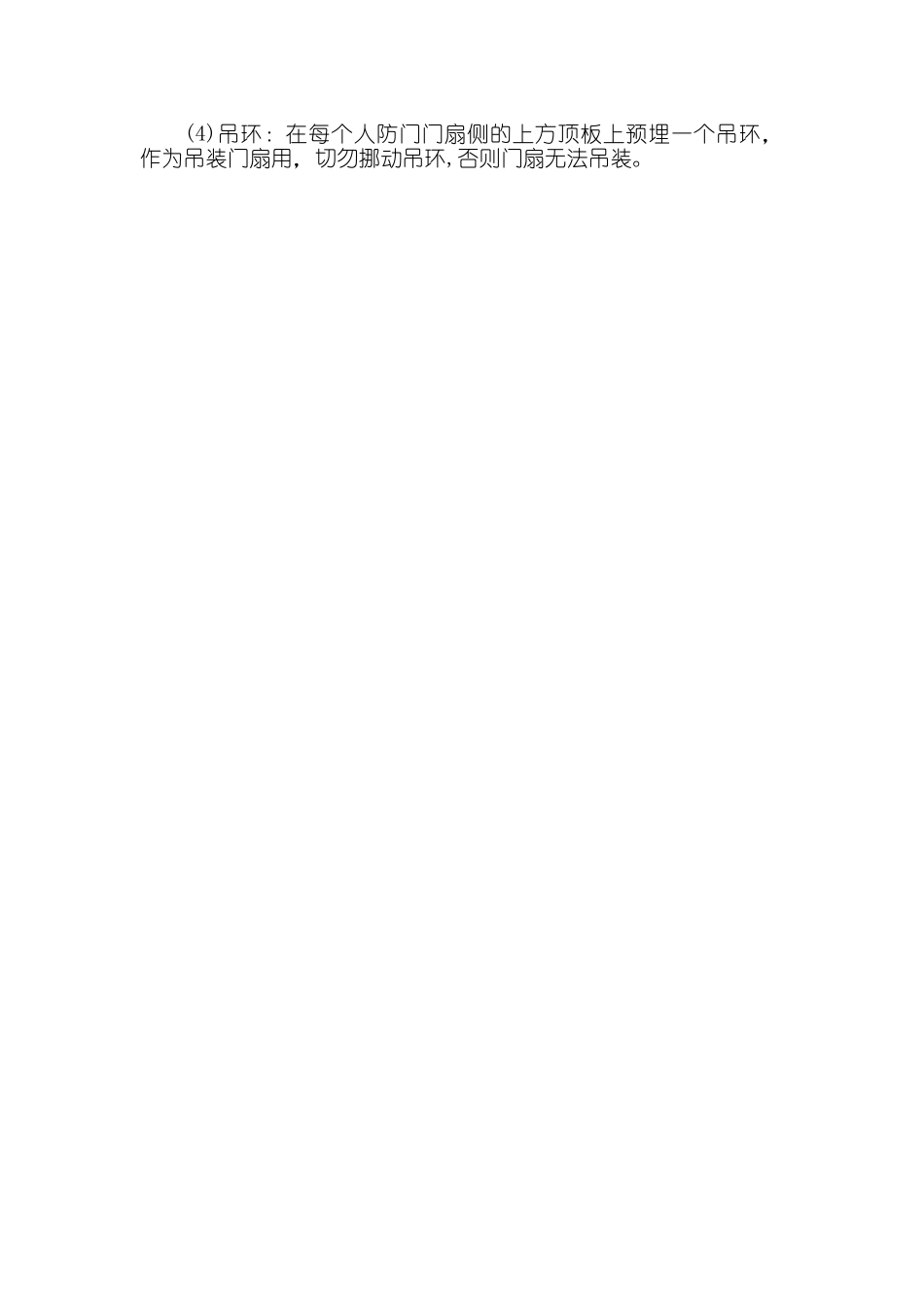

人防工程施工配合及注意事项一、施工配合 1、人防工程防护设备进场安装时,需施工单位提供塔吊 、380V 电源接线点和固定门框时作临时支撑用的钢筋和钢管(门框墙浇混凝土保养期过后会拆下还给施工单位)。 2、人防门进场安装时,要求土建施工单位派专业人员准确提供轴线、模板线和标高基准点。 3、人防门门框预埋与土建施工同步进行,施工单位应尽可能调整好工作顺序,优先绑扎人防门门洞处的钢筋,并后封模板,这样就使我们有足够的安装和验收时间,以免影响整体工程进度. 4、因人防门的门扇都比较笨重,人工无法搬运,必须小型货车运到地下室,因此门扇必须在地下室通车、通电并无积水、无垃圾的情况下才能进行。二、注意事项 人防地下室是独立的单位工程,由防水工程、结构工程、孔口防护工程、装饰工程、给水排水工程、通风与空调工程、建筑电气安装工程等七个分部工程组成,以上七个分部工程中只有孔口防护工程中的防护设备是由我们人防设备定点专业厂施工。其它分部工程均应由各自的专业施工单位进行施工。像防爆地漏的排水管、防爆门铃按钮的预埋线管、所有水、电、通风专业的穿墙密闭套管等均应由相应的水电风专业施工单位进行施工. 为了确保整个人防地下室的工程质量符合人防技术法律规范要求,根据以往人防办验收中比较普遍存在的问题,对一些人防有特别要求的做法排列如下,需要各专业施工单位严格把关: 1、人防地下室的防护密闭隔墙和密闭隔墙装模时都要用止水螺杆,不允许用 PVC 套管。 2、人防墙体、顶板、底板应设置间距不大于 500×500 的 Φ6以上的拉结筋. 3、人防门门洞四角及穿墙套管的四周内外侧,应配置 2Ф16 的斜向加强钢筋,其长度不应小于 1000mm 。 4、因为人防门门扇比门洞要大 100-200mm。所以绑扎门洞钢筋时,除车道大门、活门槛及临战封堵的洞口底应平该位置的建筑标高外,其他人防门应在建筑标高以上单扇门留 150mm,双扇门留 180mm高的门槛,以利门扇能自由开启.门洞钢筋预留尺寸:门宽+100mm,门高+100mm. 5、人防地下室顶板不应抹灰。密闭通道、防毒通道、洗消间、滤毒室、扩散室以及战时易染毒的通道和房间的墙面、顶面、地面均应平整光洁易于清洗。 6、所有管道穿越防护密闭墙时,必须预埋带有密闭翼环和防护抗力片的刚性防水密闭套管。密闭套管用壁厚大于 3mm 的钢板卷制或定型钢管制作,密闭翼环应采纳厚度大于 3mm 的钢板制作,其翼高宜为 50mm。密闭翼环与密闭穿墙管的结合部...
