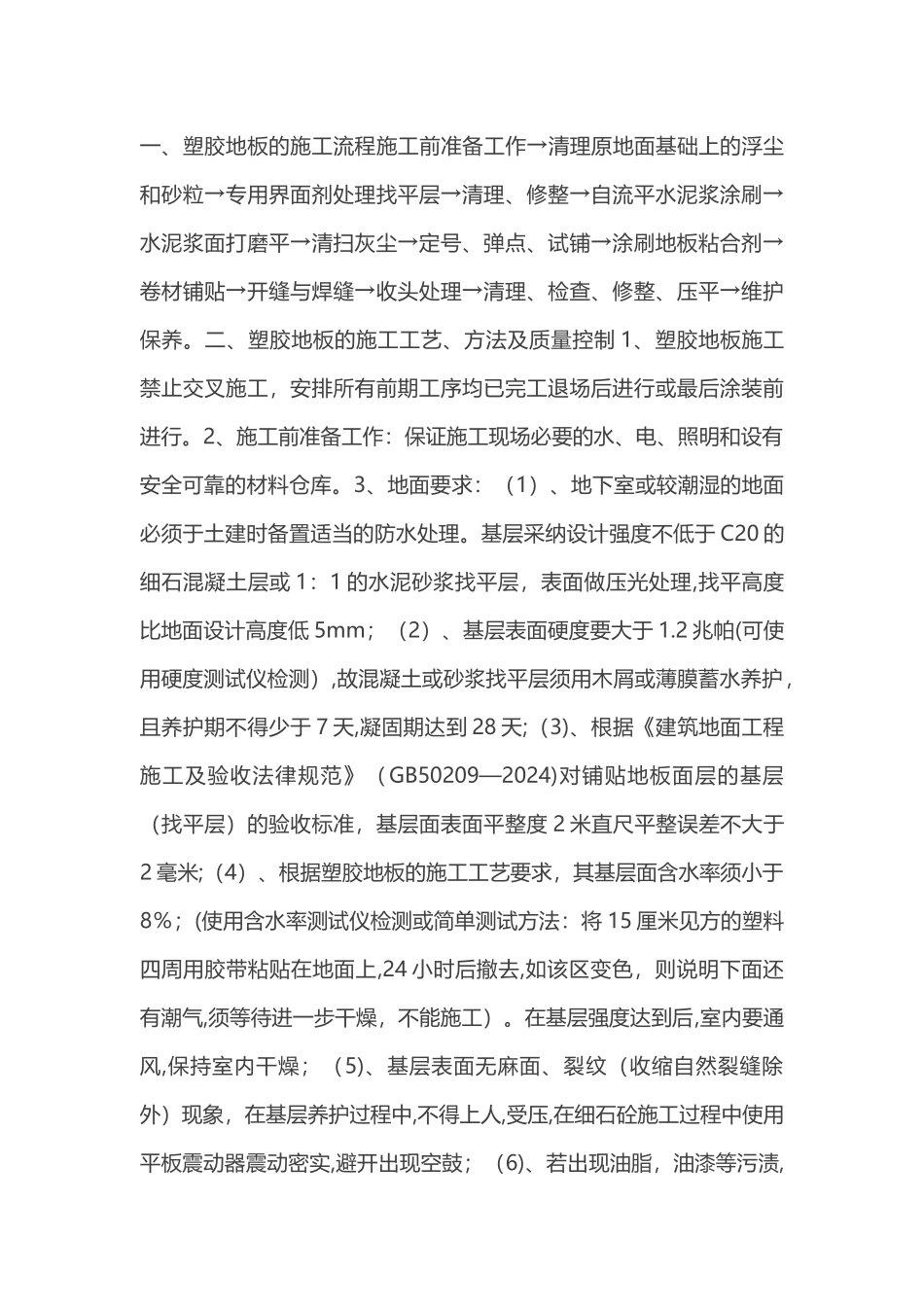

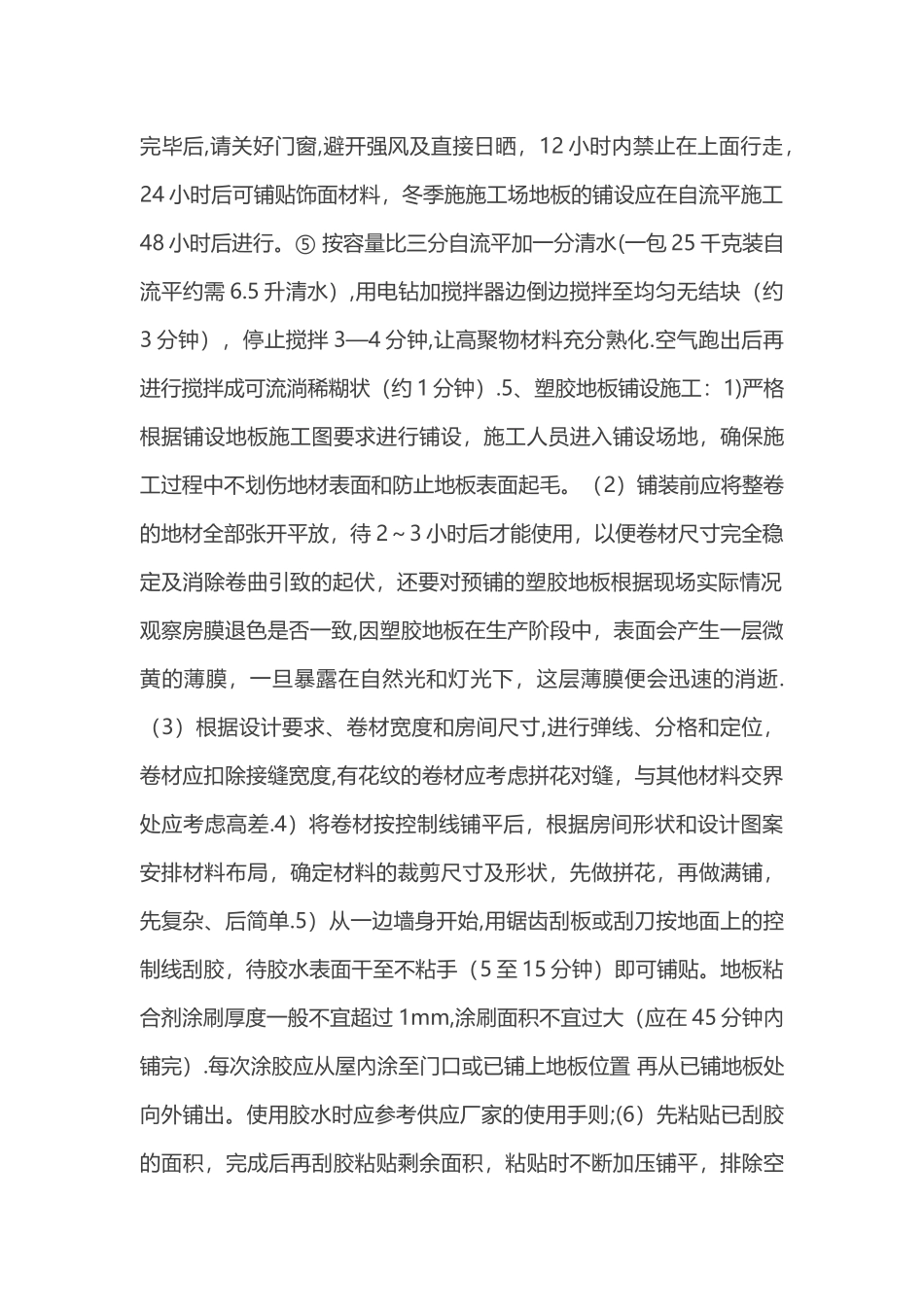

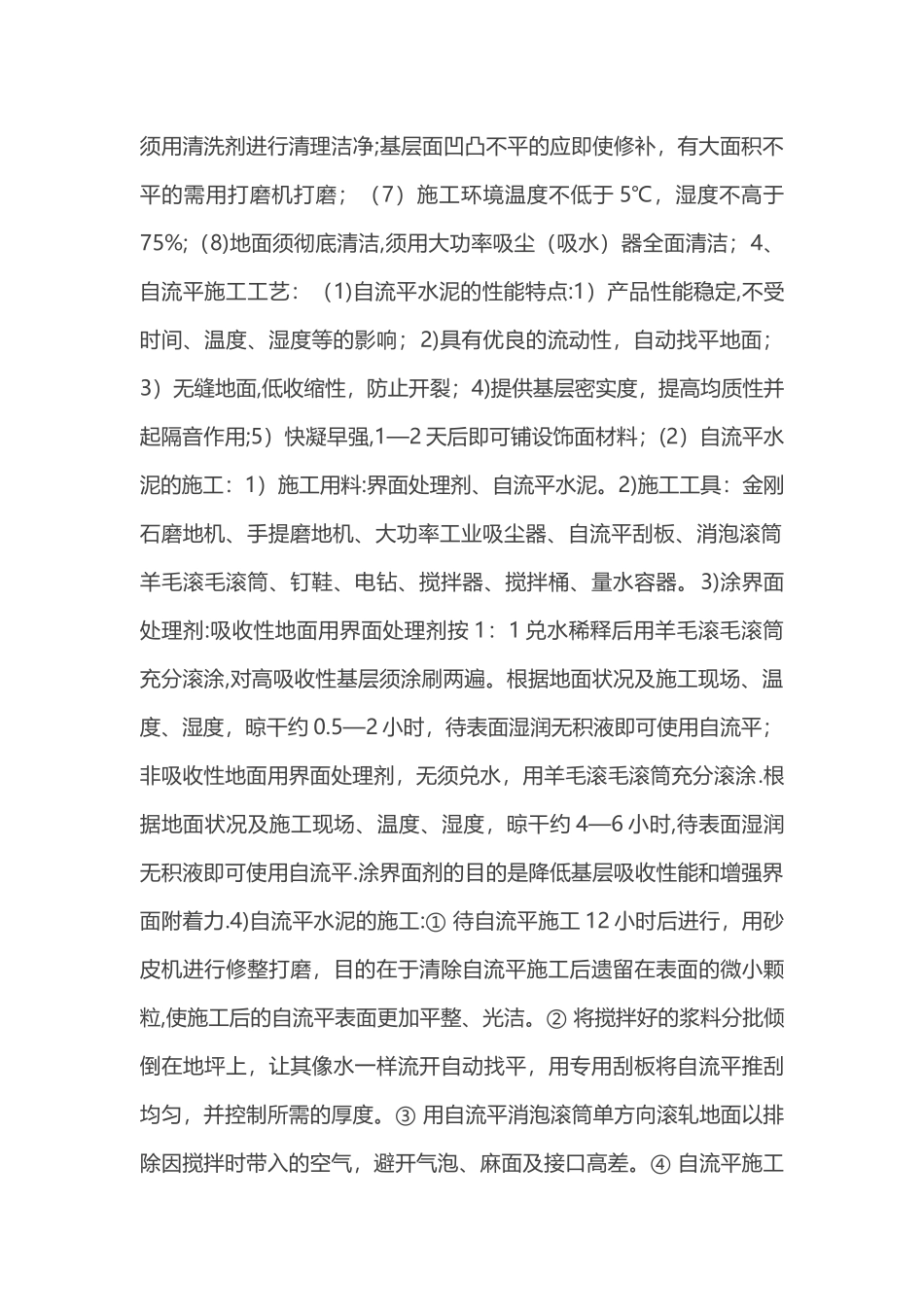

一、塑胶地板的施工流程施工前准备工作→清理原地面基础上的浮尘和砂粒→专用界面剂处理找平层→清理、修整→自流平水泥浆涂刷→水泥浆面打磨平→清扫灰尘→定号、弹点、试铺→涂刷地板粘合剂→卷材铺贴→开缝与焊缝→收头处理→清理、检查、修整、压平→维护保养。二、塑胶地板的施工工艺、方法及质量控制 1、塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进行或最后涂装前进行。2、施工前准备工作:保证施工现场必要的水、电、照明和设有安全可靠的材料仓库。3、地面要求:(1)、地下室或较潮湿的地面必须于土建时备置适当的防水处理。基层采纳设计强度不低于 C20 的细石混凝土层或 1:1 的水泥砂浆找平层,表面做压光处理,找平高度比地面设计高度低 5mm;(2)、基层表面硬度要大于 1.2 兆帕(可使用硬度测试仪检测),故混凝土或砂浆找平层须用木屑或薄膜蓄水养护,且养护期不得少于 7 天,凝固期达到 28 天;(3)、根据《建筑地面工程施工及验收法律规范》(GB50209—2024)对铺贴地板面层的基层(找平层)的验收标准,基层面表面平整度 2 米直尺平整误差不大于2 毫米;(4)、根据塑胶地板的施工工艺要求,其基层面含水率须小于8%;(使用含水率测试仪检测或简单测试方法:将 15 厘米见方的塑料四周用胶带粘贴在地面上,24 小时后撤去,如该区变色,则说明下面还有潮气,须等待进一步干燥,不能施工)。在基层强度达到后,室内要通风,保持室内干燥;(5)、基层表面无麻面、裂纹(收缩自然裂缝除外)现象,在基层养护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动密实,避开出现空鼓;(6)、若出现油脂,油漆等污渍,须用清洗剂进行清理洁净;基层面凹凸不平的应即使修补,有大面积不平的需用打磨机打磨;(7)施工环境温度不低于 5℃,湿度不高于75%;(8)地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁;4、自流平施工工艺:(1)自流平水泥的性能特点:1)产品性能稳定,不受时间、温度、湿度等的影响;2)具有优良的流动性,自动找平地面;3)无缝地面,低收缩性,防止开裂;4)提供基层密实度,提高均质性并起隔音作用;5)快凝早强,1—2 天后即可铺设饰面材料;(2)自流平水泥的施工:1)施工用料:界面处理剂、自流平水泥。2)施工工具:金刚石磨地机、手提磨地机、大功率工业吸尘器、自流平刮板、消泡滚筒羊毛滚毛滚筒、钉鞋、电钻、搅拌器、搅拌桶、量水容器。3)涂界面处理剂:吸收性地面用界面处理剂按...
