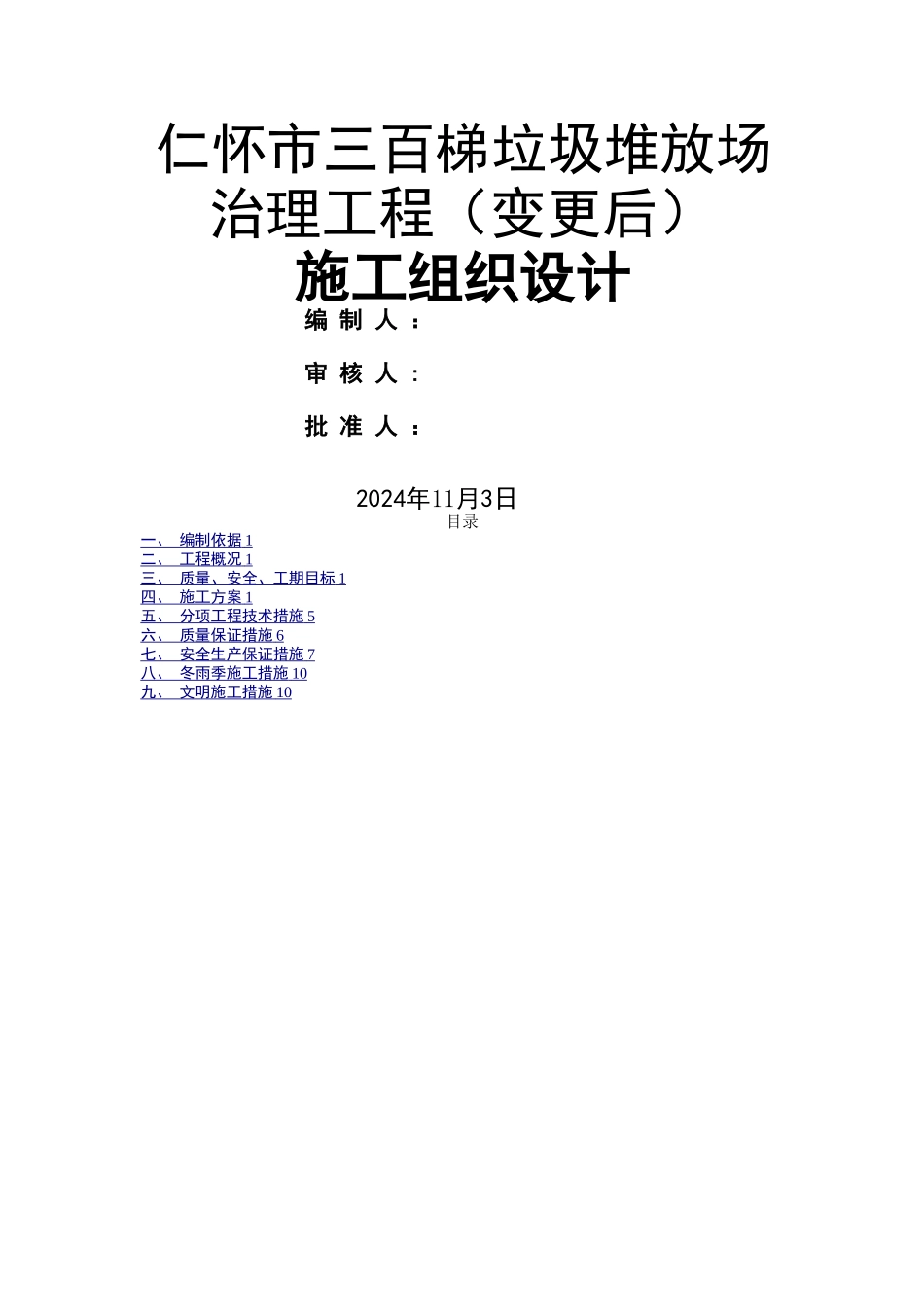

仁怀市三百梯垃圾堆放场治理工程(变更后)施工组织设计编 制 人 :审 核 人 :批 准 人 :2024年11月3日目录一、 编制依据 1 二、 工程概况 1 三、 质量、安全、工期目标 1 四、 施工方案 1 五、 分项工程技术措施 5 六、 质量保证措施 6 七、 安全生产保证措施 7 八、 冬雨季施工措施 10 九、 文明施工措施 10 一、编制依据《仁怀市三百梯垃圾堆放场整改工程实施方案》、《仁怀市三百梯垃圾堆放场整改工程说明书》、《仁怀市三百梯垃圾堆放场整改工程概算书》;关于工程变更申请工程联系函sbt-003;工程变更施工图纸;相关标准、规程、法律规范;二、工程概况(1)工程名称:仁怀市垃圾堆放场治理工程(2)建设地址:仁怀市三百梯窝凼组(3)设计单位:贵州省城乡规划设计讨论院(4)填埋高度:填埋高程837米(5)现状简要说明:2024年9月23日滑坡地质灾害发生后,前期完成工程除消防水池外几乎被覆盖,工程经过重新规划设计后决定重新复工启动,变更设计中垃圾堆体覆盖工艺不变,新增一个导气石笼,截洪沟增长,新建垃圾坝、渗滤液收集池各一座,场区隔离设施和围墙均按原设计施工。三、质量、安全、工期目标(1)质量目标:根据国家建筑安装工程质量检验评定统一标准(GBJ300-88)以及建筑工程质量检验评定标准(GBJ301-88),单位工程质量确保优良。(2)安全目标①、负伤频率≤3‰,重伤频率≤0.3‰,杜绝重大伤亡事故.②、根据国家建筑施工安全检查标准(JGJ59-99)和仁怀地区有关规定,确保施工现场安全达标合格率100%。(3)工期目标:经公司反复权衡,既要体现工期快,有一定的先进性,但也不能脱离现实的客观实际情况,总工期需延长三个月。四、施工方案变更后填埋场主体工程与设备、配套工程内容及规模:1、垃圾堆体翻堆整形,翻堆量约1万立方;(新增)2、导气石笼:共设5个导气石笼,长35m;(新增1个)3、渗滤液收集池:1座,参照 05S80420页,容积100m³;(新增)4、消防水池:1座,参照 05S80420页,容积100m³;(原设计,已完成95%)5、污染监视井:1座;(新增)6、本底井:1座;(未变)7、场内侧排水沟, HXB=0.3X0。3m,长34m;(原设计长度减短24m)7、截洪沟(边界部分), HXB=0。 4X0。 4m,长428m;(原设计长度加52m)8、截洪沟(场外部分), HXB=0. 5X0。 5m,长345m;(原设计长度加2m)9、渗滤液收集管, DN=200mm,3m;(未变)10、最终覆盖,含排气层、防渗层、排水层、植被层;(工艺未变...
