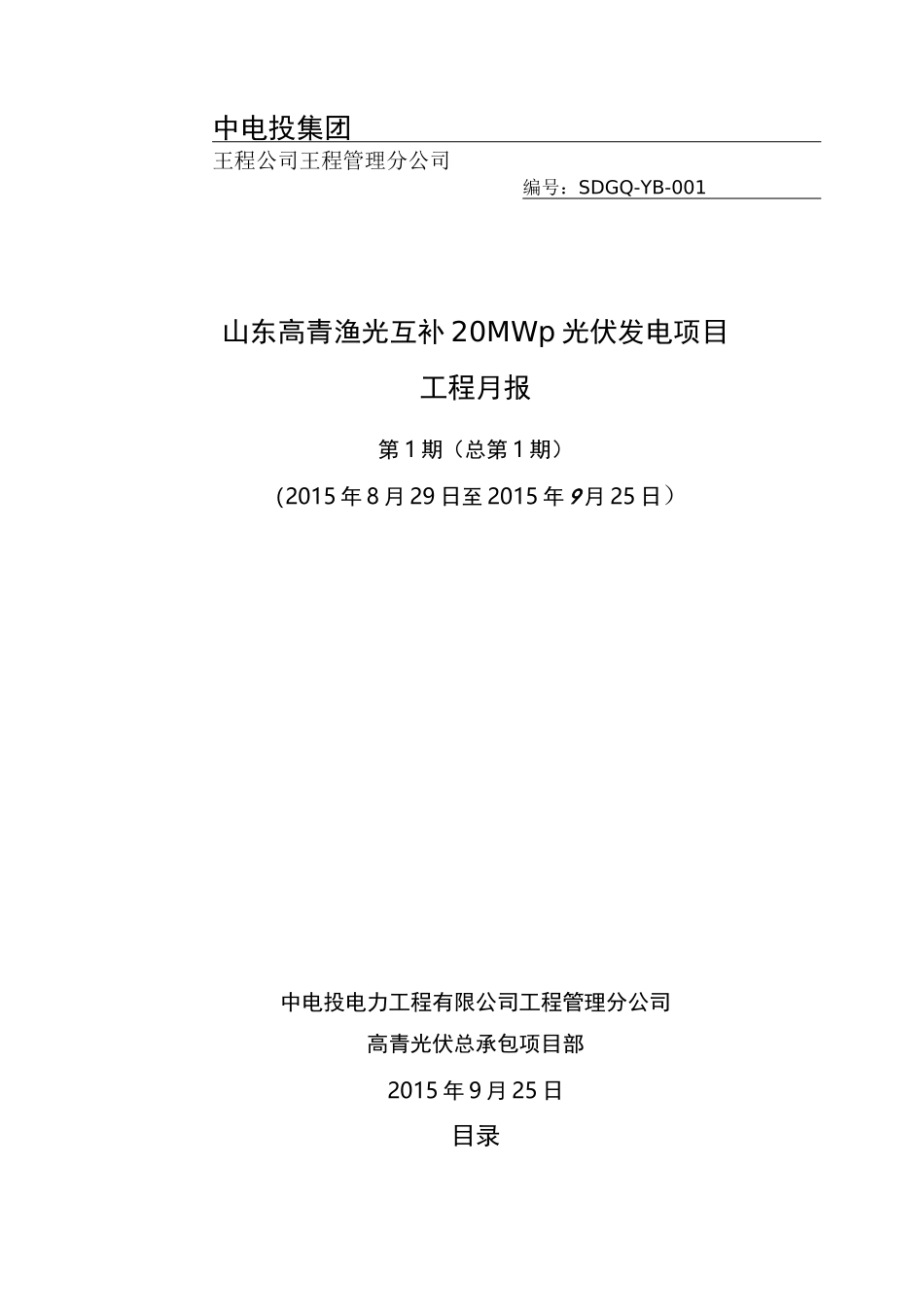

中电投集团王程公司王程管理分公司编号:SDGQ-YB-001山东高青渔光互补 20MWp 光伏发电项目工程月报第 1 期(总第 1 期)(2015 年 8 月 29 日至 2015 年 9 月 25 日)中电投电力工程有限公司工程管理分公司高青光伏总承包项目部2015 年 9 月 25 日目录1 本月工程概况 12 工程进度 13 工程质量 34 本月安全文明施工情况 45 合同与工程计量支付 56 项目部工作小结 67 需要工程管理分公司协调事项 78 下月工程计划 79 工程照片 7批准:审核:编写:1 本月工程概况1
1 里程碑节点完成情况2015 年 9 月 20 日,正式开工,升压站综合楼开挖
2015 年 9 月 24 日,#8 地块光伏场区开挖
2015 年 9 月 25 日,#2 地块光伏场区开挖
2 进度、安全、质量、投资、设计、设备等方面综合性描述
1、进度:升压站综合楼基础开挖完成;垫层浇筑完成;#2 地块排水完成,土方开挖完成 20%;#8 地块排水完成,土方开挖完成 5%;2、安全:现场联合安全文明施工检查 2 次,安全状况可控在控
3、质量:本月未发生质量事件,总体质量状况可控在控
4、投资:工程预付款暂未到位
5、设计:升压站综合楼图纸及光伏区总平面图、土方开挖图已到,目前仍需求设备楼图纸及桩基础图
6、设备:光伏组件及逆变器仍需等待集团批复,其余设备均已签署技术协议,等待与设计沟通后排产
7、其他方面:9 月 22 日,管理分公司经营部主任张军、设计分公司设总何小奥等与业主工程部主任李丰商讨采取措施防止阻工、保证施工顺畅等事宜;9 月 23 日,业主和监理组织了已到图纸会审会议和工程首次协调会议
3 有关进度、设计、设备、资金等方面滞后情况说明、拟采取措施
1、进度:目前工程进展缓慢,主要受征地及当地村民阻工等因素影响,正在联系业主单
