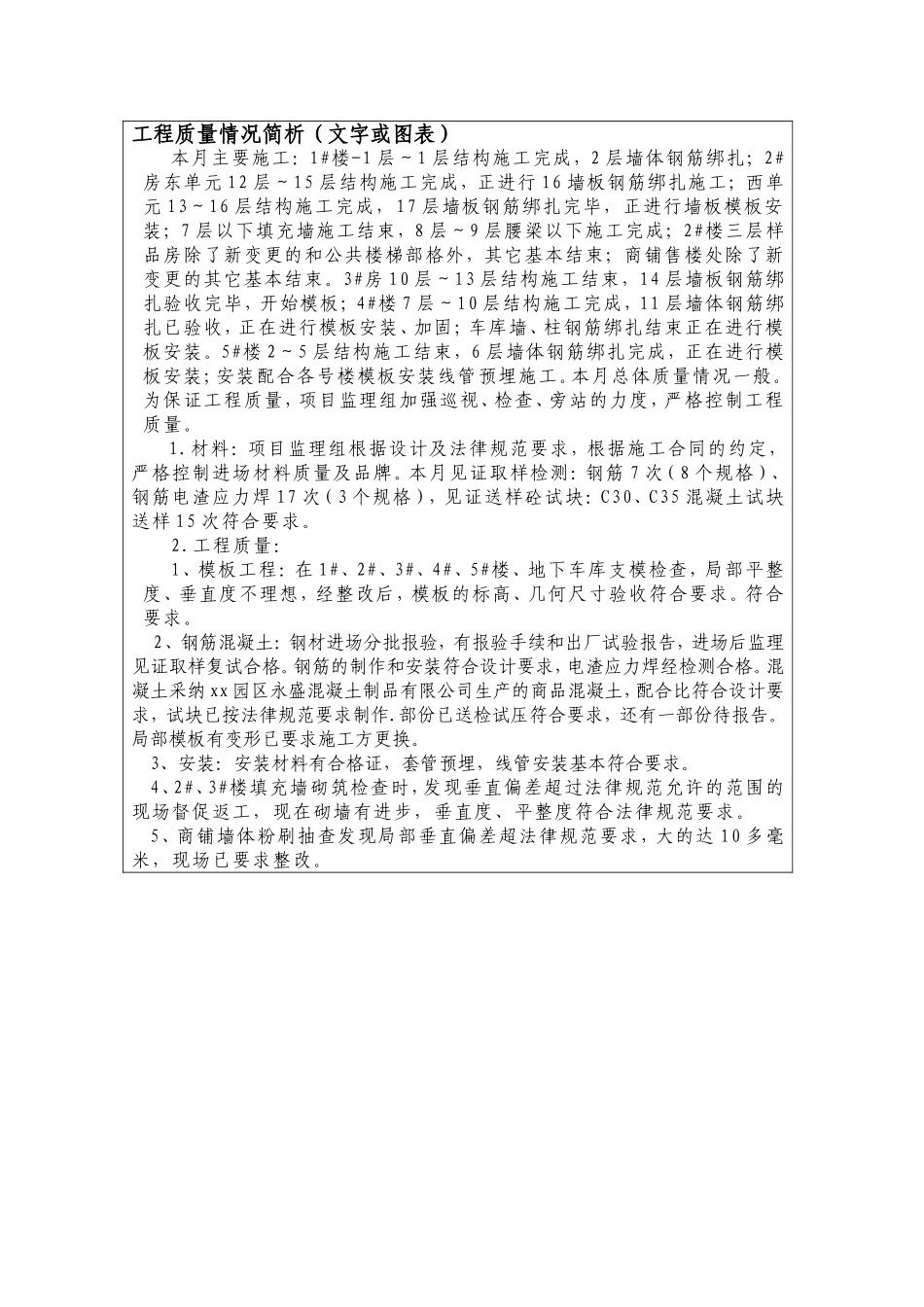

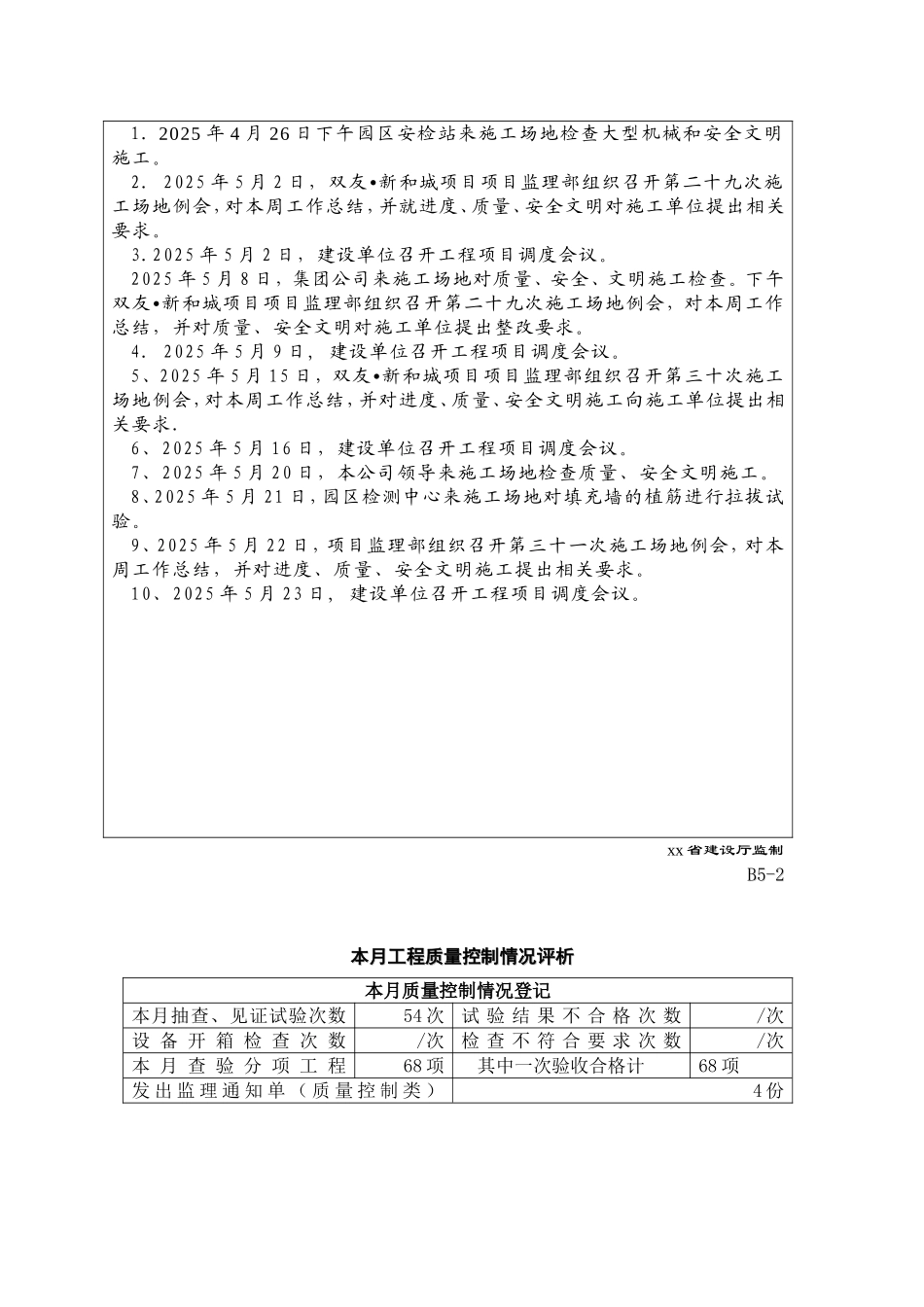

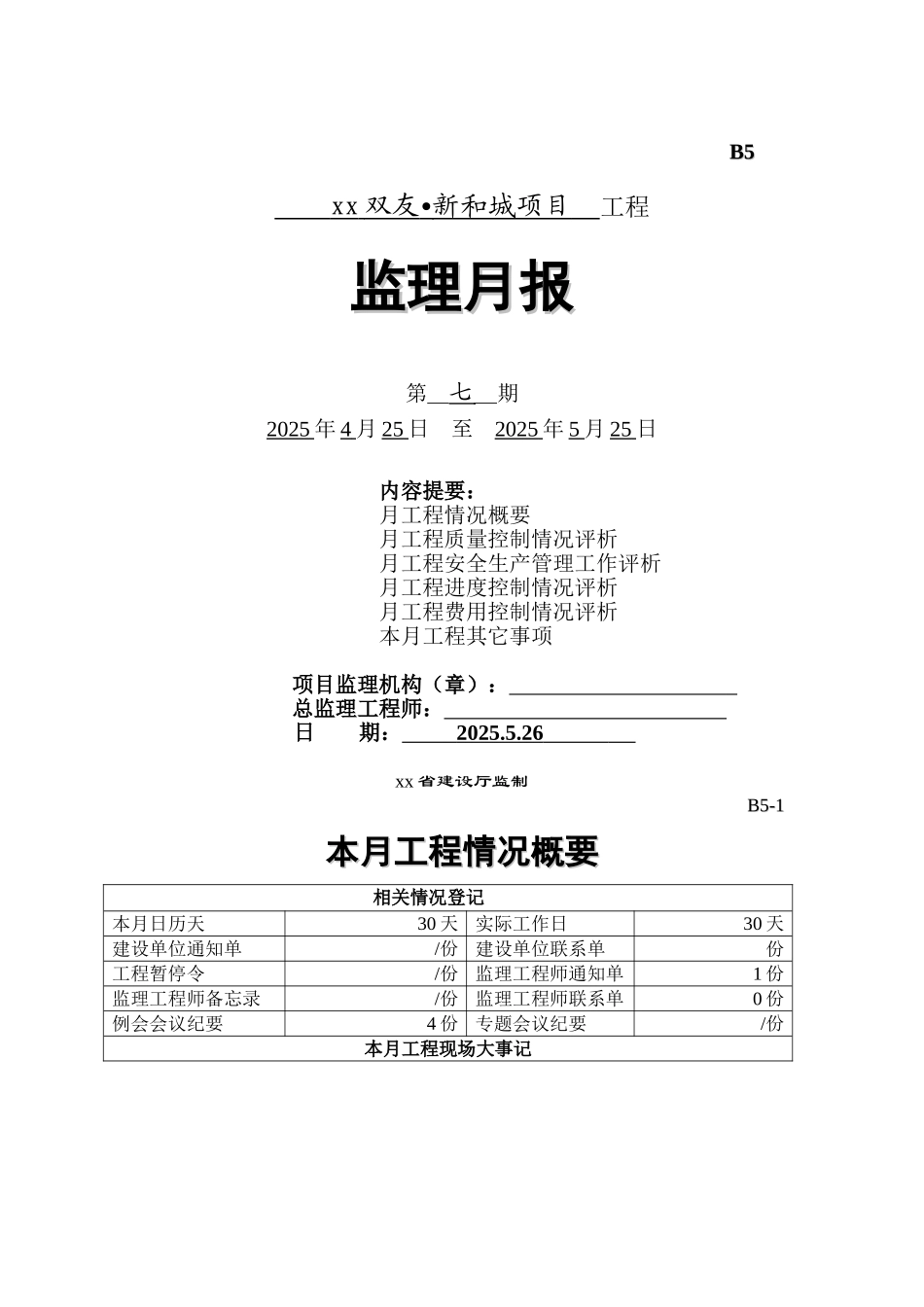

B5B5 xx 双友 • 新和城项目 工程监理月报监理月报第_七 _期2025 年 4 月 25 日 至 2025 年 5 月 25 日内容提要:月工程情况概要月工程质量控制情况评析月工程安全生产管理工作评析月工程进度控制情况评析月工程费用控制情况评析本月工程其它事项 项目监理机构(章): 总监理工程师: 日 期: 2025.5.26 xx 省建设厅监制B5-1B5-1本月工程情况概要本月工程情况概要 相关情况登记本月日历天30 天实际工作日30 天建设单位通知单/份建设单位联系单份工程暂停令/份监理工程师通知单1 份监理工程师备忘录/份监理工程师联系单0 份例会会议纪要 4 份专题会议纪要/份本月工程现场大事记1. 2025 年 4 月 26 日下午园区安检站来施工场地检查大型机械和安全文明施工。2. 2025 年 5 月 2 日,双友•新和城项目项目监理部组织召开第二十九次施工场地例会,对本周工作总结,并就进度、质量、安全文明对施工单位提出相关要求。3.2025 年 5 月 2 日,建设单位召开工程项目调度会议。2025 年 5 月 8 日,集团公司来施工场地对质量、安全、文明施工检查。下午双友•新和城项目项目监理部组织召开第二十九次施工场地例会,对本周工作总结,并对质量、安全文明对施工单位提出整改要求。4. 2025 年 5 月 9 日, 建设单位召开工程项目调度会议。 5、2025 年 5 月 15 日,双友•新和城项目项目监理部组织召开第三十次施工场地例会,对本周工作总结,并对进度、质量、安全文明施工向施工单位提出相关要求.6、2025 年 5 月 16 日,建设单位召开工程项目调度会议。7、2025 年 5 月 20 日,本公司领导来施工场地检查质量、安全文明施工。8、2025 年 5 月 21 日,园区检测中心来施工场地对填充墙的植筋进行拉拔试验。9、2025 年 5 月 22 日,项目监理部组织召开第三十一次施工场地例会,对本周工作总结,并对进度、质量、安全文明施工提出相关要求。10、2025 年 5 月 23 日, 建设单位召开工程项目调度会议。xx 省建设厅监制B5-2B5-2本月工程质量控制情况评析本月工程质量控制情况评析本月质量控制情况登记本月抽查、见证试验次数54 次试 验 结 果 不 合 格 次 数/次设 备 开 箱 检 查 次 数/次检 查 不 符 合 要 求 次 数/次本 月 查 验 分 项 工 程68 项其中一次验收合格计68 项发 出 监 理 通 知 单 ( 质 量 控 制 类 ) 4...
