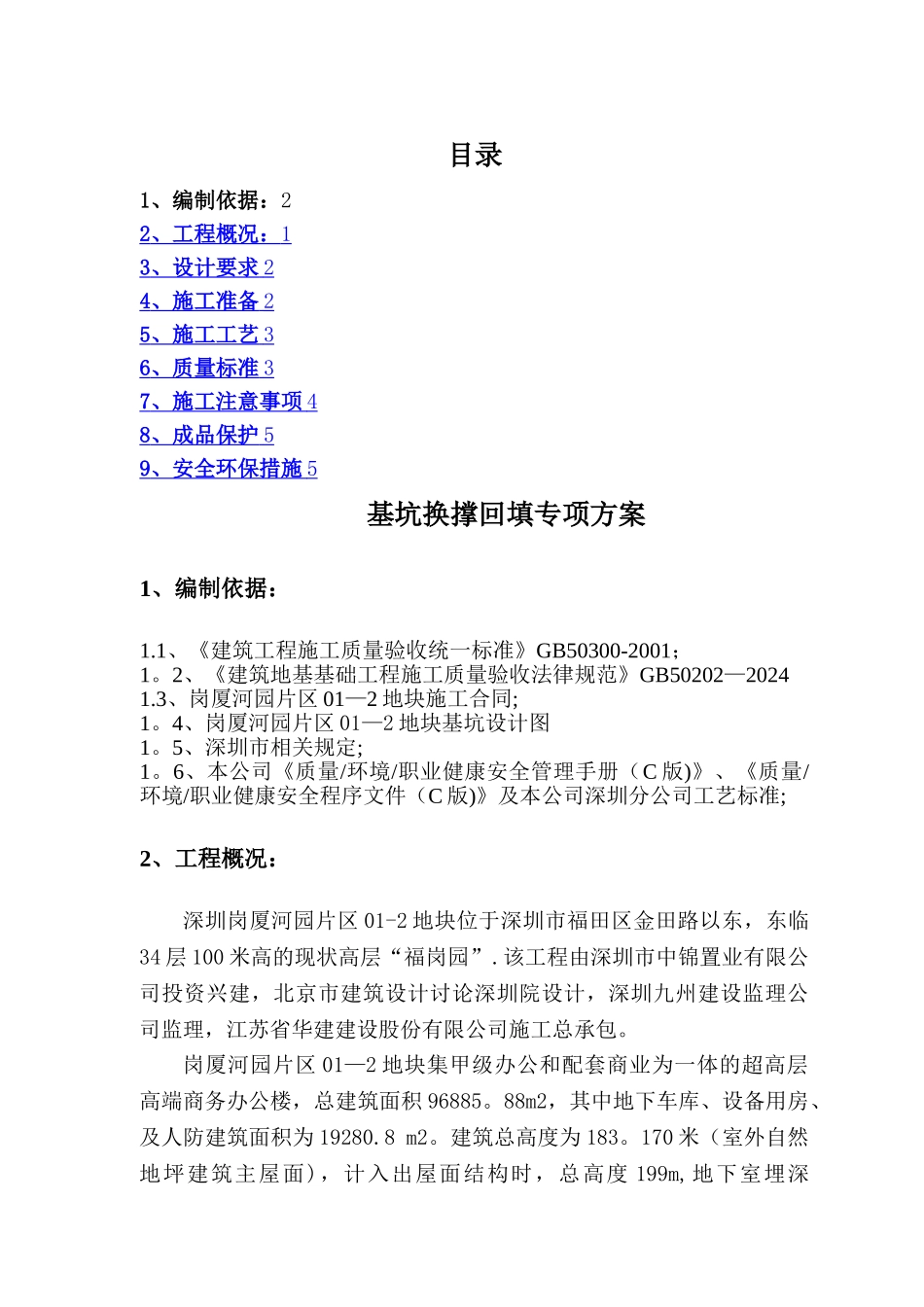

目录1、编制依据:22 、工程概况: 1 3 、设计要求 2 4 、施工准备 2 5 、施工工艺 3 6 、质量标准 3 7 、施工注意事项 4 8 、成品保护 5 9 、安全环保措施 5 基坑换撑回填专项方案1、编制依据:1
1、《建筑工程施工质量验收统一标准》GB50300-2001;1
2、《建筑地基基础工程施工质量验收法律规范》GB50202—20241
3、岗厦河园片区 01—2 地块施工合同;1
4、岗厦河园片区 01—2 地块基坑设计图1
5、深圳市相关规定;1
6、本公司《质量/环境/职业健康安全管理手册(C 版)》、《质量/环境/职业健康安全程序文件(C 版)》及本公司深圳分公司工艺标准;2、工程概况:深圳岗厦河园片区 01-2 地块位于深圳市福田区金田路以东,东临34 层 100 米高的现状高层“福岗园”
该工程由深圳市中锦置业有限公司投资兴建,北京市建筑设计讨论深圳院设计,深圳九州建设监理公司监理,江苏省华建建设股份有限公司施工总承包
岗厦河园片区 01—2 地块集甲级办公和配套商业为一体的超高层高端商务办公楼,总建筑面积 96885
88m2,其中地下车库、设备用房、及人防建筑面积为 19280
建筑总高度为 183

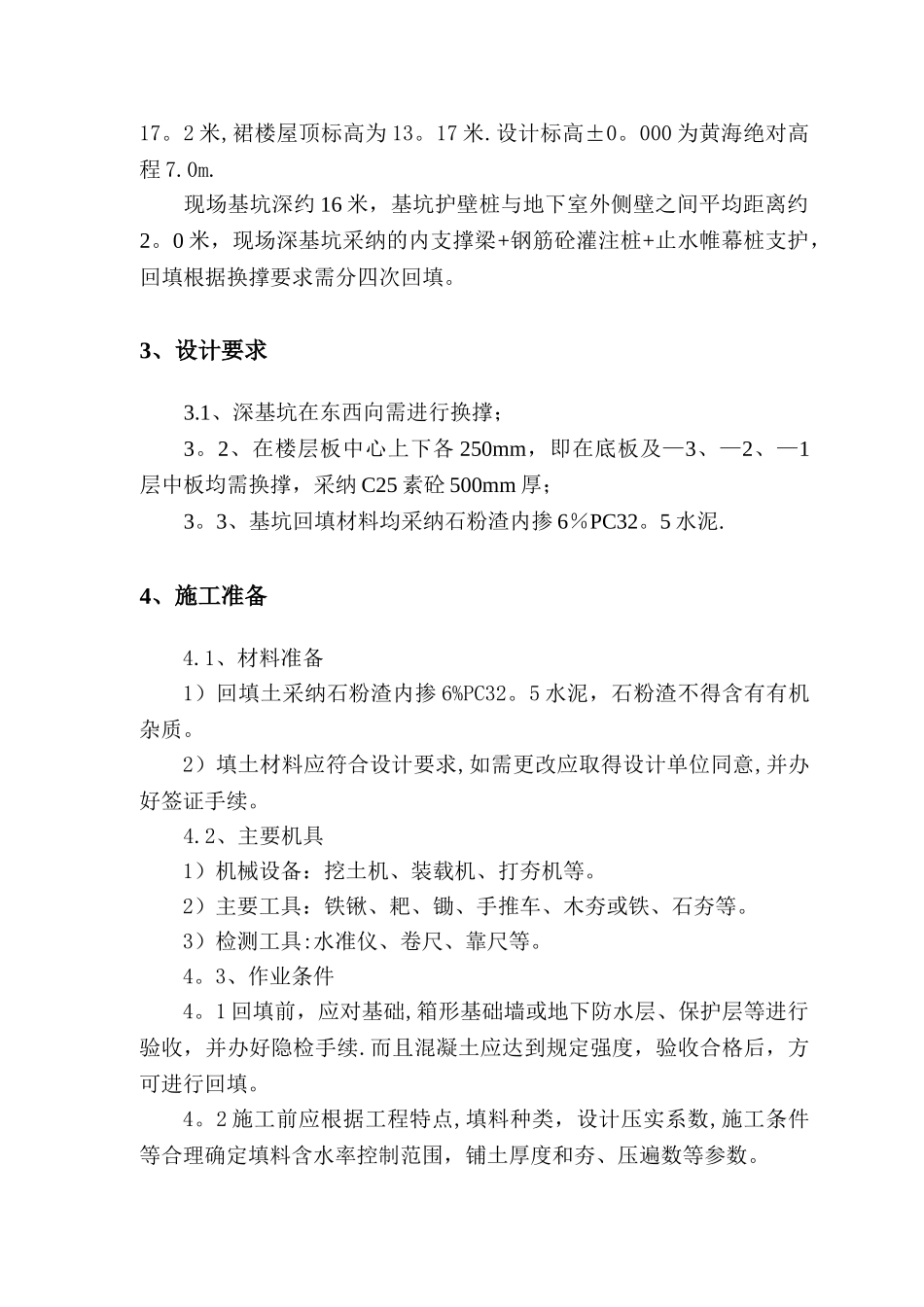

170 米(室外自然地坪建筑主屋面),计入出屋面结构时,总高度 199m,地下室埋深17
2 米,裙楼屋顶标高为 13
设计标高±0
000 为黄海绝对高程 7
现场基坑深约 16 米,基坑护壁桩与地下室外侧壁之间平均距离约2
0 米,现场深基坑采纳的内支撑梁+钢筋砼灌注桩+止水帷幕桩支护,回填根据换撑要求需分四次回填

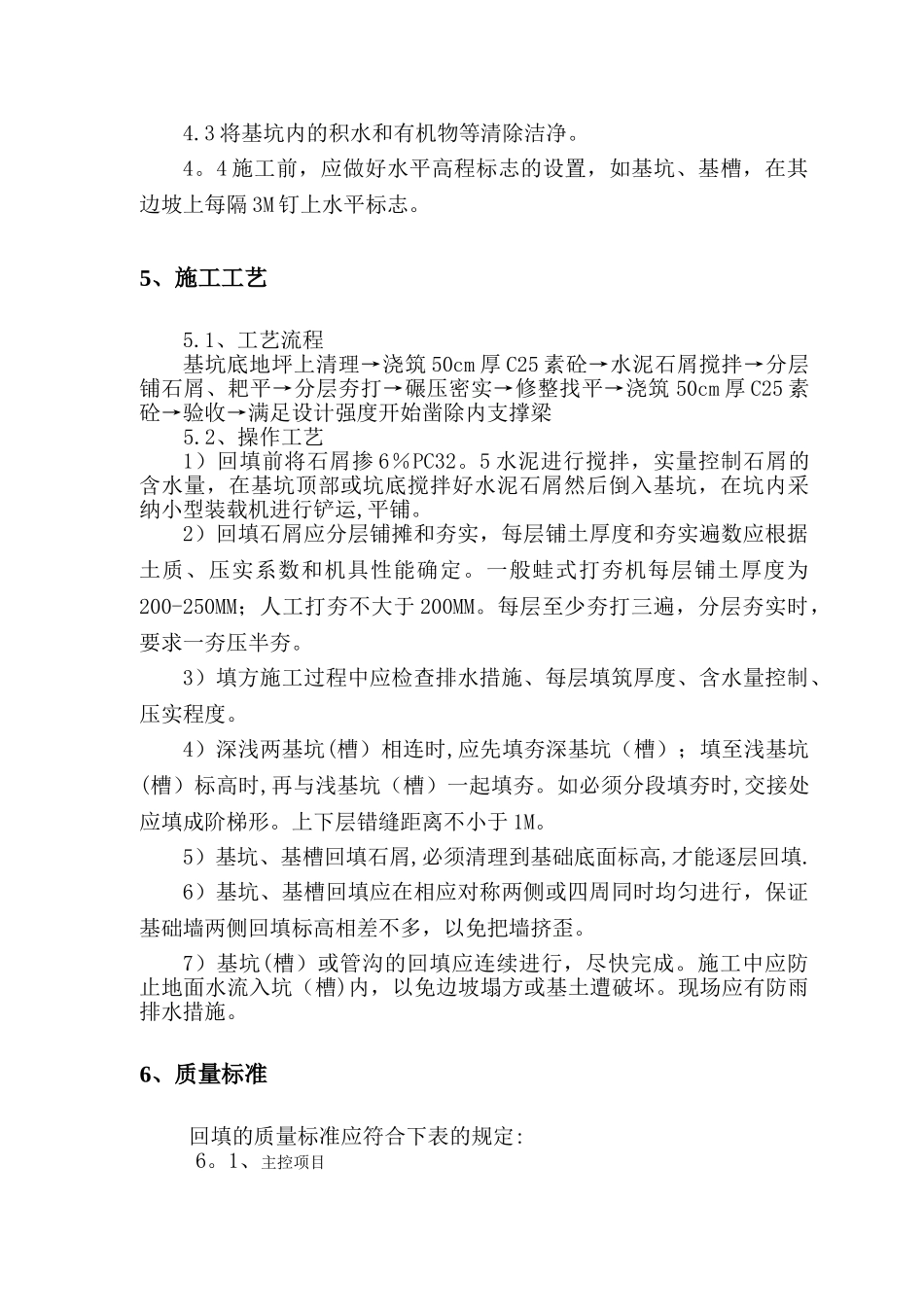

3、设计要求3
1、深基坑在东西向需进行换撑;3
2、在楼层板中心上下各 250mm,即在底板及—3、—2、—1层中板均需换撑,采纳 C25 素砼 500mm 厚;3
3、基坑回填材料均采纳石粉
