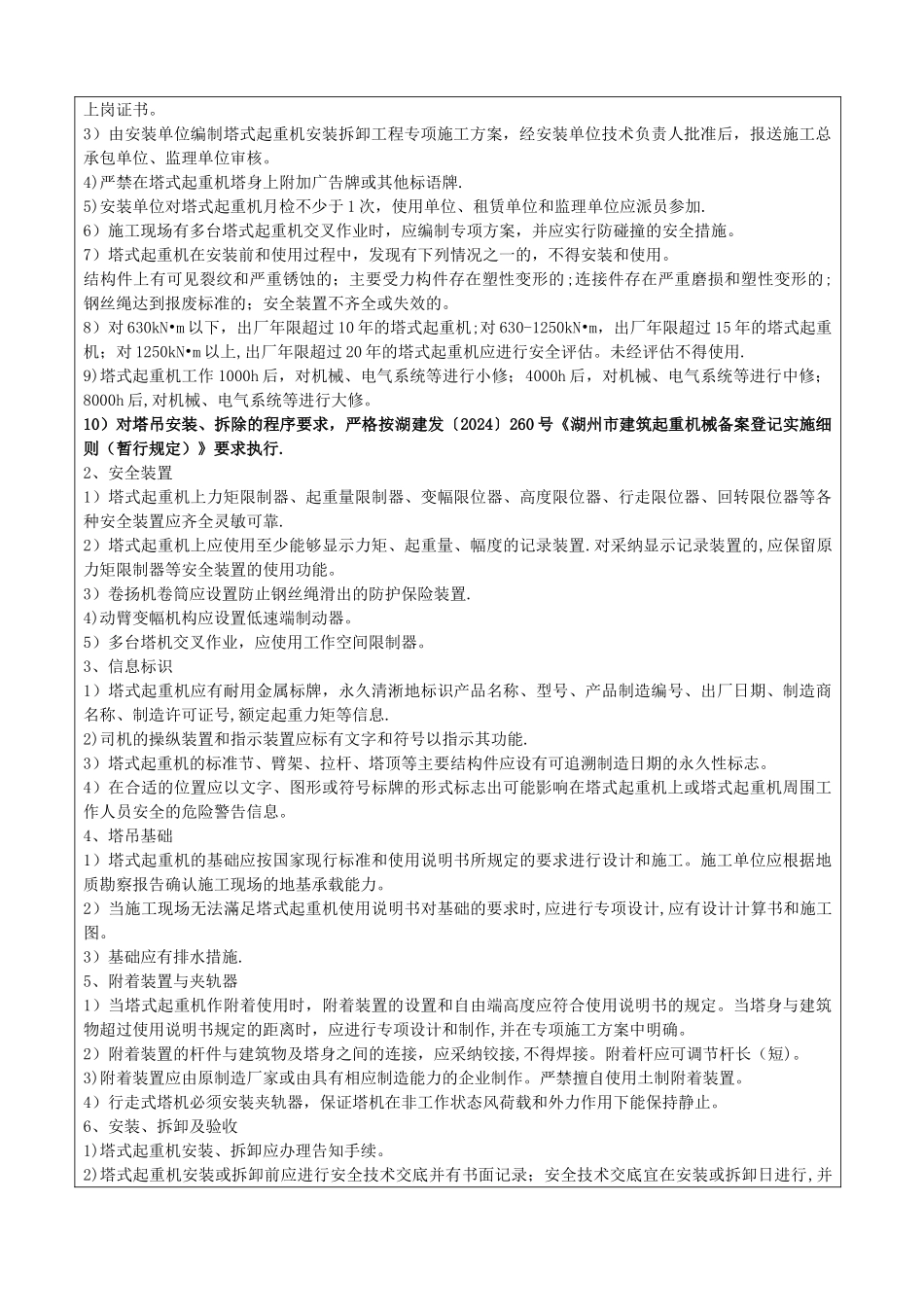

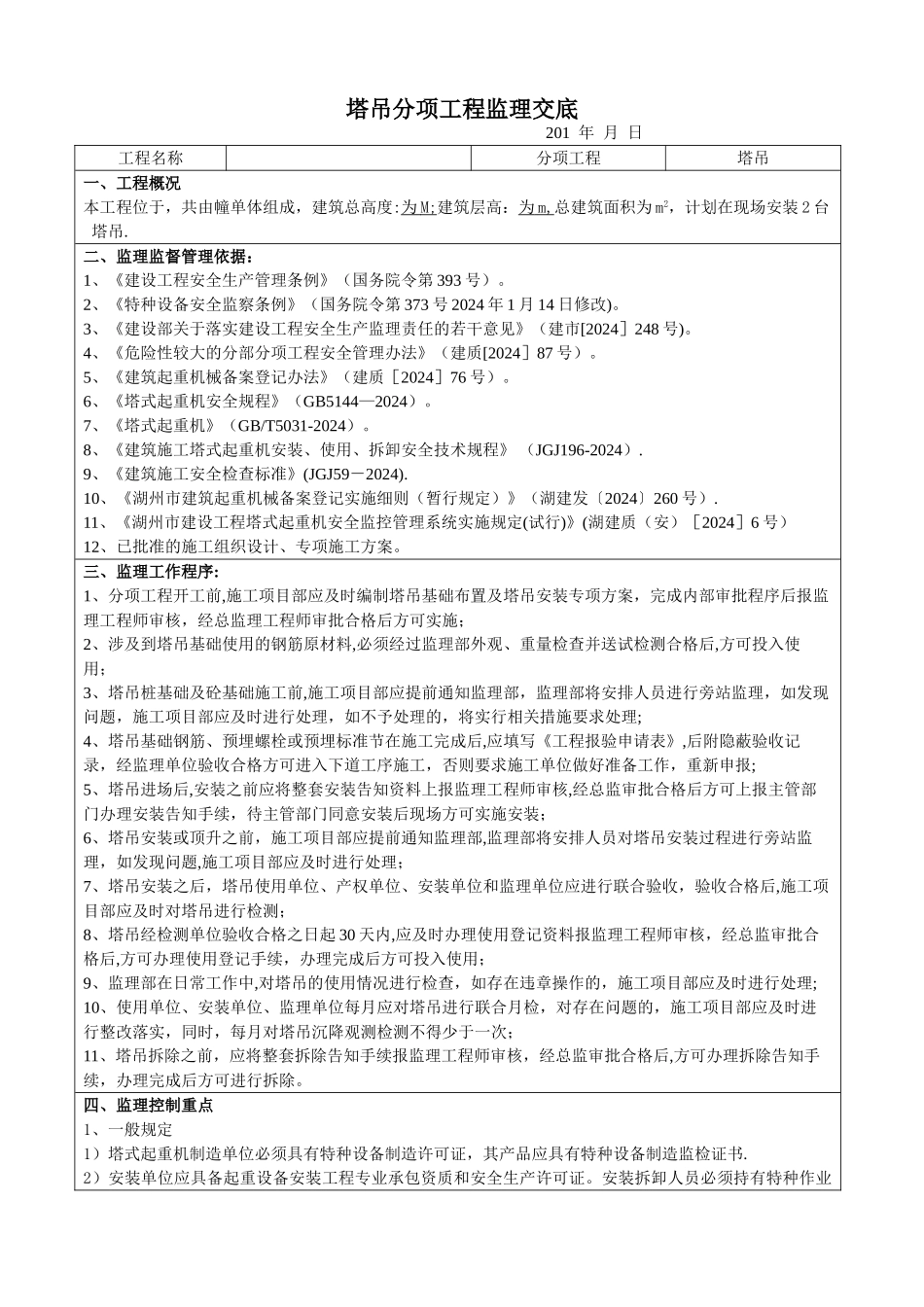

塔吊分项工程监理交底 201 年 月 日工程名称分项工程塔吊一、工程概况本工程位于,共由幢单体组成,建筑总高度:为 M; 建筑层高:为 m, 总建筑面积为 m2,计划在现场安装 2 台塔吊.二、监理监督管理依据:1、《建设工程安全生产管理条例》(国务院令第 393 号)。2、《特种设备安全监察条例》(国务院令第 373 号 2024 年 1 月 14 日修改)。3、《建设部关于落实建设工程安全生产监理责任的若干意见》(建市[2024]248 号)。4、《危险性较大的分部分项工程安全管理办法》(建质[2024]87 号)。5、《建筑起重机械备案登记办法》(建质[2024]76 号)。6、《塔式起重机安全规程》(GB5144—2024)。7、《塔式起重机》(GB/T5031-2024)。8、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》 (JGJ196-2024).9、《建筑施工安全检查标准》(JGJ59-2024).10、《湖州市建筑起重机械备案登记实施细则(暂行规定)》(湖建发〔2024〕260 号).11、《湖州市建设工程塔式起重机安全监控管理系统实施规定(试行)》(湖建质(安)[2024]6 号)12、已批准的施工组织设计、专项施工方案。三、监理工作程序:1、分项工程开工前,施工项目部应及时编制塔吊基础布置及塔吊安装专项方案,完成内部审批程序后报监理工程师审核,经总监理工程师审批合格后方可实施;2、涉及到塔吊基础使用的钢筋原材料,必须经过监理部外观、重量检查并送试检测合格后,方可投入使用;3、塔吊桩基础及砼基础施工前,施工项目部应提前通知监理部,监理部将安排人员进行旁站监理,如发现问题,施工项目部应及时进行处理,如不予处理的,将实行相关措施要求处理;4、塔吊基础钢筋、预埋螺栓或预埋标准节在施工完成后,应填写《工程报验申请表》,后附隐蔽验收记录,经监理单位验收合格方可进入下道工序施工,否则要求施工单位做好准备工作,重新申报;5、塔吊进场后,安装之前应将整套安装告知资料上报监理工程师审核,经总监审批合格后方可上报主管部门办理安装告知手续,待主管部门同意安装后现场方可实施安装;6、塔吊安装或顶升之前,施工项目部应提前通知监理部,监理部将安排人员对塔吊安装过程进行旁站监理,如发现问题,施工项目部应及时进行处理;7、塔吊安装之后,塔吊使用单位、产权单位、安装单位和监理单位应进行联合验收,验收合格后,施工项目部应及时对塔吊进行检测;8、塔吊经检测单位验收合格之日起 30 天内,应及时办理使用登记资料报监理工程师审核...
