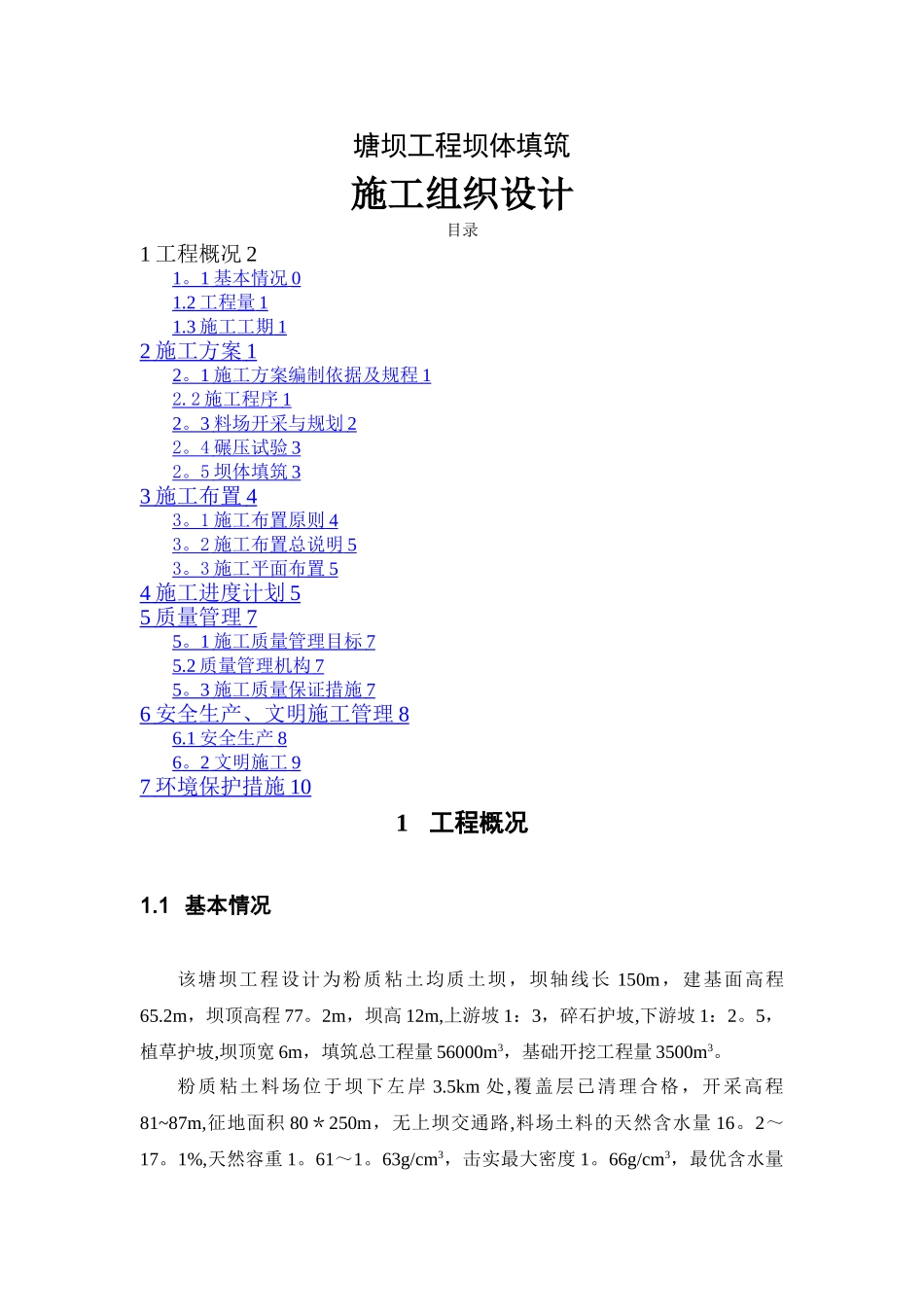

塘坝工程坝体填筑施工组织设计目录1 工程概况 21
1 基本情况 0 1
2 工程量 1 1
3 施工工期 1 2 施工方案 1 2
1 施工方案编制依据及规程 1 2
2 施工程序 1 2
3 料场开采与规划 2 2
4 碾压试验 3 2
5 坝体填筑 3 3 施工布置 4 3
1 施工布置原则 4 3
2 施工布置总说明 5 3
3 施工平面布置 5 4 施工进度计划 5 5 质量管理 7 5
1 施工质量管理目标 7 5
2 质量管理机构 7 5
3 施工质量保证措施 7 6 安全生产、文明施工管理 8 6
1 安全生产 8 6
2 文明施工 9 7 环境保护措施 10 1工程概况1
1 基本情况该塘坝工程设计为粉质粘土均质土坝,坝轴线长 150m,建基面高程65
2m,坝顶高程 77
2m,坝高 12m,上游坡 1:3,碎石护坡,下游坡 1:2
5,植草护坡,坝顶宽 6m,填筑总工程量 56000m3,基础开挖工程量 3500m3

粉质粘土料场位于坝下左岸 3
5km 处,覆盖层已清理合格,开采高程81~87m,征地面积 80*250m,无上坝交通路,料场土料的天然含水量 16
1%,天然容重 1
63g/cm3,击实最大密度 1
66g/cm3,最优含水量16
沿运输路布设轴线方向无障碍物,无断沟,最大自然坡度为 13%
料场不受汛期影响

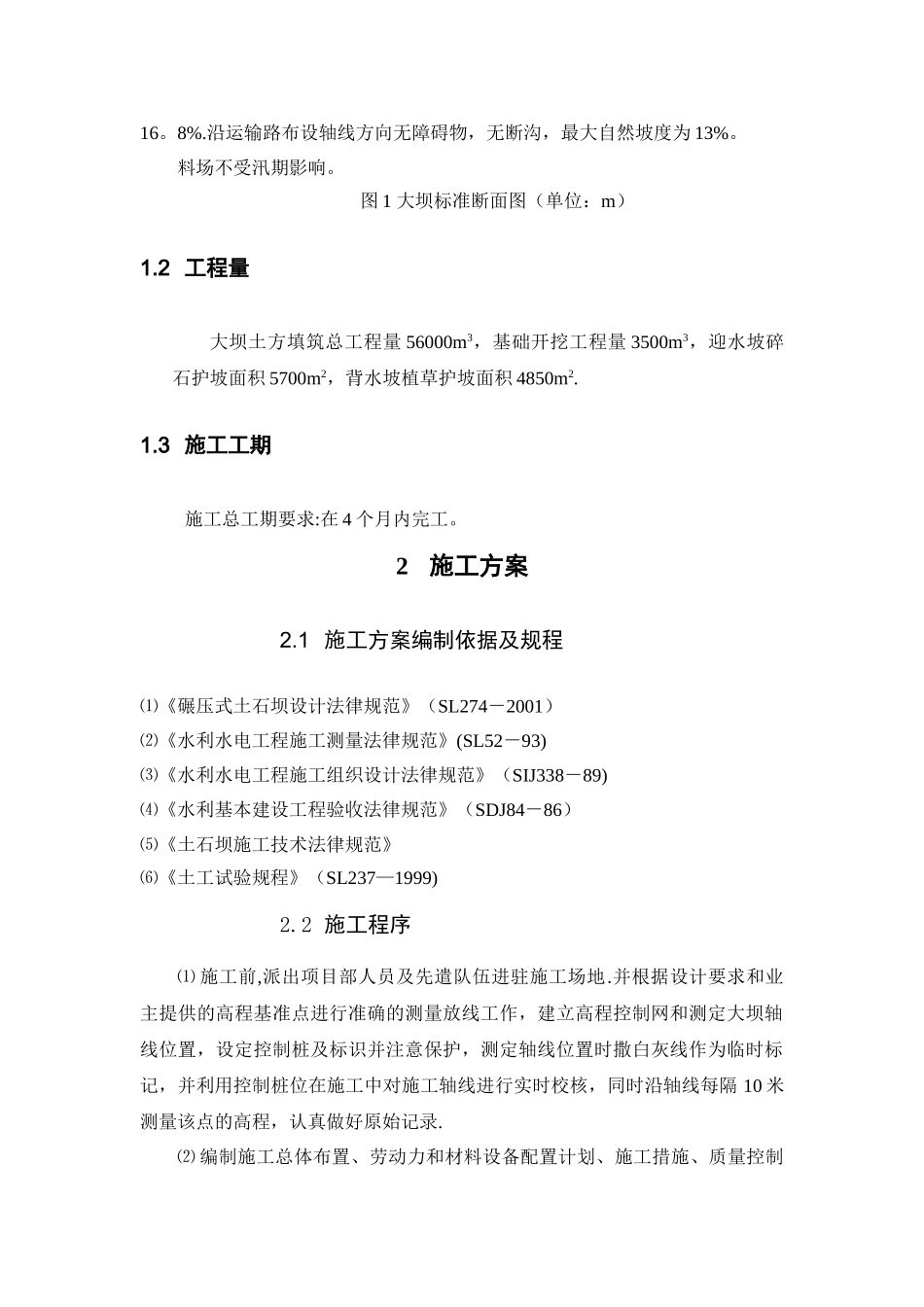

图 1 大坝标准断面图(单位:m)1
2 工程量大坝土方填筑总工程量 56000m3,基础开挖工程量 3500m3,迎水坡碎石护坡面积 5700m2,背水坡植草护坡面积 4850m2
3 施工工期施工总工期要求:在 4 个月内完工
2施工方案2
1 施工方案编制依据及规程⑴《碾压式土石坝设计法律规范》(SL274-2001)⑵《水利水电工程施工测量法律规范
