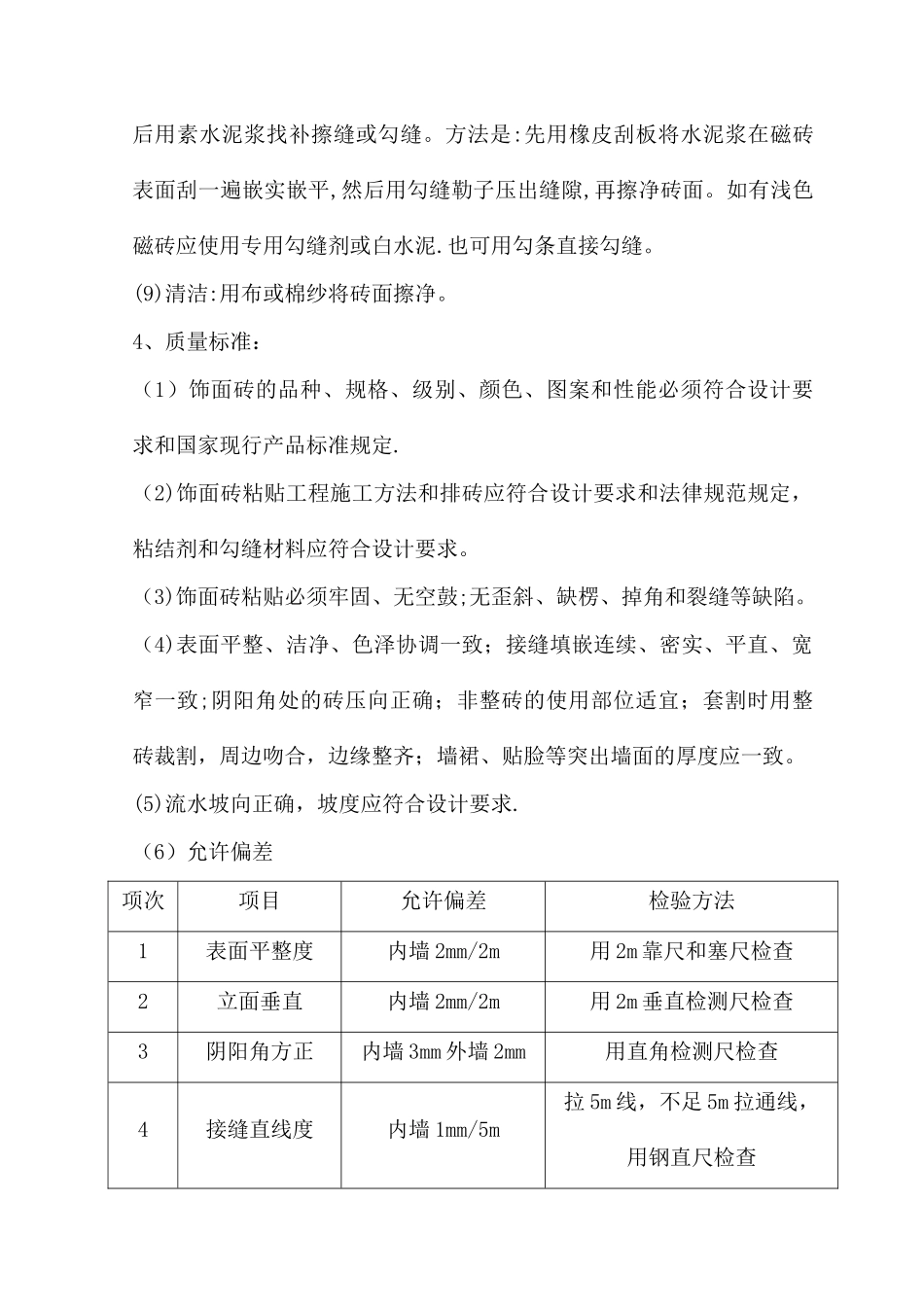

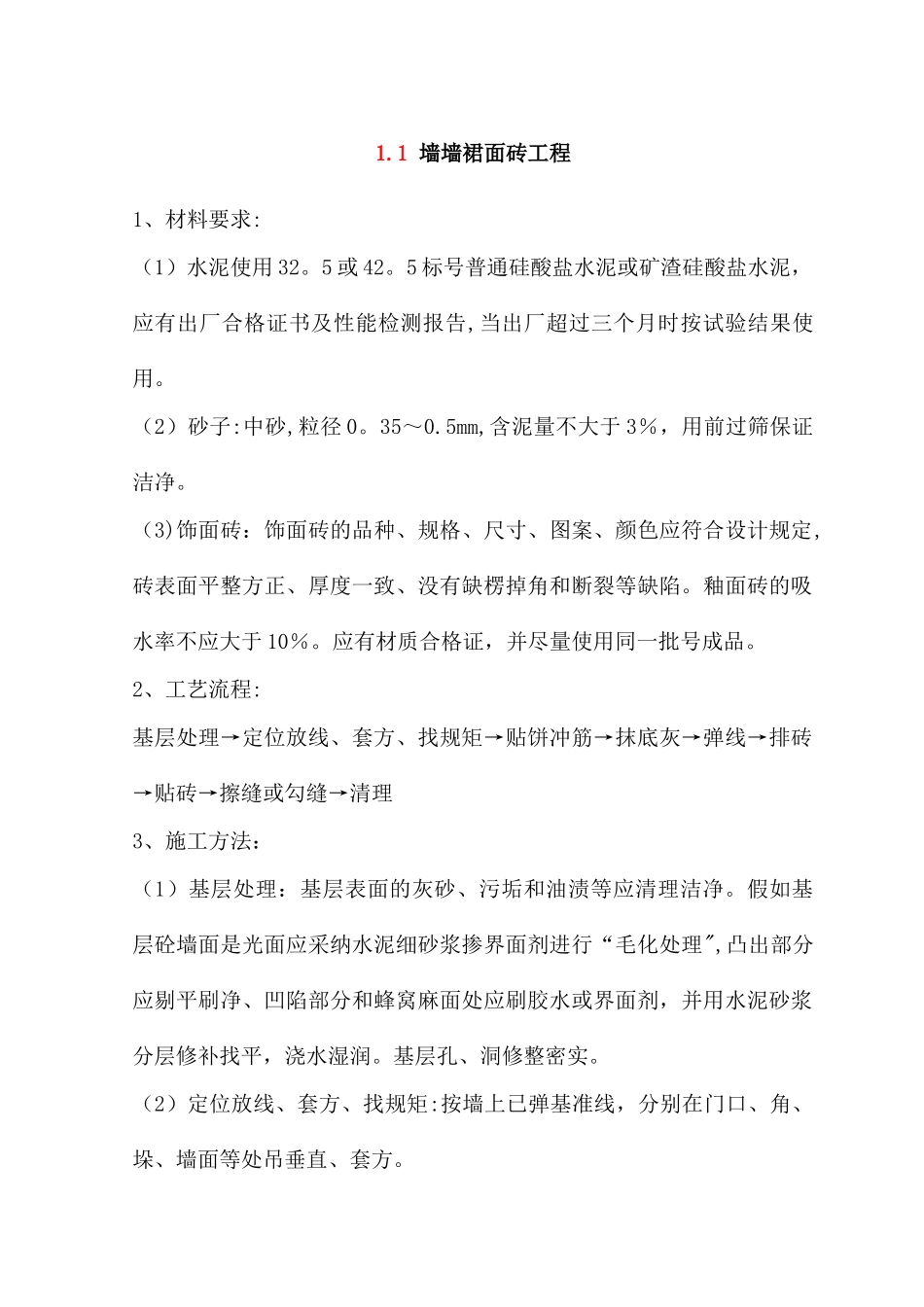

1 墙墙裙面砖工程1、材料要求:(1)水泥使用 32
5 或 42
5 标号普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证书及性能检测报告,当出厂超过三个月时按试验结果使用
(2)砂子:中砂,粒径 0
5mm,含泥量不大于 3%,用前过筛保证洁净
(3)饰面砖:饰面砖的品种、规格、尺寸、图案、颜色应符合设计规定,砖表面平整方正、厚度一致、没有缺楞掉角和断裂等缺陷
釉面砖的吸水率不应大于 10%
应有材质合格证,并尽量使用同一批号成品

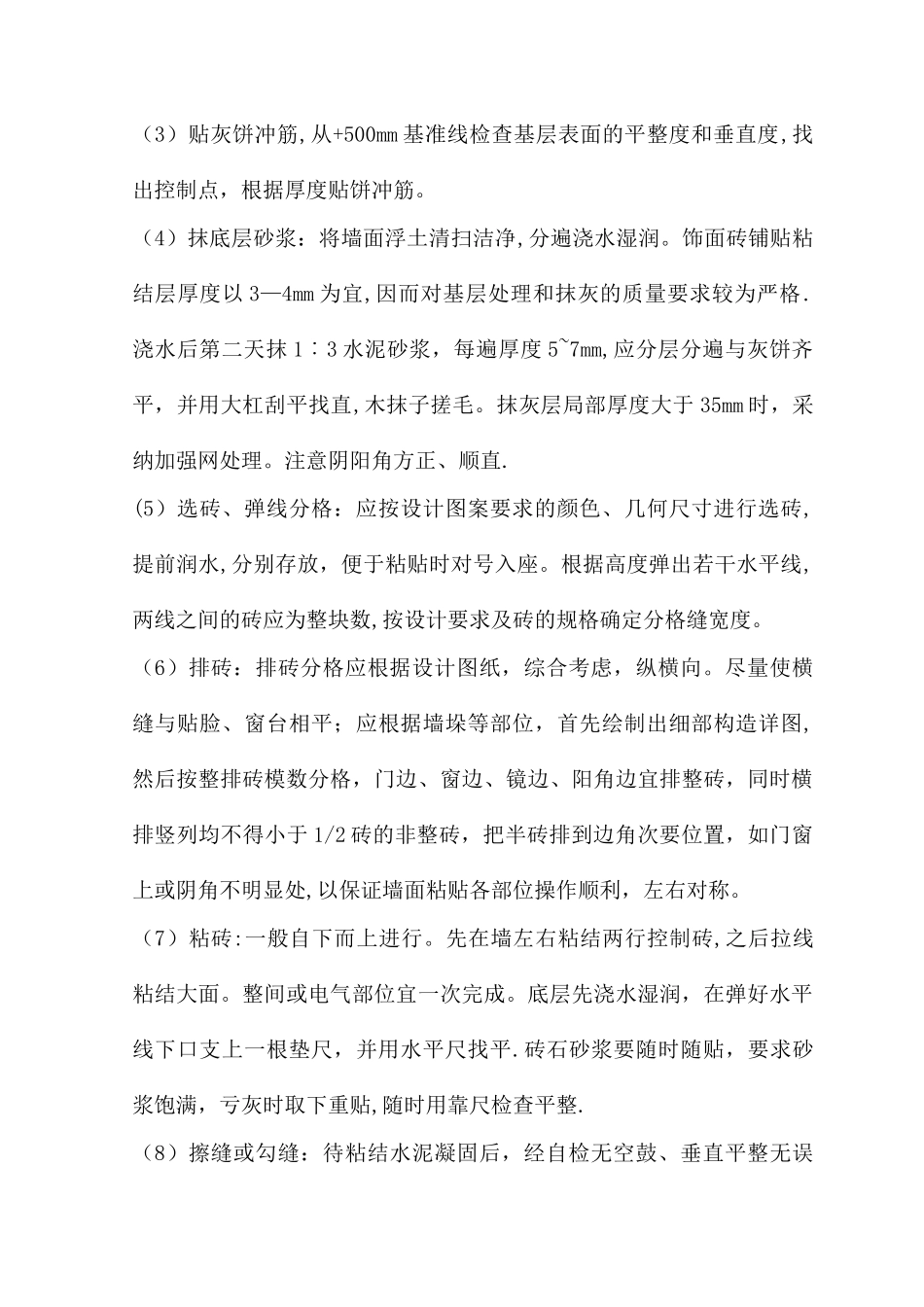

2、工艺流程:基层处理→定位放线、套方、找规矩→贴饼冲筋→抹底灰→弹线→排砖→贴砖→擦缝或勾缝→清理3、施工方法:(1)基层处理:基层表面的灰砂、污垢和油渍等应清理洁净
假如基层砼墙面是光面应采纳水泥细砂浆掺界面剂进行“毛化处理",凸出部分应剔平刷净、凹陷部分和蜂窝麻面处应刷胶水或界面剂,并用水泥砂浆分层修补找平,浇水湿润
基层孔、洞修整密实
(2)定位放线、套方、找规矩:按墙上已弹基准线,分别在门口、角、垛、墙面等处吊垂直、套方
(3)贴灰饼冲筋,从+500mm 基准线检查基层表面的平整度和垂直度,找出控制点,根据厚度贴饼冲筋
(4)抹底层砂浆:将墙面浮土清扫洁净,分遍浇水湿润
饰面砖铺贴粘结层厚度以 3—4mm 为宜,因而对基层处理和抹灰的质量要求较为严格
浇水后第二天抹 1︰3 水泥砂浆,每遍厚度 5~7mm,应分层分遍与灰饼齐平,并用大杠刮平找直,木抹子搓毛
抹灰层局部厚度大于 35mm 时,采纳加强网处理
注意阴阳角方正、顺直
(5)选砖、弹线分格:应按设计图案要求的颜色、几何尺寸进行选砖,提前润水,分别存放,便于粘贴时对号入座
根据高度弹出若干水平线,两线之间的砖应为整块数,按设计要求及砖的规格确定分格缝宽度
(6)排砖:排砖分格应根据设计图纸,综合考虑,纵横向
尽量使横缝与贴脸、窗台相平;应根据墙垛等部位,首先绘制出
