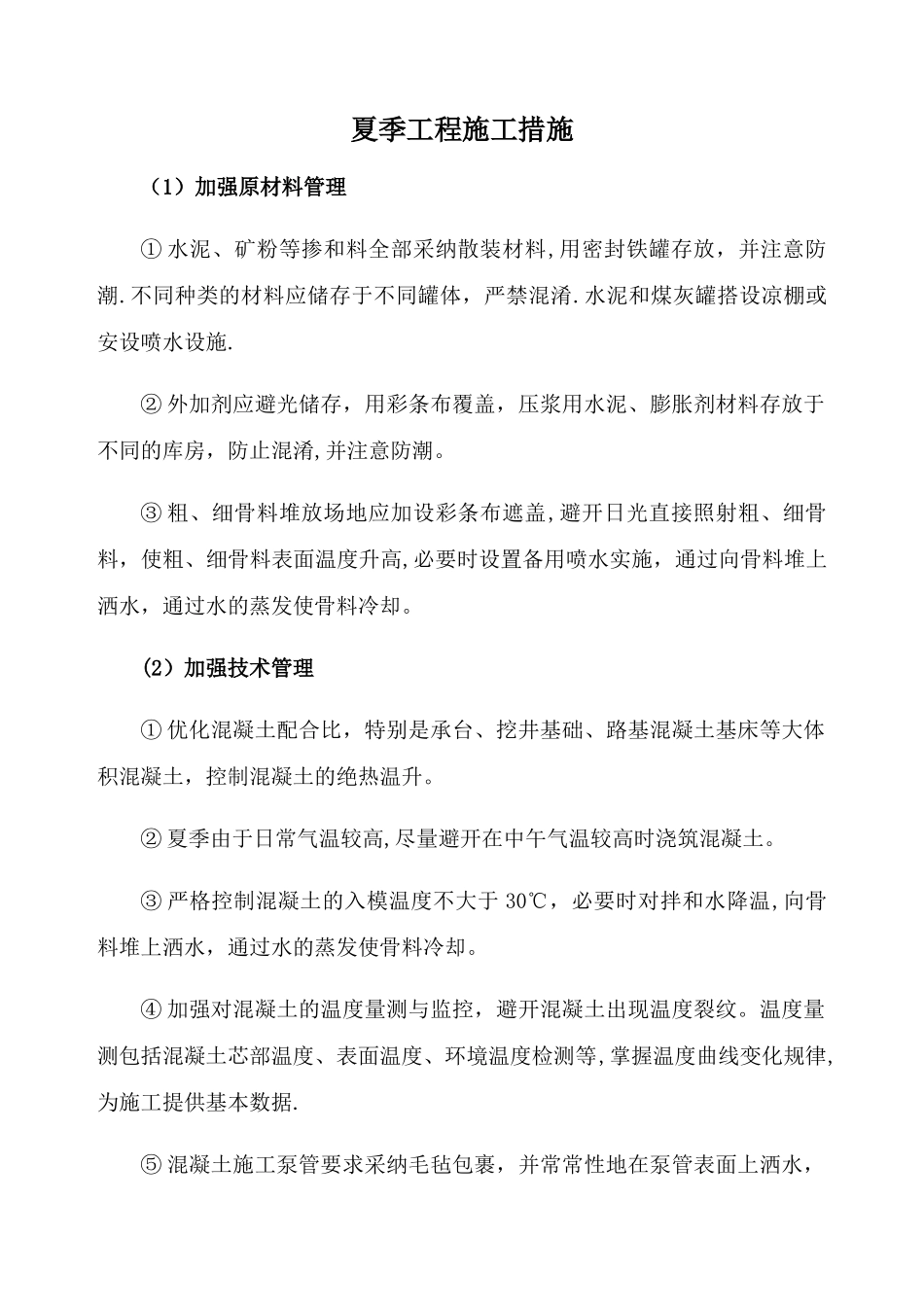

夏季工程施工措施(1)加强原材料管理① 水泥、矿粉等掺和料全部采纳散装材料,用密封铁罐存放,并注意防潮
不同种类的材料应储存于不同罐体,严禁混淆
水泥和煤灰罐搭设凉棚或安设喷水设施
② 外加剂应避光储存,用彩条布覆盖,压浆用水泥、膨胀剂材料存放于不同的库房,防止混淆,并注意防潮
③ 粗、细骨料堆放场地应加设彩条布遮盖,避开日光直接照射粗、细骨料,使粗、细骨料表面温度升高,必要时设置备用喷水实施,通过向骨料堆上洒水,通过水的蒸发使骨料冷却
(2)加强技术管理① 优化混凝土配合比,特别是承台、挖井基础、路基混凝土基床等大体积混凝土,控制混凝土的绝热温升
② 夏季由于日常气温较高,尽量避开在中午气温较高时浇筑混凝土
③ 严格控制混凝土的入模温度不大于 30℃,必要时对拌和水降温,向骨料堆上洒水,通过水的蒸发使骨料冷却
④ 加强对混凝土的温度量测与监控,避开混凝土出现温度裂纹
温度量测包括混凝土芯部温度、表面温度、环境温度检测等,掌握温度曲线变化规律,为施工提供基本数据
⑤ 混凝土施工泵管要求采纳毛毡包裹,并常常性地在泵管表面上洒水,避开混凝土塌落度的损失与堵管现象的发生
混凝土运输设备的运输能力要适应混凝土的凝聚速度和浇注速度的需要,保证浇注过程连续进行

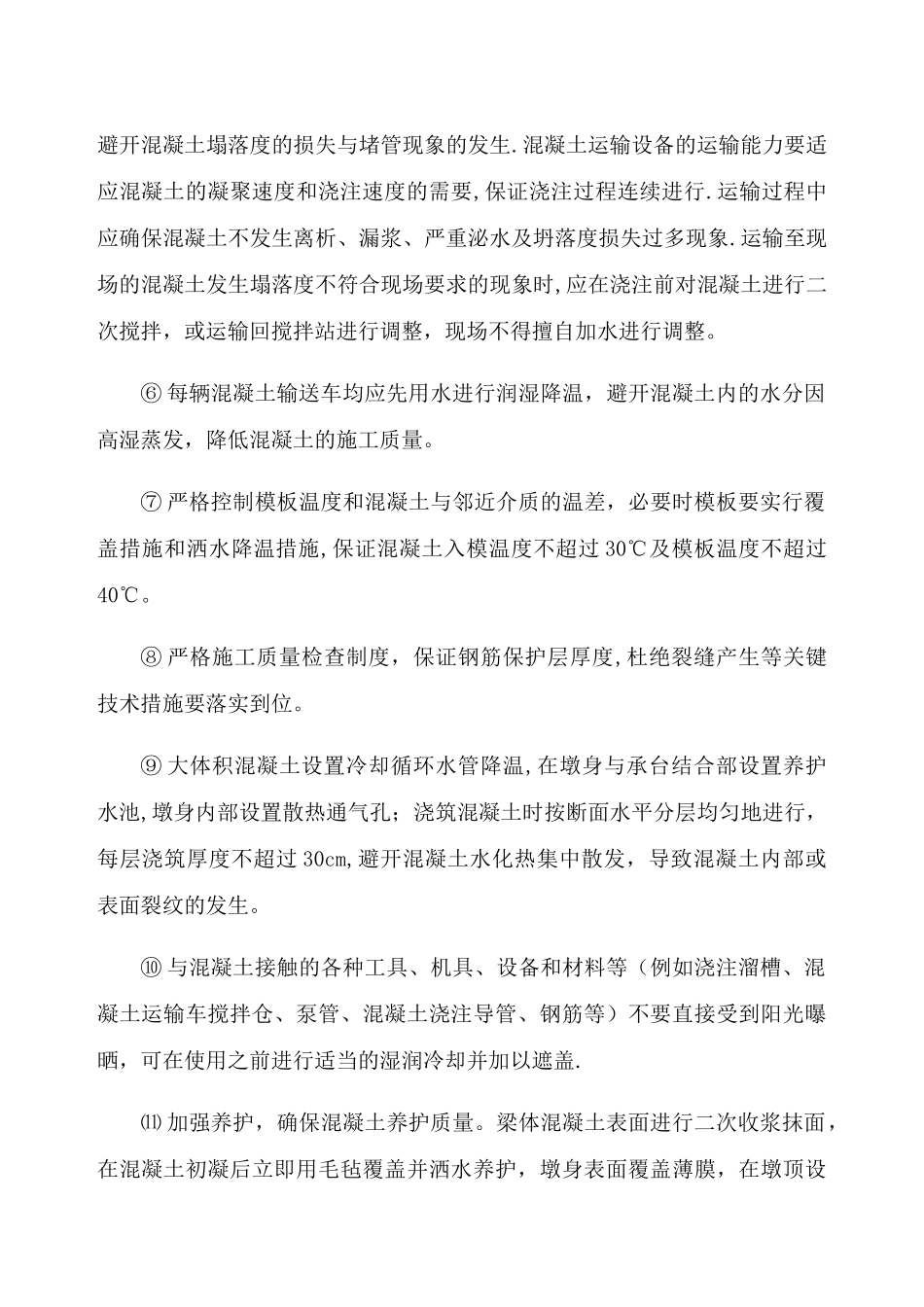

运输过程中应确保混凝土不发生离析、漏浆、严重泌水及坍落度损失过多现象
运输至现场的混凝土发生塌落度不符合现场要求的现象时,应在浇注前对混凝土进行二次搅拌,或运输回搅拌站进行调整,现场不得擅自加水进行调整
⑥ 每辆混凝土输送车均应先用水进行润湿降温,避开混凝土内的水分因高湿蒸发,降低混凝土的施工质量
⑦ 严格控制模板温度和混凝土与邻近介质的温差,必要时模板要实行覆盖措施和洒水降温措施,保证混凝土入模温度不超过 30℃及模板温度不超过40℃
⑧ 严格施工质量检查制度,保证钢筋保护层厚度,杜绝裂缝产生等关键技术措施要落实到位
