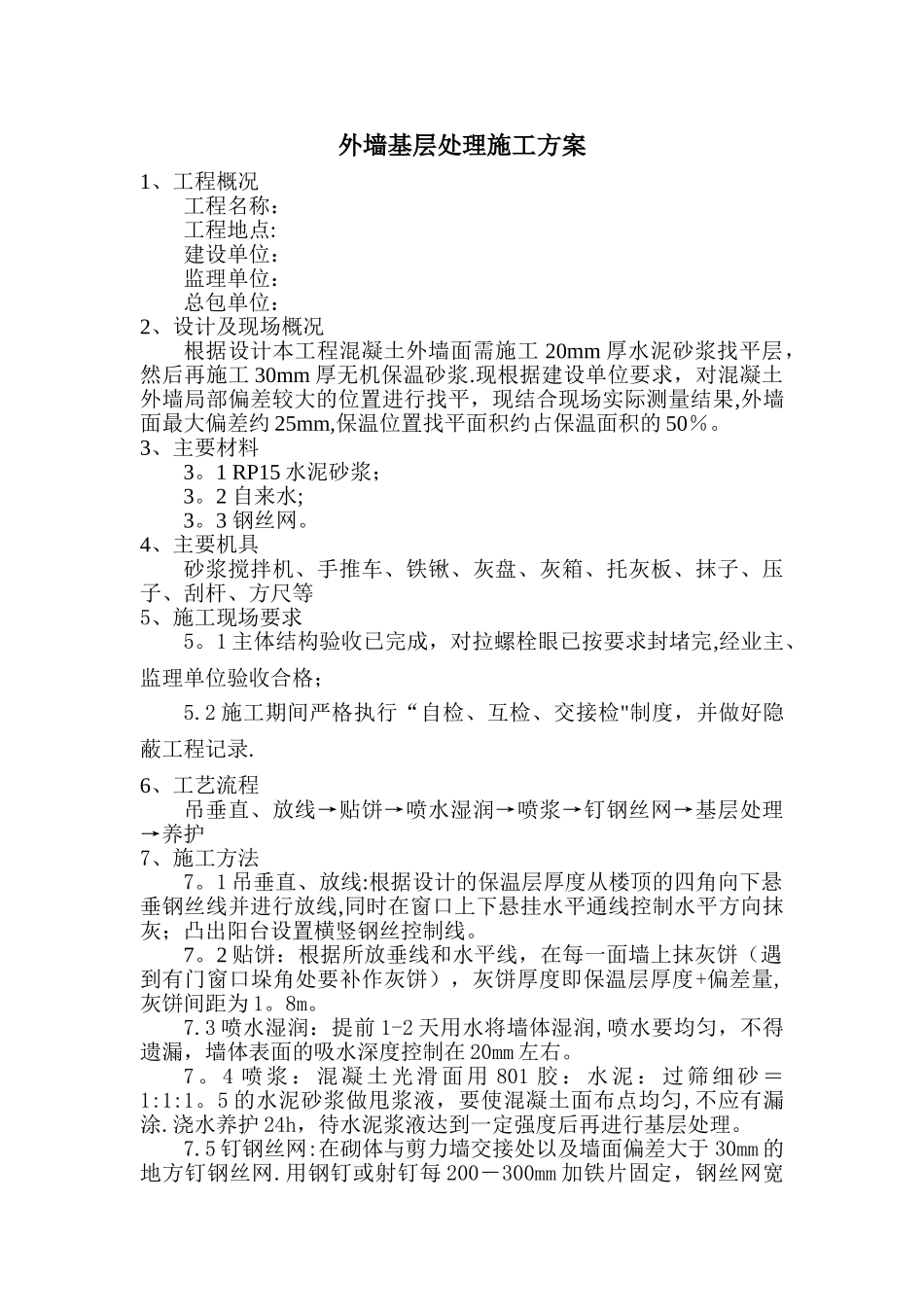

外墙基层处理施工方案1、工程概况工程名称:工程地点:建设单位:监理单位:总包单位:2、设计及现场概况根据设计本工程混凝土外墙面需施工 20mm 厚水泥砂浆找平层,然后再施工 30mm 厚无机保温砂浆
现根据建设单位要求,对混凝土外墙局部偏差较大的位置进行找平,现结合现场实际测量结果,外墙面最大偏差约 25mm,保温位置找平面积约占保温面积的 50%
3、主要材料3
1 RP15 水泥砂浆;3
2 自来水;3
4、主要机具砂浆搅拌机、手推车、铁锹、灰盘、灰箱、托灰板、抹子、压子、刮杆、方尺等5、施工现场要求5
1 主体结构验收已完成,对拉螺栓眼已按要求封堵完,经业主、监理单位验收合格;5
2 施工期间严格执行“自检、互检、交接检"制度,并做好隐蔽工程记录
6、工艺流程吊垂直、放线→贴饼→喷水湿润→喷浆→钉钢丝网→基层处理→养护7、施工方法7
1 吊垂直、放线:根据设计的保温层厚度从楼顶的四角向下悬垂钢丝线并进行放线,同时在窗口上下悬挂水平通线控制水平方向抹灰;凸出阳台设置横竖钢丝控制线
2 贴饼:根据所放垂线和水平线,在每一面墙上抹灰饼(遇到有门窗口垛角处要补作灰饼),灰饼厚度即保温层厚度+偏差量,灰饼间距为 1
3 喷水湿润:提前 1-2 天用水将墙体湿润,喷水要均匀,不得遗漏,墙体表面的吸水深度控制在 20mm 左右
4 喷 浆 : 混 凝 土 光 滑 面 用 801 胶 : 水 泥 : 过 筛 细 砂 =1:1:1
5 的水泥砂浆做甩浆液,要使混凝土面布点均匀,不应有漏涂
浇水养护 24h,待水泥浆液达到一定强度后再进行基层处理
5 钉钢丝网:在砌体与剪力墙交接处以及墙面偏差大于 30mm 的地方钉钢丝网

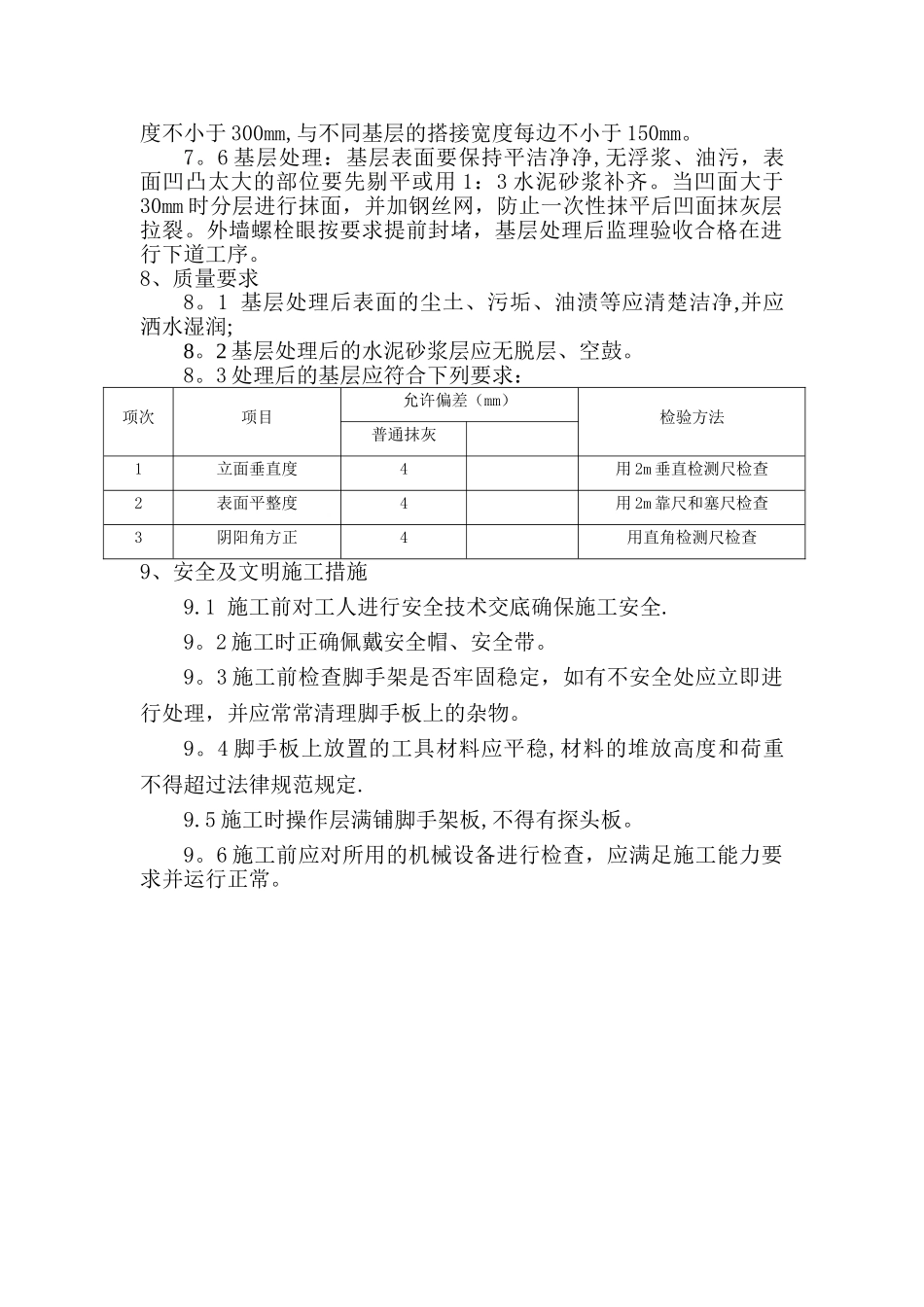

用钢钉或射钉每 200-300mm 加铁片固定,钢丝网宽度不小于 300mm,与不同基层的搭接宽度每边不小于 150mm
