外网给排水管道施工方案

外网给排水管道施工方案_第1页
1/7
外网给排水管道施工方案_第2页
2/7
外网给排水管道施工方案_第3页
3/7

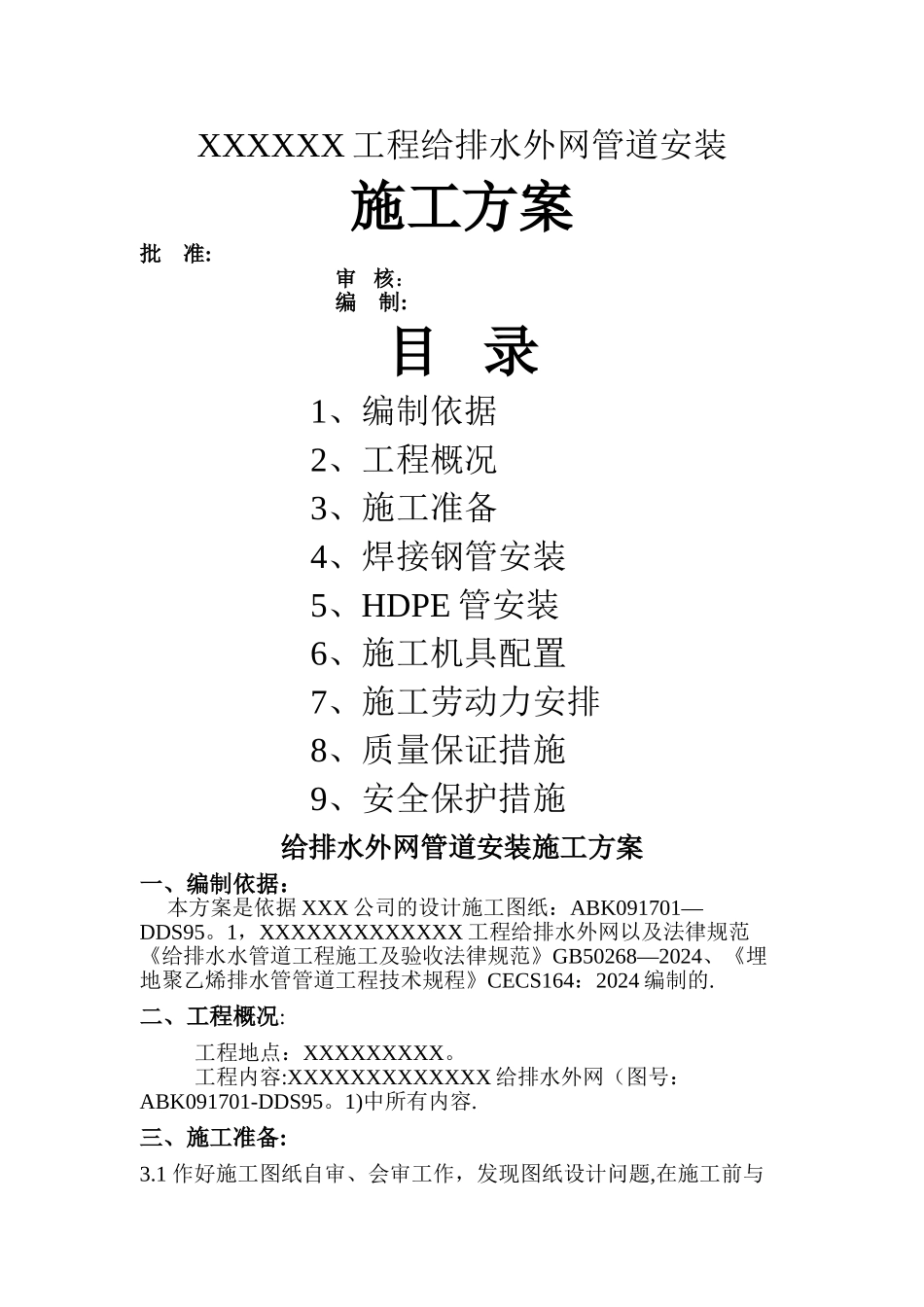

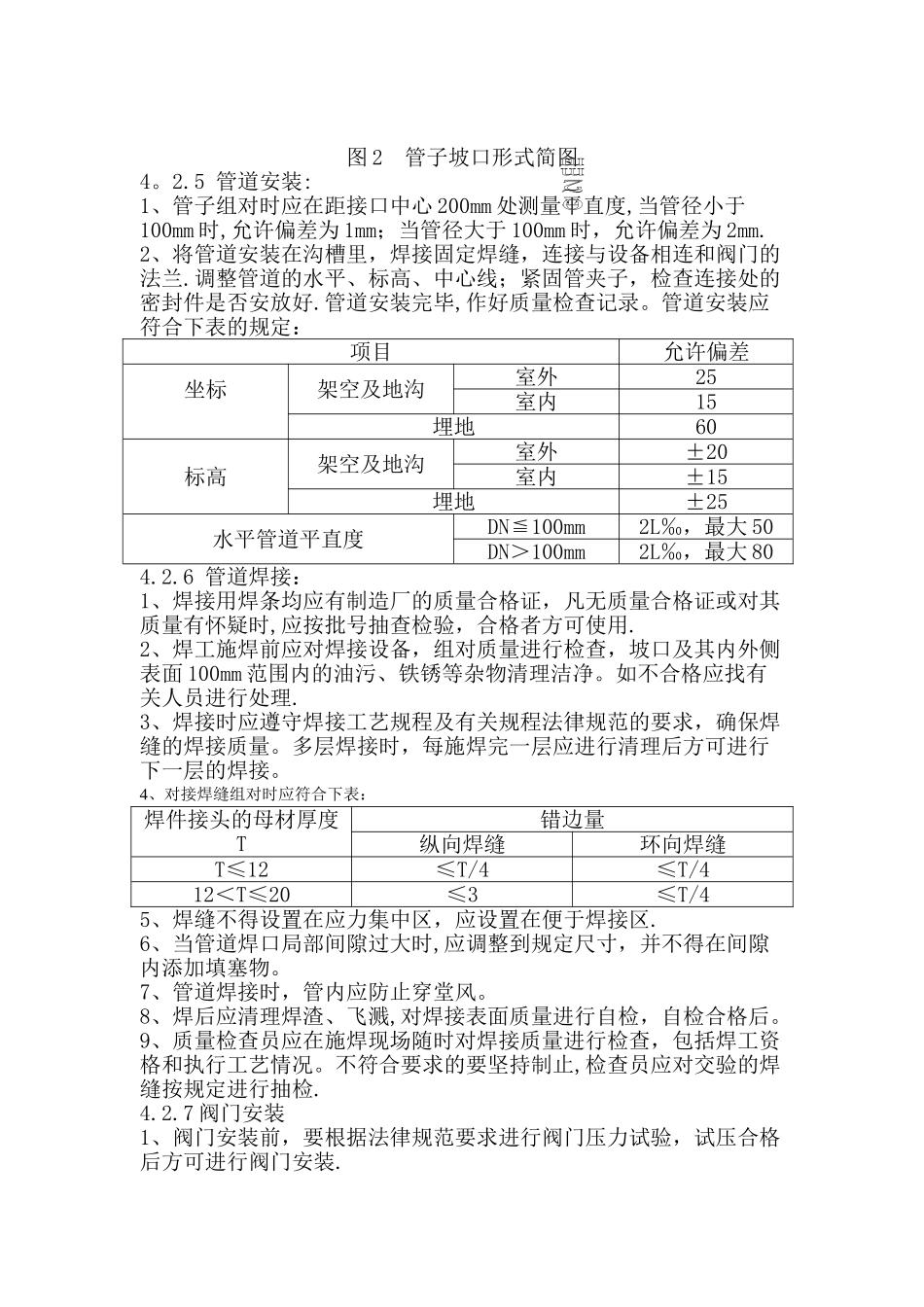

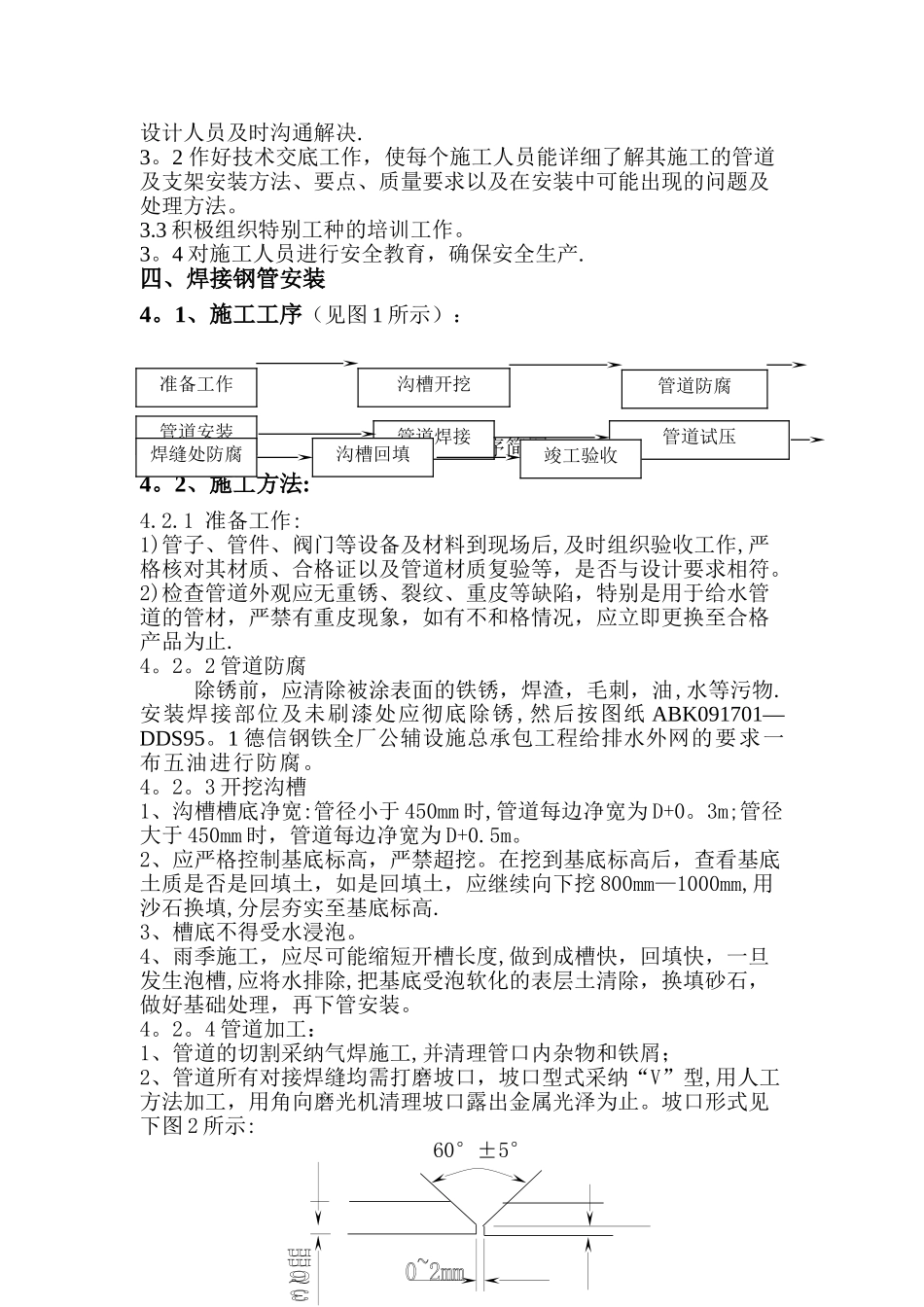

XXXXXX 工程给排水外网管道安装施工方案批 准:审 核:编 制:目 录1、编制依据2、工程概况3、施工准备4、焊接钢管安装5、HDPE 管安装6、施工机具配置7、施工劳动力安排8、质量保证措施9、安全保护措施给排水外网管道安装施工方案一、编制依据: 本方案是依据 XXX 公司的设计施工图纸:ABK091701—DDS95。1,XXXXXXXXXXXXX 工程给排水外网以及法律规范《给排水水管道工程施工及验收法律规范》GB50268—2024、《埋地聚乙烯排水管管道工程技术规程》CECS164:2024 编制的.二、工程概况:工程地点:XXXXXXXXX。工程内容:XXXXXXXXXXXXX 给排水外网(图号:ABK091701-DDS95。1)中所有内容.三、施工准备:3.1 作好施工图纸自审、会审工作,发现图纸设计问题,在施工前与设计人员及时沟通解决.3。2 作好技术交底工作,使每个施工人员能详细了解其施工的管道及支架安装方法、要点、质量要求以及在安装中可能出现的问题及处理方法。3.3 积极组织特别工种的培训工作。3。4 对施工人员进行安全教育,确保安全生产.四、焊接钢管安装4。1、施工工序(见图 1 所示):图 1 施工工序简图4。2、施工方法:4.2.1 准备工作:1)管子、管件、阀门等设备及材料到现场后,及时组织验收工作,严格核对其材质、合格证以及管道材质复验等,是否与设计要求相符。2)检查管道外观应无重锈、裂纹、重皮等缺陷,特别是用于给水管道的管材,严禁有重皮现象,如有不和格情况,应立即更换至合格产品为止.4。2。2 管道防腐除锈前,应清除被涂表面的铁锈,焊渣,毛刺,油,水等污物.安装焊接部位及未刷漆处应彻底除锈,然后按图纸 ABK091701—DDS95。1 德信钢铁全厂公辅设施总承包工程给排水外网的要求一布五油进行防腐。4。2。3 开挖沟槽1、沟槽槽底净宽:管径小于 450mm 时,管道每边净宽为 D+0。3m;管径大于 450mm 时,管道每边净宽为 D+0.5m。2、应严格控制基底标高,严禁超挖。在挖到基底标高后,查看基底土质是否是回填土,如是回填土,应继续向下挖 800mm—1000mm,用沙石换填,分层夯实至基底标高.3、槽底不得受水浸泡。4、雨季施工,应尽可能缩短开槽长度,做到成槽快,回填快,一旦发生泡槽,应将水排除,把基底受泡软化的表层土清除,换填砂石,做好基础处理,再下管安装。4。2。4 管道加工:1、管道的切割采纳气焊施工,并清理管口内杂物和铁屑; 2、管道所有对接焊缝均需打磨坡口,坡口型式采纳“V”型,用人工方法加工,用角向磨光机清理坡口露出金属光泽...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外网给排水管道施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
