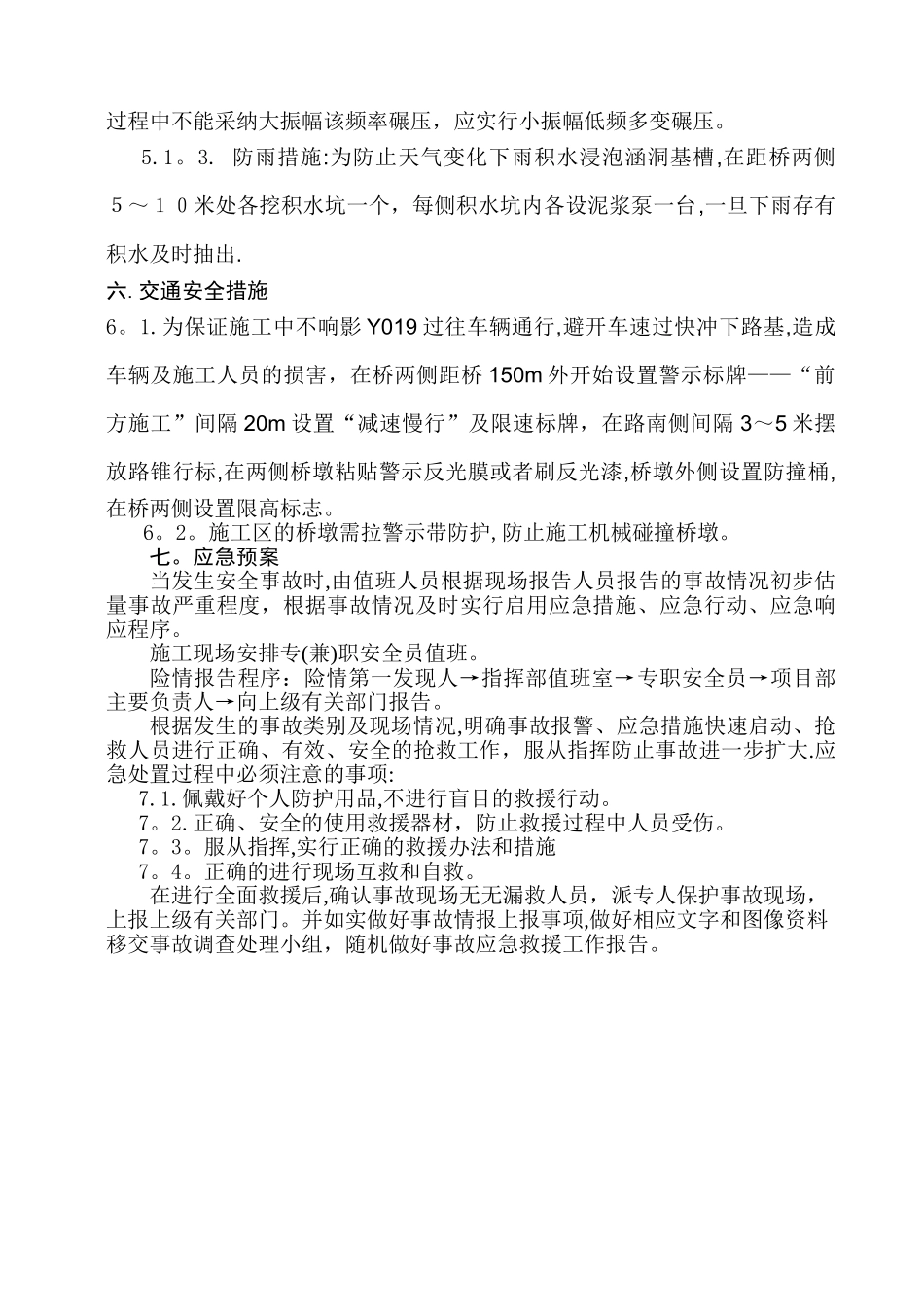

大广高速桥下施工安全防护方案一
工程概况新增S 306 为Y 019 升级改造扩建工程,在 k12+100 处与 G45 大广高速下穿过,G45 高速桥结构 2-16m,s306 新设计为分离式车道(中间桥墩两侧分开),北侧为老 Y019,南侧水沟土台,新建改造的 S306 在桥墩的南侧为连接S 306 左侧增设了混凝土盖板涵洞,右侧下面增设了矩形边沟
在此施工路段不分流、不断行,边施工,一侧施工完毕至节点,具备通车条件后做诱导标志从一侧转到另一侧通行,交替施工
边通行的指导原则下,进行“安全生产、预防为主”,强化安全生产意识,确保安全生产,项目部对施工组织进行了计划具体安排
总工程量如下表:二
编制依据⑴《s306 道路施工施工图》⑵《公路交通安全设施施工技术法律规范》三
施工准备(1)
报审桥下道路涵洞施工方案
熟悉大广高速桥下 s306 施工图纸、涵洞施工图纸

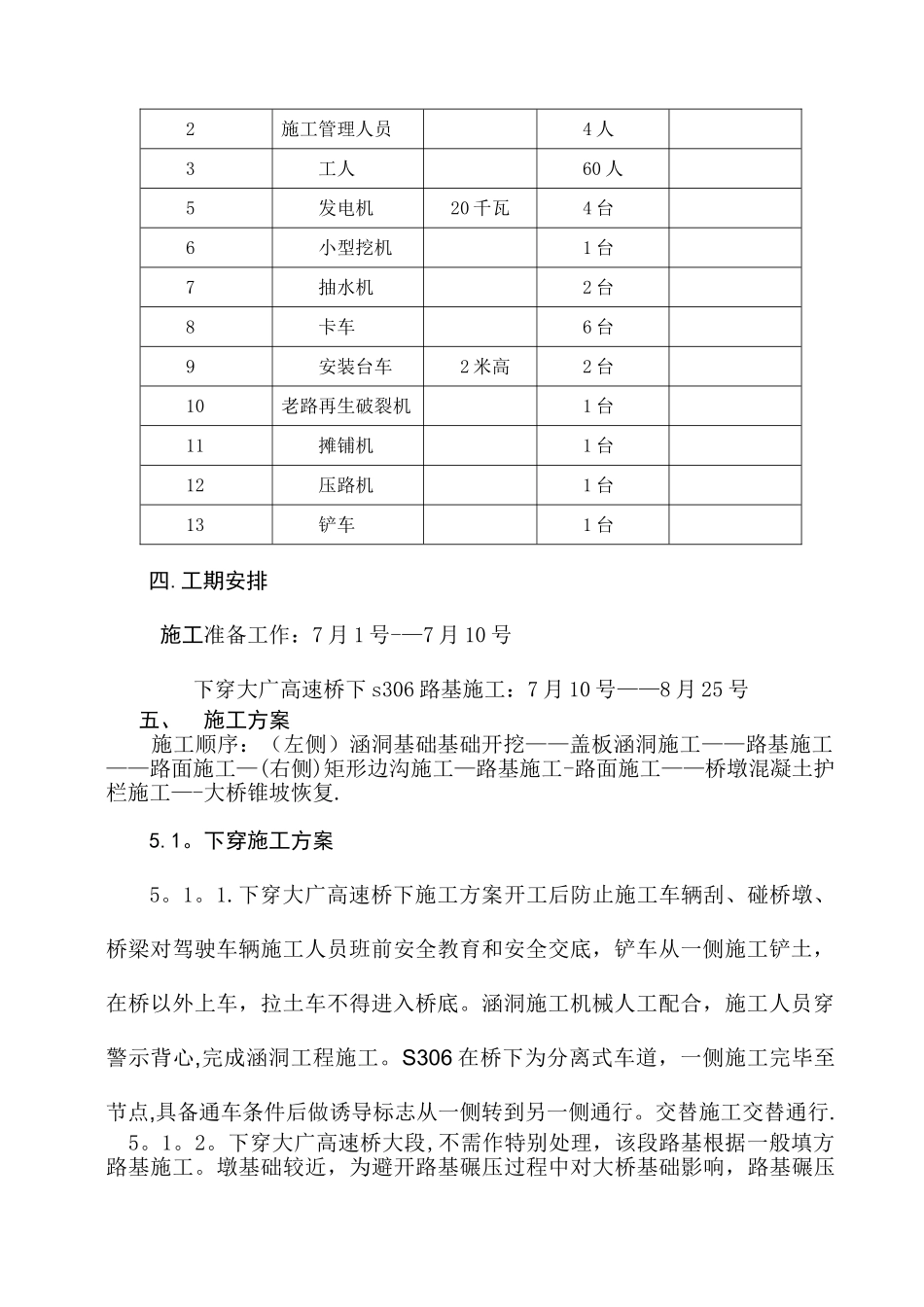

(2).人员、机械投入表序号名称规格型号数量备注1安全员2 人种类规格数量单位钢筋砼盖板涵(左侧)1
5*46米矩形盖板边沟0
6*29米老路改造(右侧)50米桥墩混凝土护栏100米2施工管理人员4 人3工人60 人5发电机 20 千瓦4 台6小型挖机1 台7抽水机2 台8卡车6 台9安装台车 2 米高2 台10老路再生破裂机1 台11摊铺机1 台12压路机1 台13铲车1 台四
工期安排 施工准备工作:7 月 1 号-—7 月 10 号下穿大广高速桥下 s306 路基施工:7 月 10 号——8 月 25 号 五、 施工方案 施工顺序:(左侧)涵洞基础基础开挖——盖板涵洞施工——路基施工——路面施工—(右侧)矩形边沟施工—路基施工-路面施工——桥墩混凝土护栏施工—-大桥锥坡恢复
下穿施工方案5
下穿大广高速桥下施工方案开工后防止施工车辆刮、碰桥墩、桥梁对驾驶车辆施工人员班前
