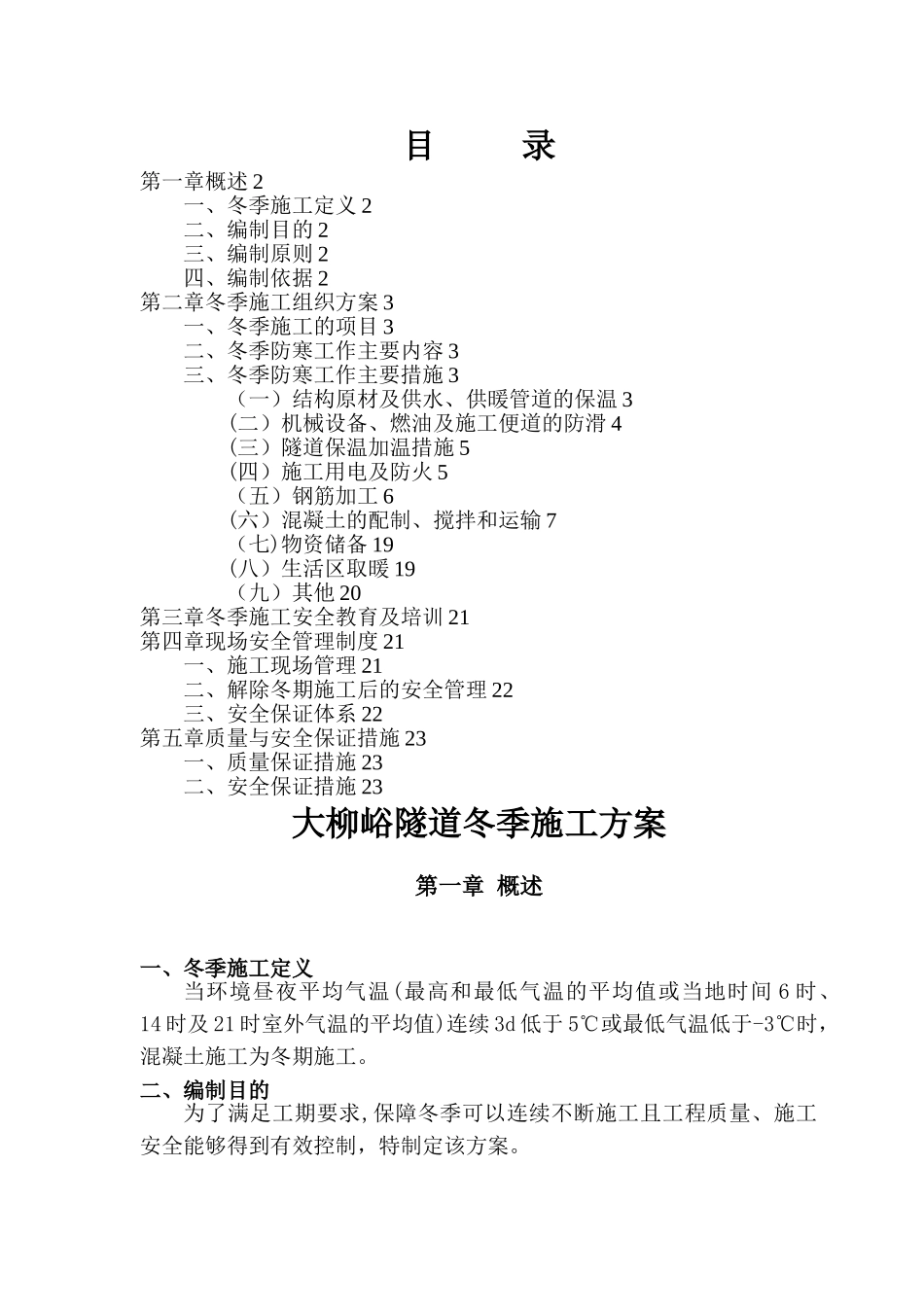

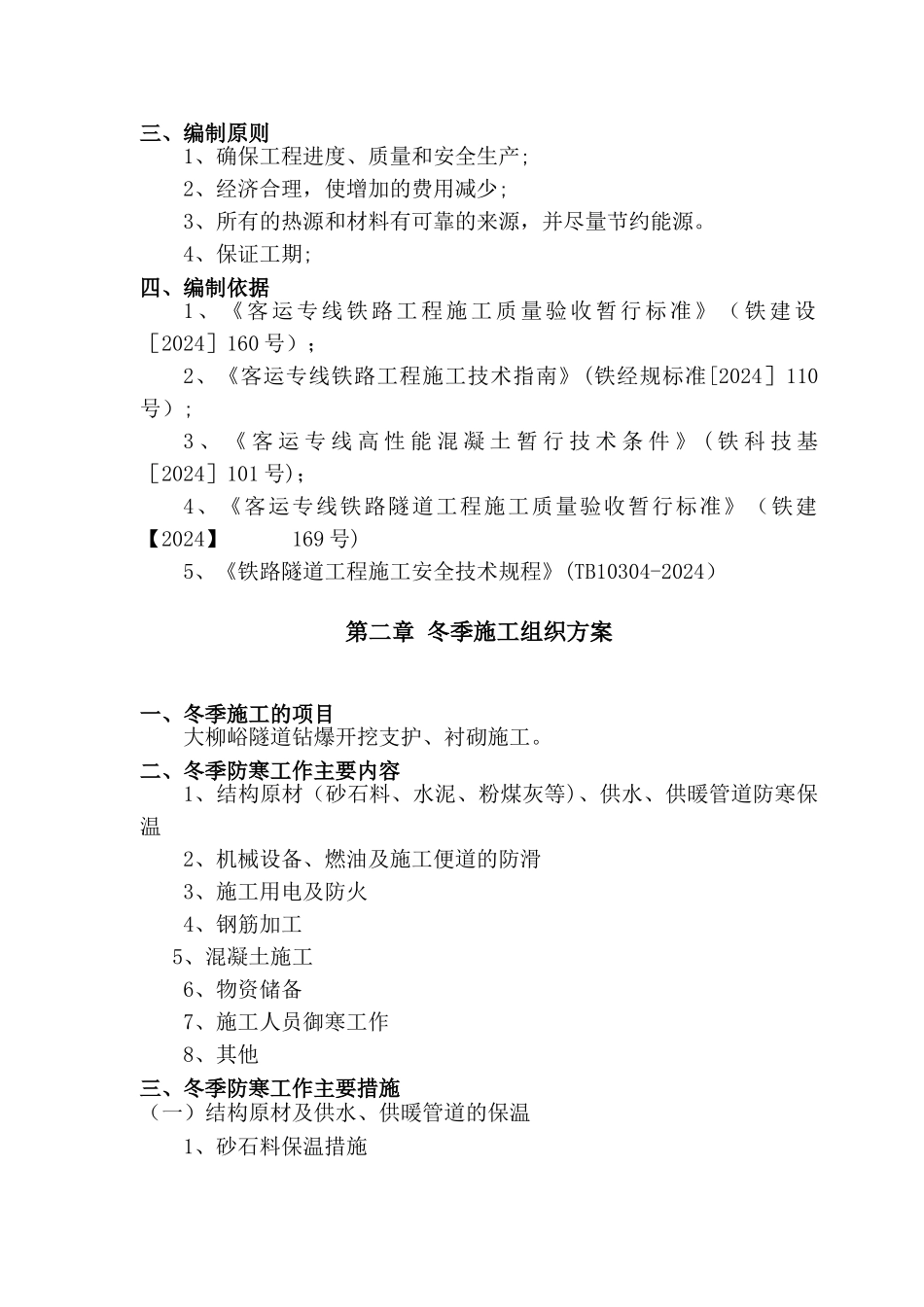

目 录第一章概述 2一、冬季施工定义 2二、编制目的 2三、编制原则 2四、编制依据 2第二章冬季施工组织方案 3一、冬季施工的项目 3二、冬季防寒工作主要内容 3三、冬季防寒工作主要措施 3(一)结构原材及供水、供暖管道的保温 3(二)机械设备、燃油及施工便道的防滑 4(三)隧道保温加温措施 5(四)施工用电及防火 5(五)钢筋加工 6(六)混凝土的配制、搅拌和运输 7(七)物资储备 19(八)生活区取暖 19(九)其他 20第三章冬季施工安全教育及培训 21第四章现场安全管理制度 21一、施工现场管理 21二、解除冬期施工后的安全管理 22三、安全保证体系 22第五章质量与安全保证措施 23一、质量保证措施 23二、安全保证措施 23大柳峪隧道冬季施工方案第一章 概述一、冬季施工定义当环境昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续 3d 低于 5℃或最低气温低于-3℃时,混凝土施工为冬期施工。二、编制目的为了满足工期要求,保障冬季可以连续不断施工且工程质量、施工安全能够得到有效控制,特制定该方案。三、编制原则1、确保工程进度、质量和安全生产;2、经济合理,使增加的费用减少;3、所有的热源和材料有可靠的来源,并尽量节约能源。4、保证工期;四、编制依据1、《客运专线铁路工程施工质量验收暂行标准》(铁建设[2024]160 号);2、《客运专线铁路工程施工技术指南》(铁经规标准[2024]110号);3 、 《 客 运 专 线 高 性 能 混 凝 土 暂 行 技 术 条 件 》 ( 铁 科 技 基[2024]101 号);4、《客运专线铁路隧道工程施工质量验收暂行标准》(铁建【2024】 169 号)5、《铁路隧道工程施工安全技术规程》(TB10304-2024)第二章 冬季施工组织方案一、冬季施工的项目大柳峪隧道钻爆开挖支护、衬砌施工。二、冬季防寒工作主要内容1、结构原材(砂石料、水泥、粉煤灰等)、供水、供暖管道防寒保温2、机械设备、燃油及施工便道的防滑3、施工用电及防火4、钢筋加工5、混凝土施工6、物资储备7、施工人员御寒工作8、其他三、冬季防寒工作主要措施(一)结构原材及供水、供暖管道的保温1、砂石料保温措施建立砂石料保温储料仓,集料入场后,先将保温料棚内的砂石料卸满,然后将剩余部分卸在露天大堆料场,露天大堆料场用帆布或防水的塑料布覆盖,避开积雪结冰,雪后及时清理积雪,专人负责,以达到对集料的防冻、保温要求。我工区冬施所用混凝...
