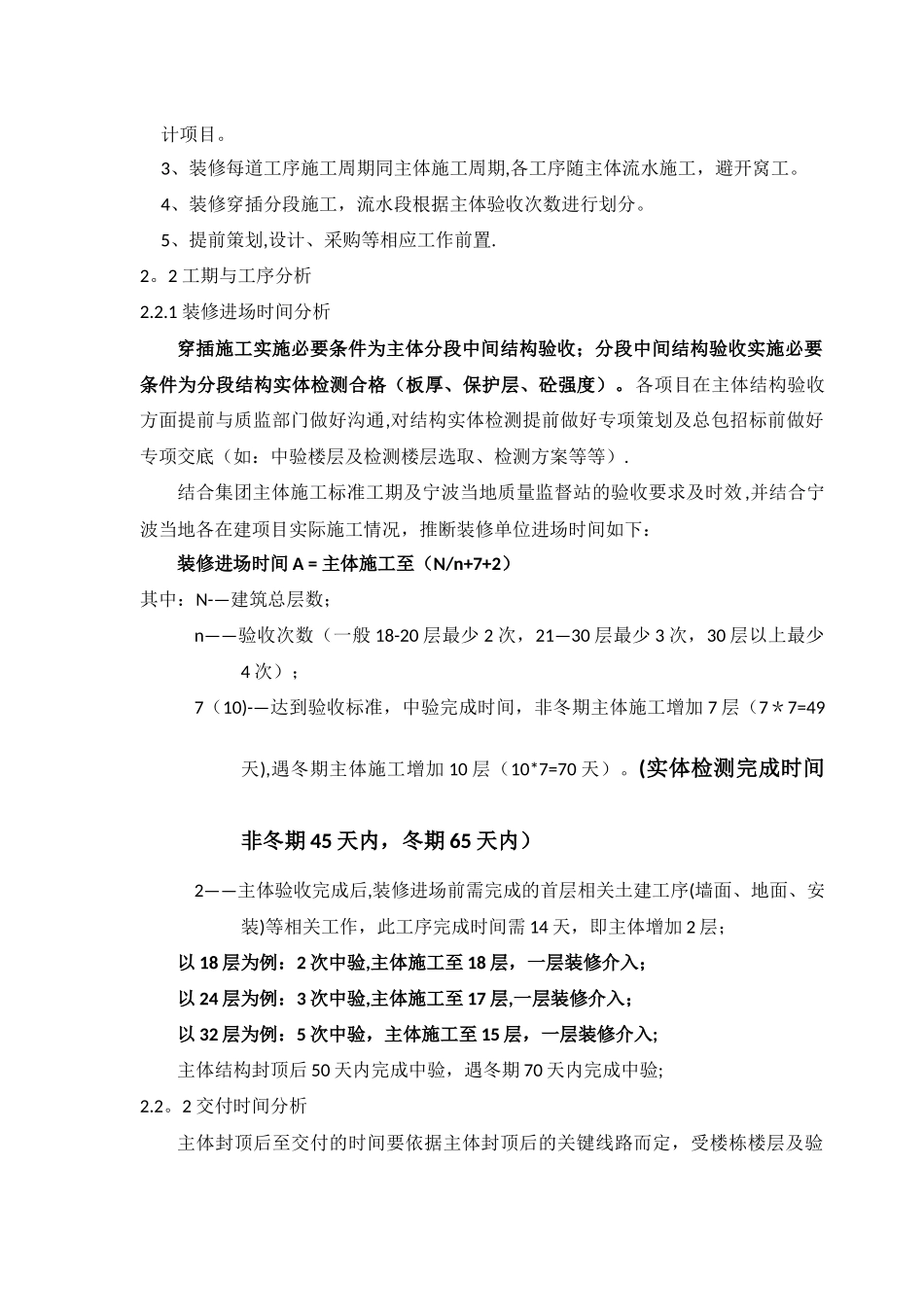

宁波公司穿插提效施工指导书 1。0第一章 编制前述1。1 目的为加快宁波公司“两提一减"工作推动,缩短运营周期,推动穿插提效,为宁波公司各项目穿插提效工期编制提供参考意见,以实现项目快周转。1.2 适用范围适用于宁波公司所有 16 年及以后新开工主流产品(18 层及以上住宅)。注:毛坯竣备装修交付项目除外;第二章 穿插提效分析2.1 原则1、所有 16 年及以后新开工主流产品(18 层及以上住宅),通过穿插施工达到较集团标准工期:18-20 层提效 10%,20 层以上至 30 层提效 15%,30 层以上提效 20%;2、体系选择:单体层数18—20 层20 层以上至 30 层30 层以上工艺选择传统工艺传统工艺/工业化工业化穿插体系3+13+1/5+15+1备注说明“3+1”体系【悬挑架+高精砌块、薄抹灰+内保温】+穿插提效“5+1"体系【全砼外墙+铝合金模板+爬架+高精砌块、薄抹灰/内隔墙板+内保温】+穿插提效3、穿插施工统计工期自垫层起算至交付,提效比例计算公式为:依据集团考核标准,提效比例在 20%及以上的项目才视为集团穿插提效面积统G1=垫层至交付实际工期G2=垫层到交付标准工期G3=春节雨季冬季施工增加工期G4=G2-G3 基础工期G5=G1-G3 提效工期提效百分比=(G4-G5)/G4计项目。3、装修每道工序施工周期同主体施工周期,各工序随主体流水施工,避开窝工。4、装修穿插分段施工,流水段根据主体验收次数进行划分。5、提前策划,设计、采购等相应工作前置.2。2 工期与工序分析2.2.1 装修进场时间分析穿插施工实施必要条件为主体分段中间结构验收;分段中间结构验收实施必要条件为分段结构实体检测合格(板厚、保护层、砼强度)。各项目在主体结构验收方面提前与质监部门做好沟通,对结构实体检测提前做好专项策划及总包招标前做好专项交底(如:中验楼层及检测楼层选取、检测方案等等).结合集团主体施工标准工期及宁波当地质量监督站的验收要求及时效,并结合宁波当地各在建项目实际施工情况,推断装修单位进场时间如下:装修进场时间 A = 主体施工至(N/n+7+2)其中:N-—建筑总层数;n——验收次数(一般 18-20 层最少 2 次,21—30 层最少 3 次,30 层以上最少4 次);7(10)-—达到验收标准,中验完成时间,非冬期主体施工增加 7 层(7*7=49天),遇冬期主体施工增加 10 层(10*7=70 天)。(实体检测完成时间非冬期 45 天内,冬期 65 天内)2——主体验收完成后,装修进场前需完成的首层相关土建工序(墙面、地面、安装)等相关...
