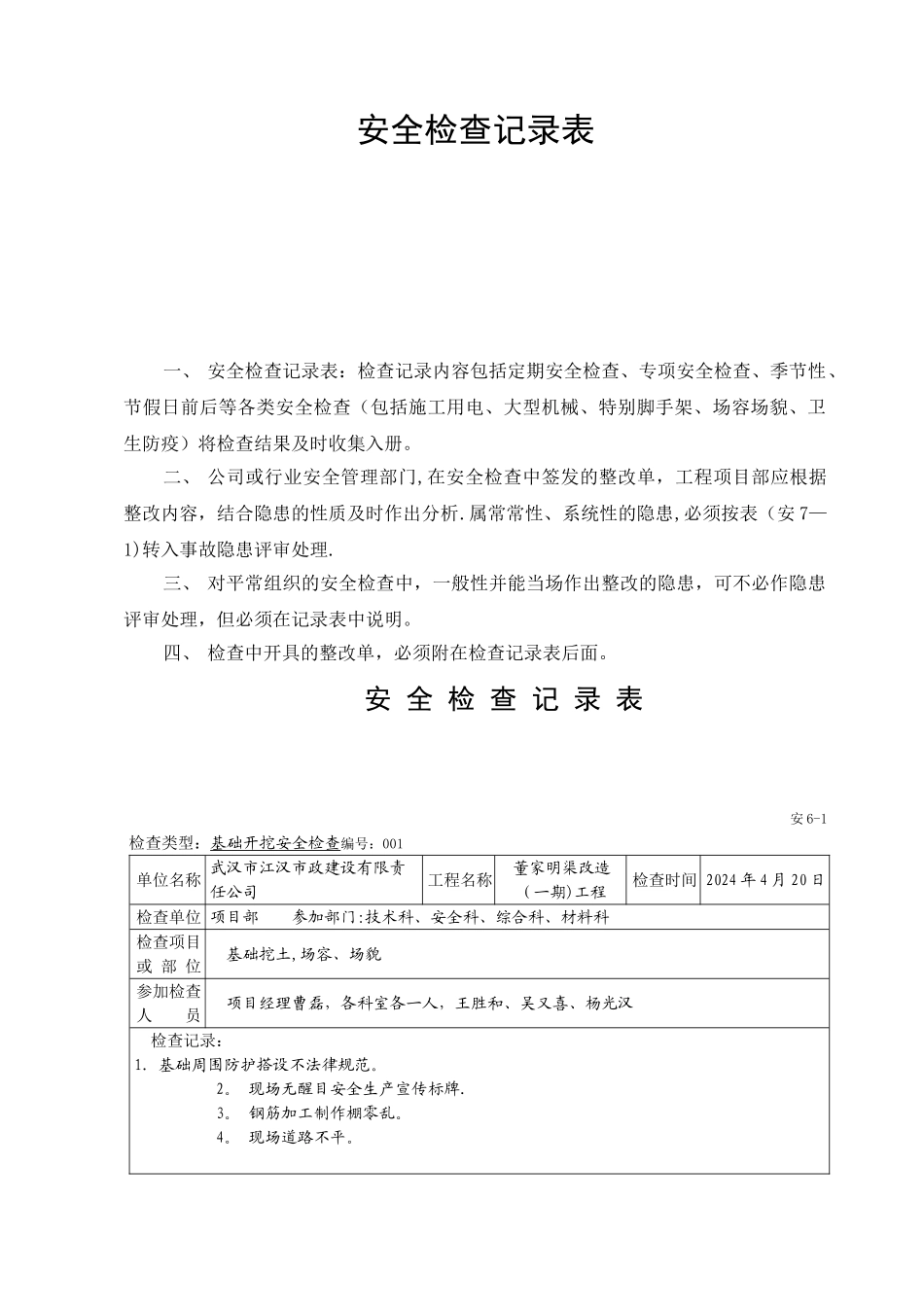

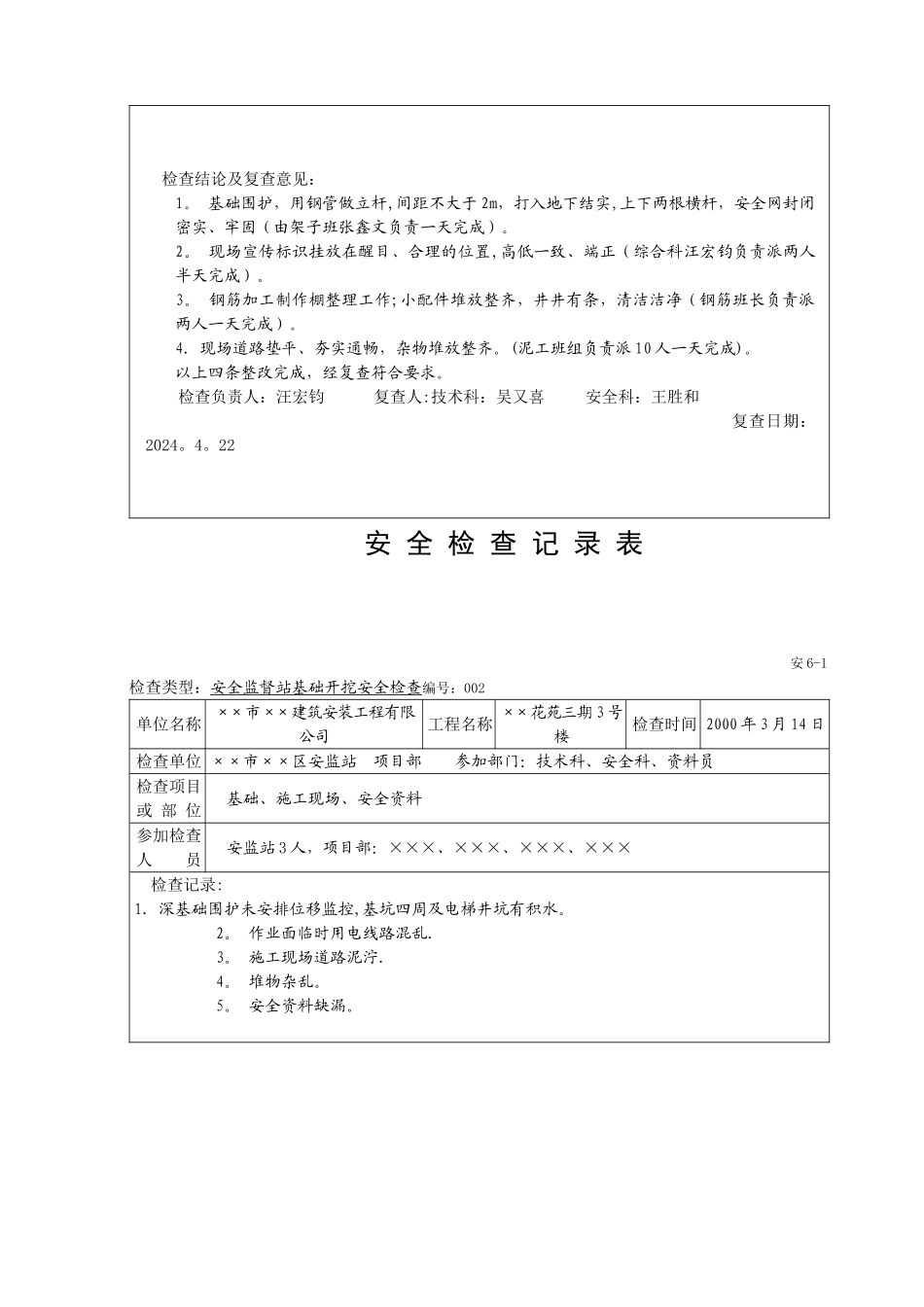

安全检查记录表一、 安全检查记录表:检查记录内容包括定期安全检查、专项安全检查、季节性、节假日前后等各类安全检查(包括施工用电、大型机械、特别脚手架、场容场貌、卫生防疫)将检查结果及时收集入册。二、 公司或行业安全管理部门,在安全检查中签发的整改单,工程项目部应根据整改内容,结合隐患的性质及时作出分析.属常常性、系统性的隐患,必须按表(安 7—1)转入事故隐患评审处理.三、 对平常组织的安全检查中,一般性并能当场作出整改的隐患,可不必作隐患评审处理,但必须在记录表中说明。四、 检查中开具的整改单,必须附在检查记录表后面。安 全 检 查 记 录 表安 6-1 检查类型:基础开挖安全检查编号:001单位名称 武汉市江汉市政建设有限责任公司工程名称董家明渠改造(一期)工程检查时间 2024 年 4 月 20 日检查单位 项目部 参加部门:技术科、安全科、综合科、材料科检查项目或 部 位 基础挖土,场容、场貌参加检查人 员项目经理曹磊,各科室各一人,王胜和、吴又喜、杨光汉 检查记录:1. 基础周围防护搭设不法律规范。 2。 现场无醒目安全生产宣传标牌. 3。 钢筋加工制作棚零乱。 4。 现场道路不平。 检查结论及复查意见:1。 基础围护,用钢管做立杆,间距不大于 2m,打入地下结实,上下两根横杆,安全网封闭密实、牢固(由架子班张鑫文负责一天完成)。2。 现场宣传标识挂放在醒目、合理的位置,高低一致、端正(综合科汪宏钧负责派两人半天完成)。3。 钢筋加工制作棚整理工作;小配件堆放整齐,井井有条,清洁洁净(钢筋班长负责派两人一天完成)。4. 现场道路垫平、夯实通畅,杂物堆放整齐。(泥工班组负责派 10 人一天完成)。以上四条整改完成,经复查符合要求。检查负责人:汪宏钧 复查人:技术科:吴又喜 安全科:王胜和 复查日期:2024。4。22安 全 检 查 记 录 表安 6-1 检查类型:安全监督站基础开挖安全检查编号:002单位名称××市××建筑安装工程有限公司工程名称 ××花苑三期 3 号楼检查时间 2000 年 3 月 14 日检查单位 ××市××区安监站 项目部 参加部门:技术科、安全科、资料员检查项目或 部 位 基础、施工现场、安全资料参加检查人 员安监站 3 人,项目部:×××、×××、×××、××× 检查记录:1. 深基础围护未安排位移监控,基坑四周及电梯井坑有积水。 2。 作业面临时用电线路混乱. 3。 施工现场道路泥泞. 4。 堆物杂乱...
