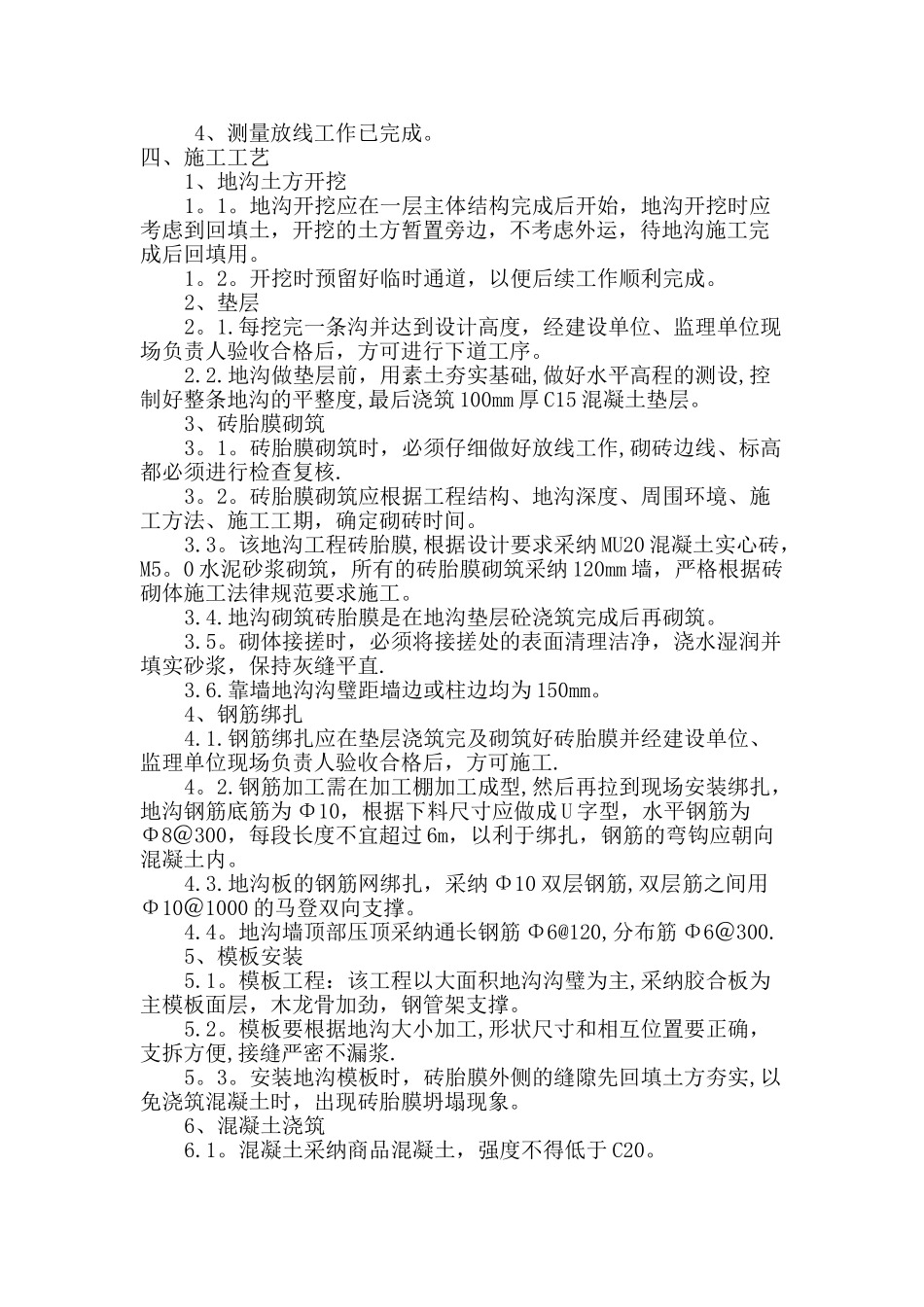

陇县汽车客运站建设项目地沟施工方案编制人:审核人:审批人:宝鸡大地建筑有限责任公司2024 年 9 月 10 日一、工程概况本工程为陇县汽车客运站项目,位于陇州大道以南,千邑路东侧,交通便利.该工程地沟采纳钢筋混凝土地沟,地沟分为:给排水地沟、暖通地沟,其宽度为 600mm 和 800mm,深度最浅为—0。8m,最深为—1。2m,总长度为 308m,分布在站务楼和综合楼一层内,施工工艺较为复杂,交叉作业多,为协调各工种合理安排工作,结合现场实际情况,编制此方案以指导现场工作.二、编制依据1、工程设计图纸2、《混凝土结构工程质量验收法律规范》三、施工准备1、施工方案制定2、技术准备组织人员仔细熟悉图纸,结合本工程特点,制定详细的施工计划和技术措施,做好施工前技术交底和安全交底,搞好上岗人员的培训工作。 3、机械准备和劳动力准备一台挖掘机、铁铲、手推车等。劳动力:10 人。4、测量放线工作已完成。四、施工工艺1、地沟土方开挖1。1。地沟开挖应在一层主体结构完成后开始,地沟开挖时应考虑到回填土,开挖的土方暂置旁边,不考虑外运,待地沟施工完成后回填用。1。2。开挖时预留好临时通道,以便后续工作顺利完成。2、垫层2。1.每挖完一条沟并达到设计高度,经建设单位、监理单位现场负责人验收合格后,方可进行下道工序。2.2.地沟做垫层前,用素土夯实基础,做好水平高程的测设,控制好整条地沟的平整度,最后浇筑 100mm 厚 C15 混凝土垫层。3、砖胎膜砌筑3。1。砖胎膜砌筑时,必须仔细做好放线工作,砌砖边线、标高都必须进行检查复核.3。2。砖胎膜砌筑应根据工程结构、地沟深度、周围环境、施工方法、施工工期,确定砌砖时间。3.3。该地沟工程砖胎膜,根据设计要求采纳 MU20 混凝土实心砖,M5。0 水泥砂浆砌筑,所有的砖胎膜砌筑采纳 120mm 墙,严格根据砖砌体施工法律规范要求施工。3.4.地沟砌筑砖胎膜是在地沟垫层砼浇筑完成后再砌筑。3.5。砌体接搓时,必须将接搓处的表面清理洁净,浇水湿润并填实砂浆,保持灰缝平直.3.6.靠墙地沟沟璧距墙边或柱边均为 150mm。4、钢筋绑扎4.1.钢筋绑扎应在垫层浇筑完及砌筑好砖胎膜并经建设单位、监理单位现场负责人验收合格后,方可施工.4。2.钢筋加工需在加工棚加工成型,然后再拉到现场安装绑扎,地沟钢筋底筋为 Φ10,根据下料尺寸应做成 U 字型,水平钢筋为Φ8@300,每段长度不宜超过 6m,以利于绑扎,钢筋的弯钩应朝向混凝土内。4.3.地沟板的钢筋网绑扎,采纳 Φ10 双层钢...
