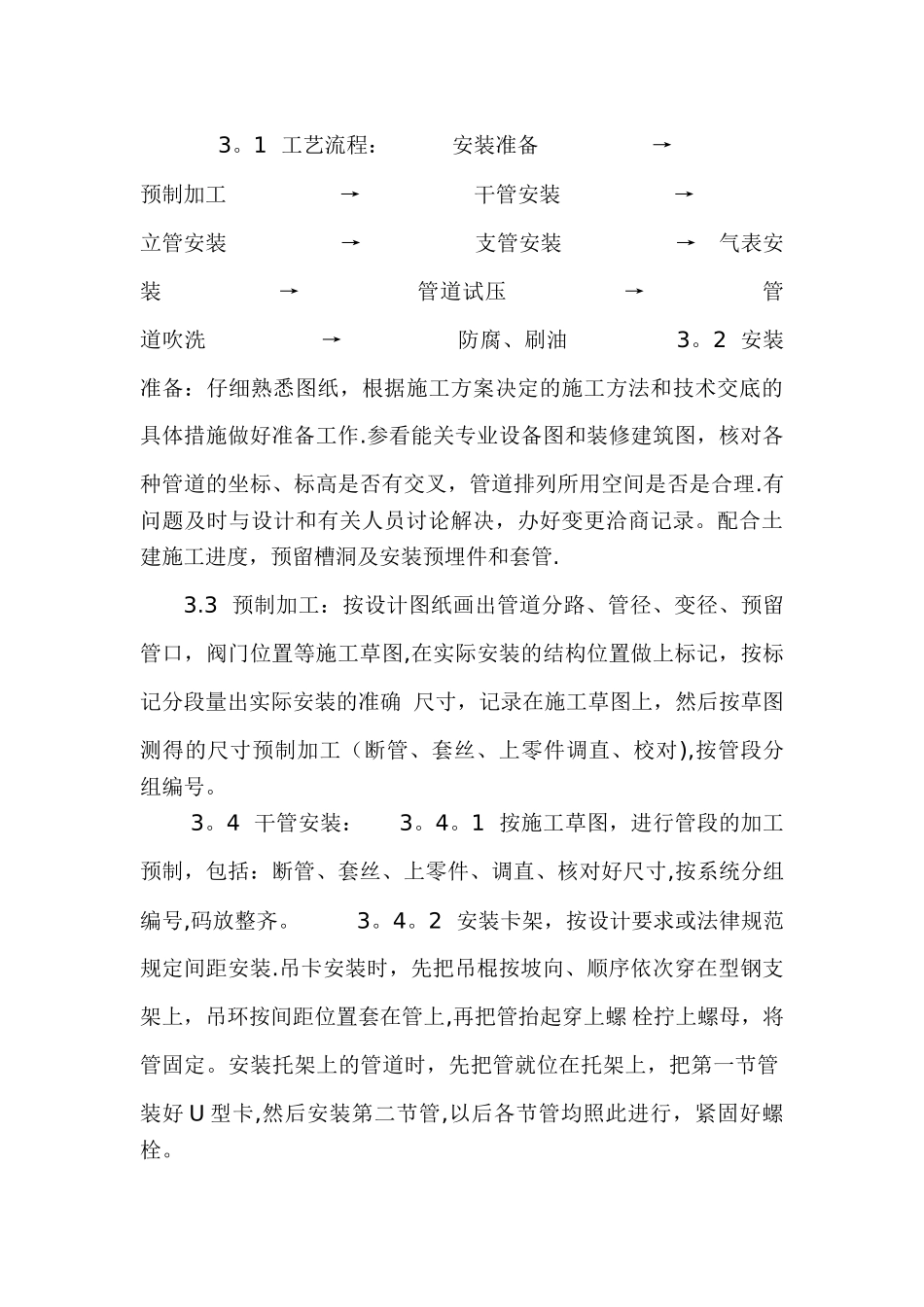

室内燃气管道安装施工方案室内燃气管道安装 1 范围:本工艺标准适用于工作压力不大于0。005MPa 的室内低压煤气管道安装工程。2 施工准备2.1 材料要求: 2。1。1 燃气输配工程使用的管子、管件、密封填料等附属材料应符合国家现行有关标准.管子、管件及附属材料应有出厂合格证,到现场还应进行复验。2。1。2 镀锌碳素钢及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺.管件无偏扣、乱扣,丝扣不全或角度不准等现象.管材及管件均应有出厂合格证。室内煤气管道安装应使用镀锌碳素钢管及管件。 2。1。3 管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不 平现象. 2。1。4 阀门应选用现行国家标准中适用于输送燃气介质,并且具有良好密封性和耐腐蚀性的阀门。室内一般选用旋塞或球阀。阀门的规格型号应符合设计要求.其外观要求:阀体铸造规矩,表面光洁,无裂纹、气孔、缩孔、渣眼;密封面表面不得有任何缺陷,表面粗糙度和吻合度满足标准规定的要求;直通式阀门的连接法兰的密封面应相互平行;直通式阀门的内螺纹接头中心线应在同一直线上,角度偏差不得超过 2°;直角式阀门的内螺纹接头中心线的不垂直度,其偏差不得超过 2°;填料压入后的高度和紧密度,应保持密封和不阻碍阀杆运动,并留有一定的调整余 量;旋塞阀的塞子上应有定位标记,并且全开到全关闭应限制在 90°范围内放置。 开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏。运到现场阀门还应作强度试验和严密性试验.试验不合格者不得安装。 2。2 主要机具: 2.2.1 机械:套丝机、砂轮锯、台钻、电锤、手电钻等。 2.2.2 工具:套丝板、管钳、手锯、手锤、活扳手等. 2。2.3 其它: U 型压力计、线坠、钢卷尺、直角尺、小线、压力表等。 2。3 作业条件: 2。3.1 地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位 置清理洁净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确. 2.3.2 暗装管道应在地沟末盖沟盖或吊顶末封闭前进行安装,其型钢支架均 应安装完毕并符合要求。 2。3。3 明装托、吊干管安装必须在安装层的结构顶板完成后进行。沿管线安装位置的模板及杂物清理洁净,托吊卡件均已安装牢固,位置正确。2。3。4 立管安装应在主体结构完成后进行.高层建筑在主体结构达到安装条件后,适当插入进行。每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除洁净,并有防坠落措...
