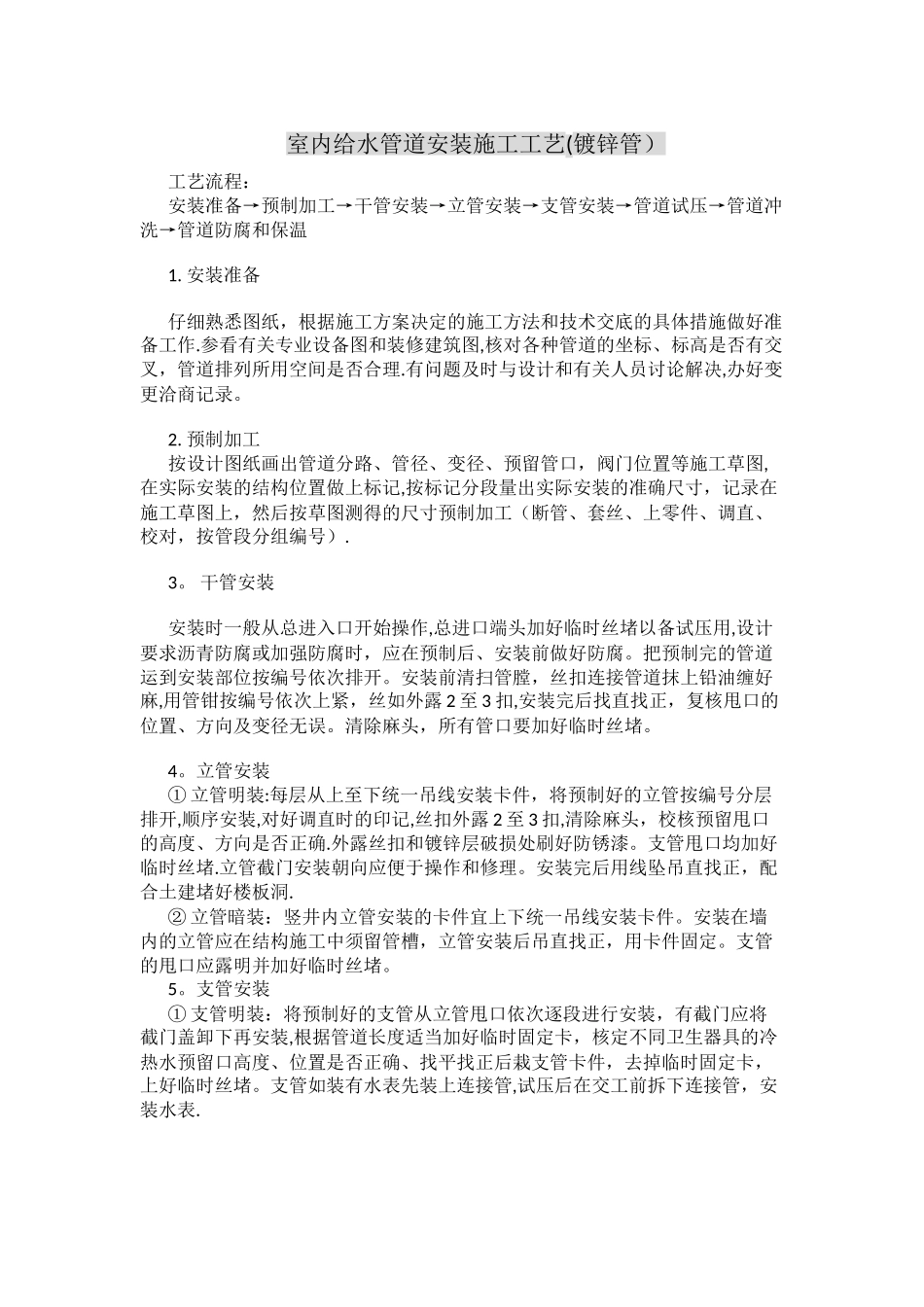

室内给水管道安装施工工艺(镀锌管)工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道冲洗→管道防腐和保温1
安装准备仔细熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理
有问题及时与设计和有关人员讨论解决,办好变更洽商记录
预制加工按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号)
干管安装安装时一般从总进入口开始操作,总进口端头加好临时丝堵以备试压用,设计要求沥青防腐或加强防腐时,应在预制后、安装前做好防腐
把预制完的管道运到安装部位按编号依次排开
安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,用管钳按编号依次上紧,丝如外露 2 至 3 扣,安装完后找直找正,复核甩口的位置、方向及变径无误
清除麻头,所有管口要加好临时丝堵
立管安装① 立管明装:每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,顺序安装,对好调直时的印记,丝扣外露 2 至 3 扣,清除麻头,校核预留甩口的高度、方向是否正确
外露丝扣和镀锌层破损处刷好防锈漆
支管甩口均加好临时丝堵
立管截门安装朝向应便于操作和修理
安装完后用线坠吊直找正,配合土建堵好楼板洞
② 立管暗装:竖井内立管安装的卡件宜上下统一吊线安装卡件
安装在墙内的立管应在结构施工中须留管槽,立管安装后吊直找正,用卡件固定
支管的甩口应露明并加好临时丝堵
支管安装① 支管明装:将预制好的支管从立管甩口依次逐段进行安装,有截门应将截门盖卸下再安装,根据管道长度适当加好临时固定卡,核定不同卫生器具的冷热水预留口
