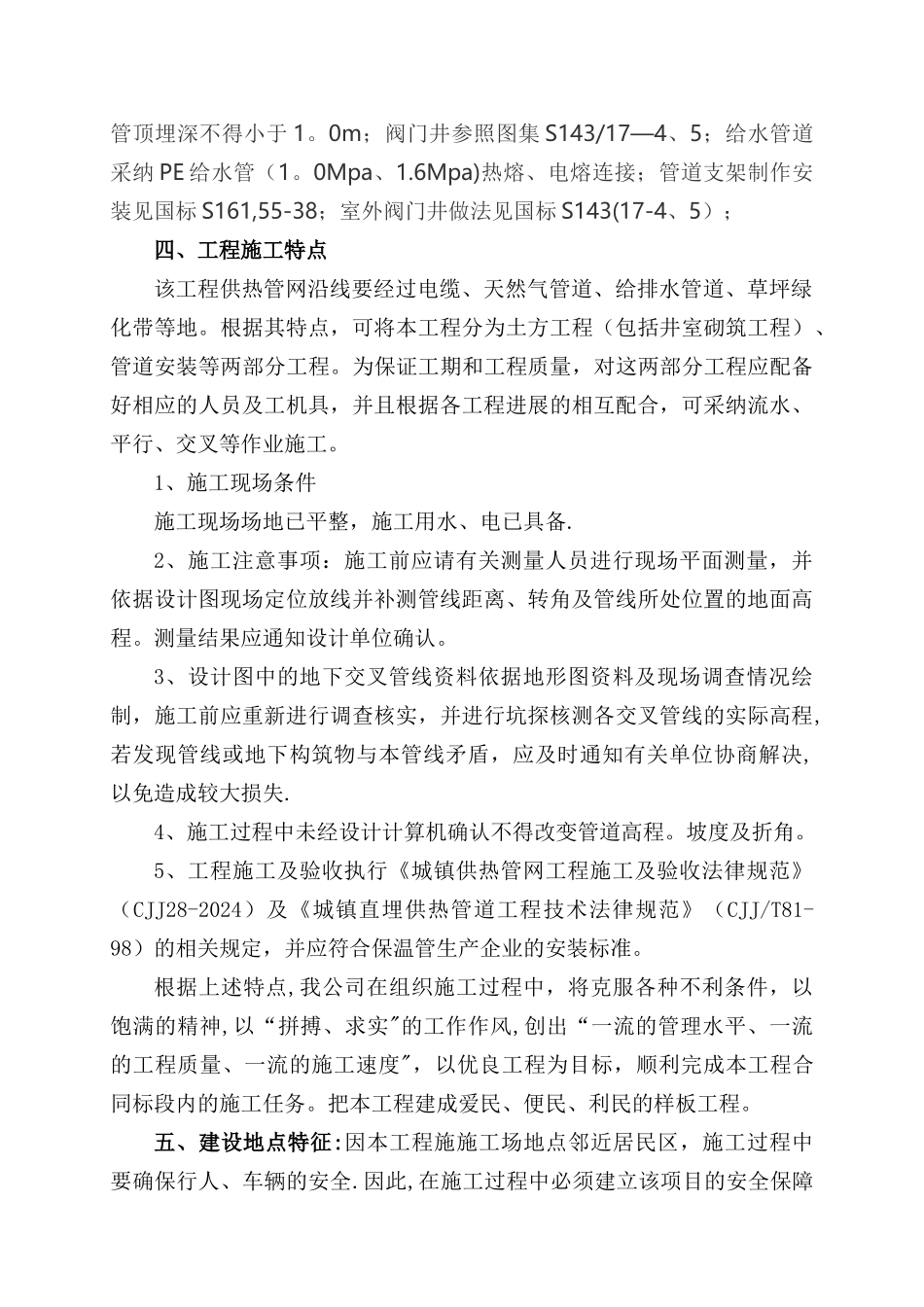

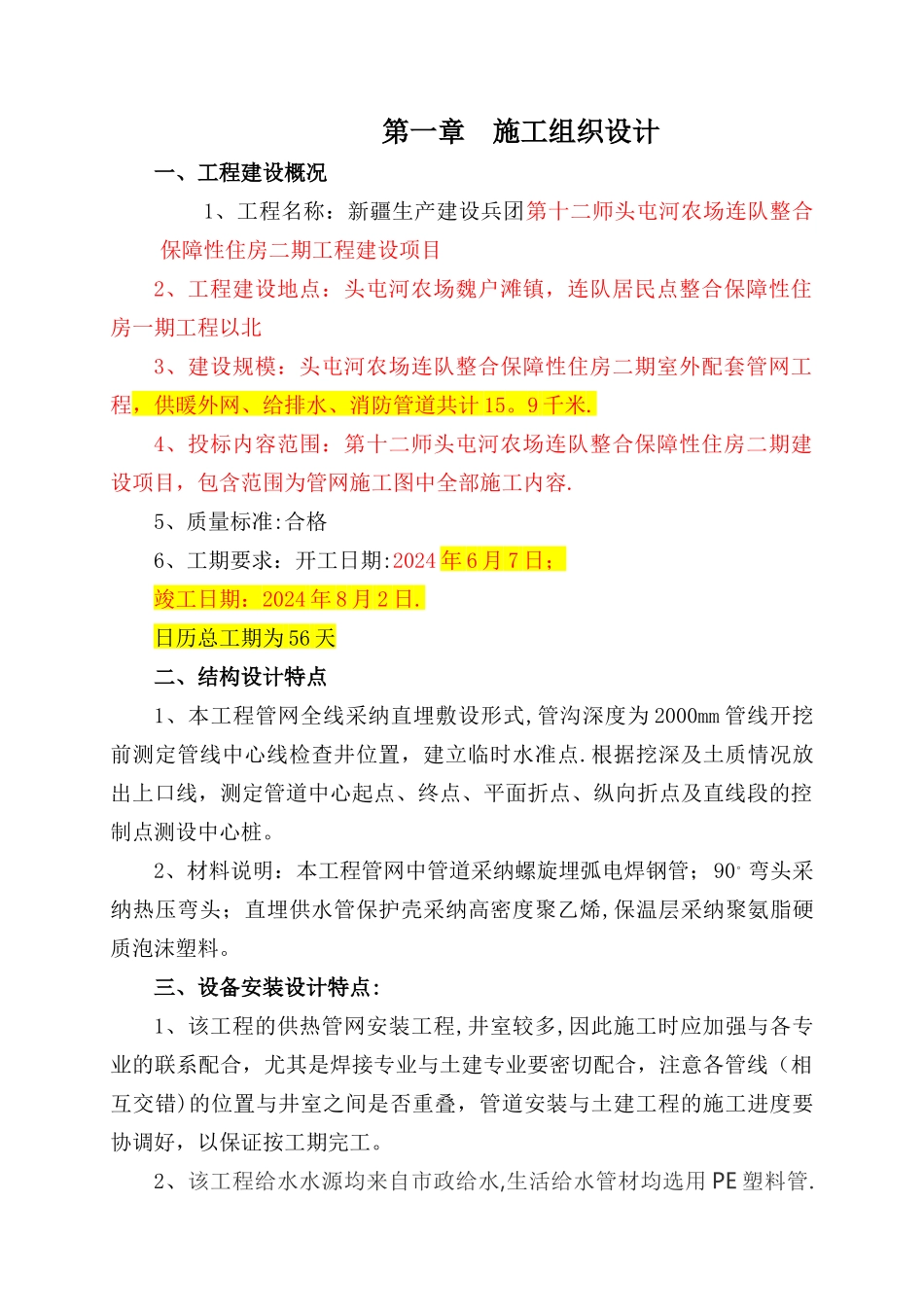

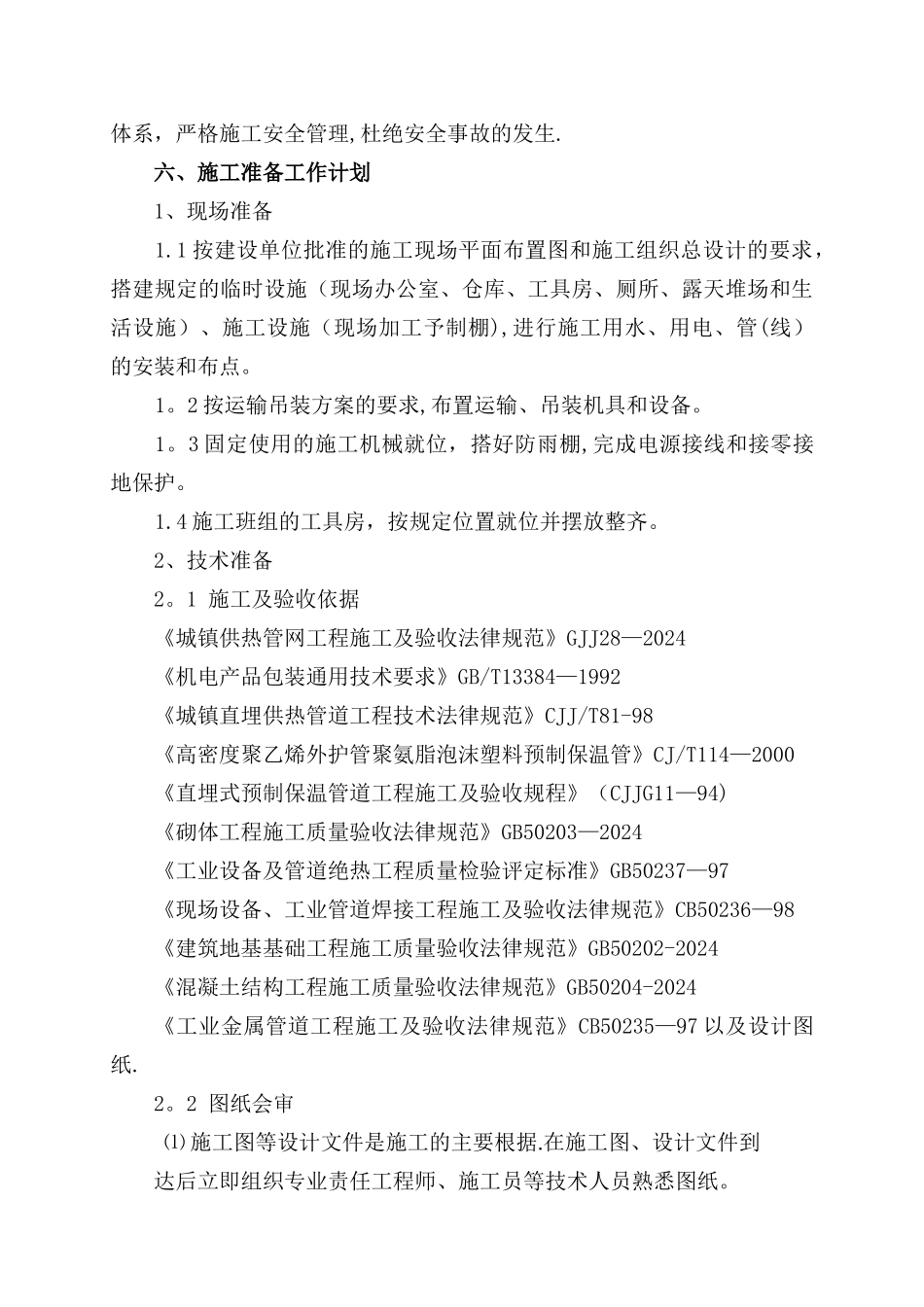

第一章施工组织设计一、工程建设概况1、工程名称:新疆生产建设兵团第十二师头屯河农场连队整合保障性住房二期工程建设项目2、工程建设地点:头屯河农场魏户滩镇,连队居民点整合保障性住房一期工程以北3、建设规模:头屯河农场连队整合保障性住房二期室外配套管网工程,供暖外网、给排水、消防管道共计 15。9 千米.4、投标内容范围:第十二师头屯河农场连队整合保障性住房二期建设项目,包含范围为管网施工图中全部施工内容.5、质量标准:合格6、工期要求:开工日期:2024 年 6 月 7 日;竣工日期:2024 年 8 月 2 日.日历总工期为 56 天二、结构设计特点1、本工程管网全线采纳直埋敷设形式,管沟深度为 2000mm 管线开挖前测定管线中心线检查井位置,建立临时水准点.根据挖深及土质情况放出上口线,测定管道中心起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩。2、材料说明:本工程管网中管道采纳螺旋埋弧电焊钢管;90。弯头采纳热压弯头;直埋供水管保护壳采纳高密度聚乙烯,保温层采纳聚氨脂硬质泡沫塑料。三、设备安装设计特点:1、该工程的供热管网安装工程,井室较多,因此施工时应加强与各专业的联系配合,尤其是焊接专业与土建专业要密切配合,注意各管线(相互交错)的位置与井室之间是否重叠,管道安装与土建工程的施工进度要协调好,以保证按工期完工。2、该工程给水水源均来自市政给水,生活给水管材均选用 PE 塑料管.管顶埋深不得小于 1。0m;阀门井参照图集 S143/17—4、5;给水管道采纳 PE 给水管(1。0Mpa、1.6Mpa)热熔、电熔连接;管道支架制作安装见国标 S161,55-38;室外阀门井做法见国标 S143(17-4、5);四、工程施工特点该工程供热管网沿线要经过电缆、天然气管道、给排水管道、草坪绿化带等地。根据其特点,可将本工程分为土方工程(包括井室砌筑工程)、管道安装等两部分工程。为保证工期和工程质量,对这两部分工程应配备好相应的人员及工机具,并且根据各工程进展的相互配合,可采纳流水、平行、交叉等作业施工。1、施工现场条件施工现场场地已平整,施工用水、电已具备.2、施工注意事项:施工前应请有关测量人员进行现场平面测量,并依据设计图现场定位放线并补测管线距离、转角及管线所处位置的地面高程。测量结果应通知设计单位确认。3、设计图中的地下交叉管线资料依据地形图资料及现场调查情况绘制,施工前应重新进行调查核实,并进行坑探核测各交叉管线的实际高程,若发现管线或地下构...
